Neubau der Willy-Brandt-Gesamtschule:
Neubau der Willy-Brandt-Gesamtschule in München
Neubau einer 6,5-zügigen Gesamtschule (Bauteil A und B), sowie einer FOS für Sozialwesen mit 21 Klassen (Bauteil C), gemäß Lernhauskonzept.
In den letzten Wochen hat sich endlich mehr getan auf der Baustelle – hier ein kurzer Überblick über die Arbeiten:
- Die Erdbauarbeiten für den Aushub der Bodenplatten inklusive aller Vouten, sowie Schächte wurden in der KW 5 beendet.
- Aufgrund der planerisch festgelegten Auflagersituationen zwischen den Bodenplatten sowie die Einhaltung des WU-Konzepts der Tragwerksplanung (Schachbrett) mussten einige Anpassungen des Ablaufs vorgenommen werden.
- Die durch Dehnfugen getrennten Bauteile werden über Schöck-Dorne verbunden.
- In der KW 3 wurden die ersten drei Bodenplattenabschnitte betoniert (Bauteil D).
- Danach folgten in der KW 5 vier Bodenplatten (Bauteil C).
- In der KW 6 und 7 werden die Bodenplatten Bauteil A betoniert, sowie die letzte Bodenplatte des Bauteil D.
- Im Bauteil B werden folgende Leistungen ausgeführt:
- Sauberkeitsschicht, Magerbeton, Dämmung, Bewehrung, Kanalbau (in allen Bodenplatten sind Grundleitungen vorhanden).
- Ab der KW 8 werden auch in diesem Bauteil Bodenplattenabschnitte betoniert.
- Aufgrund der weiterhin fehlenden Einfahrten (bauseits) gestaltet sich die Bedienung und Versorgung des Baufeld äußerst schwierig (Anlieferungen, Betonagen, Pumpenstellplätze)
- Voraussichtlich wird in der KW 7/8 mit der ersten Deckenschalung begonnen. Auch Mauerwerksarbeiten werden demnächst beginnen.

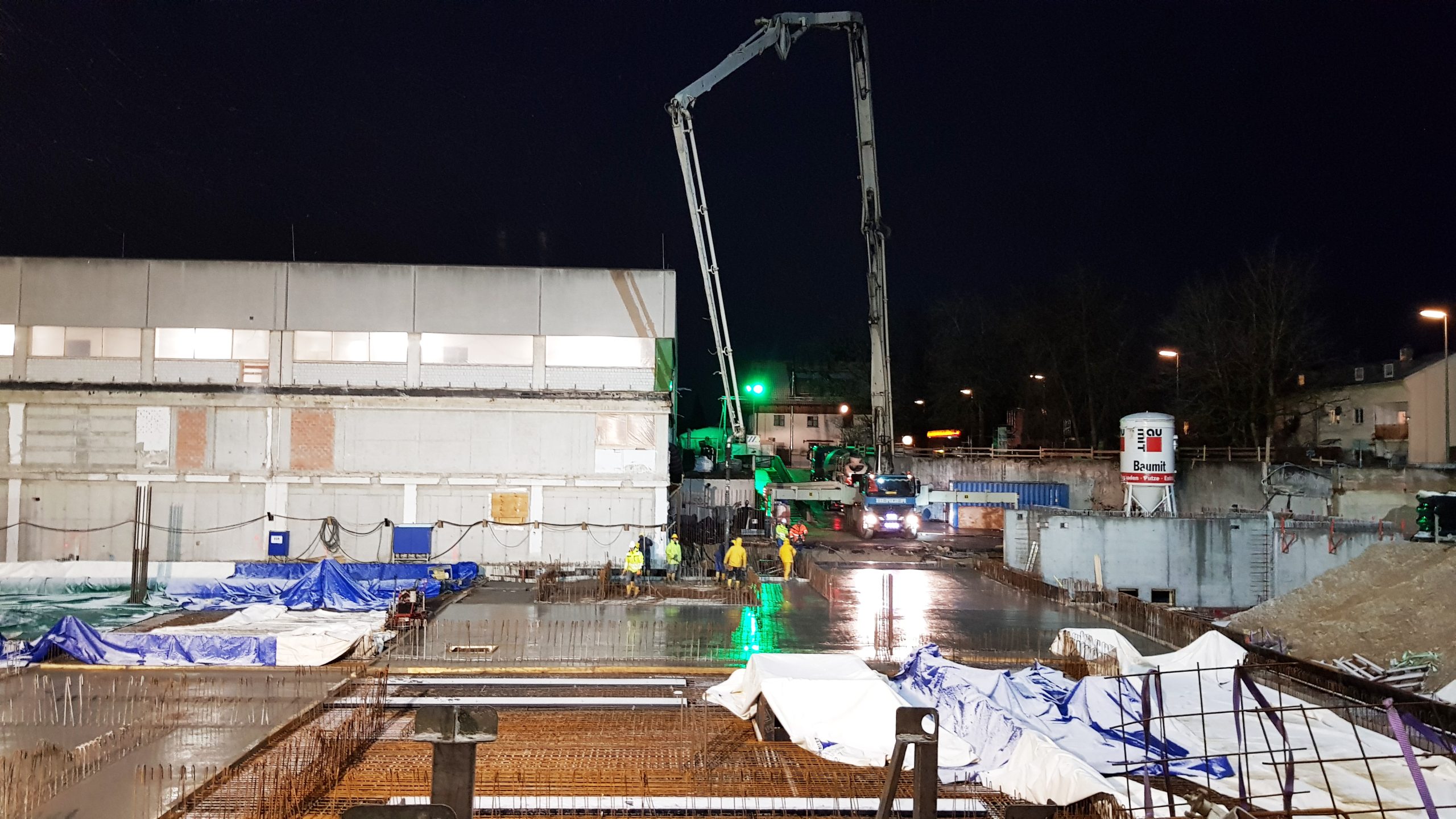

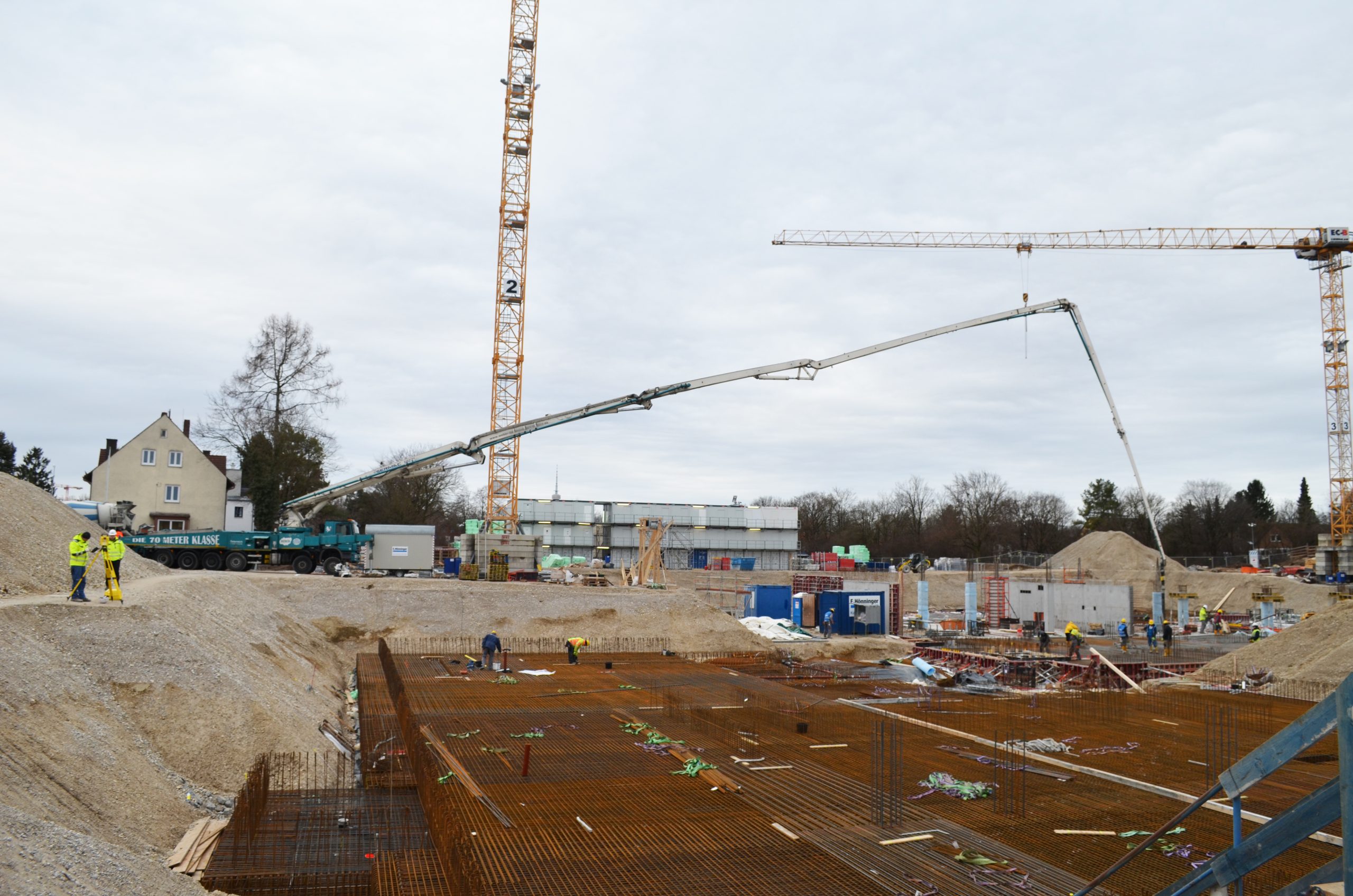

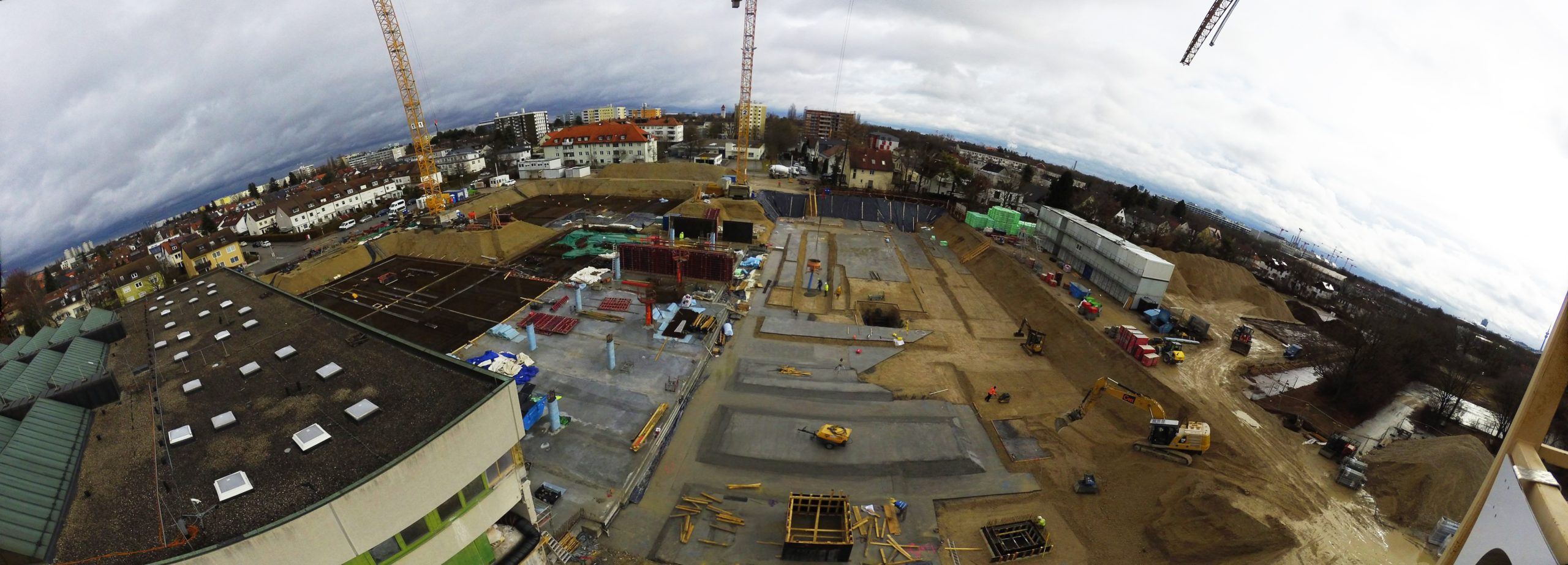

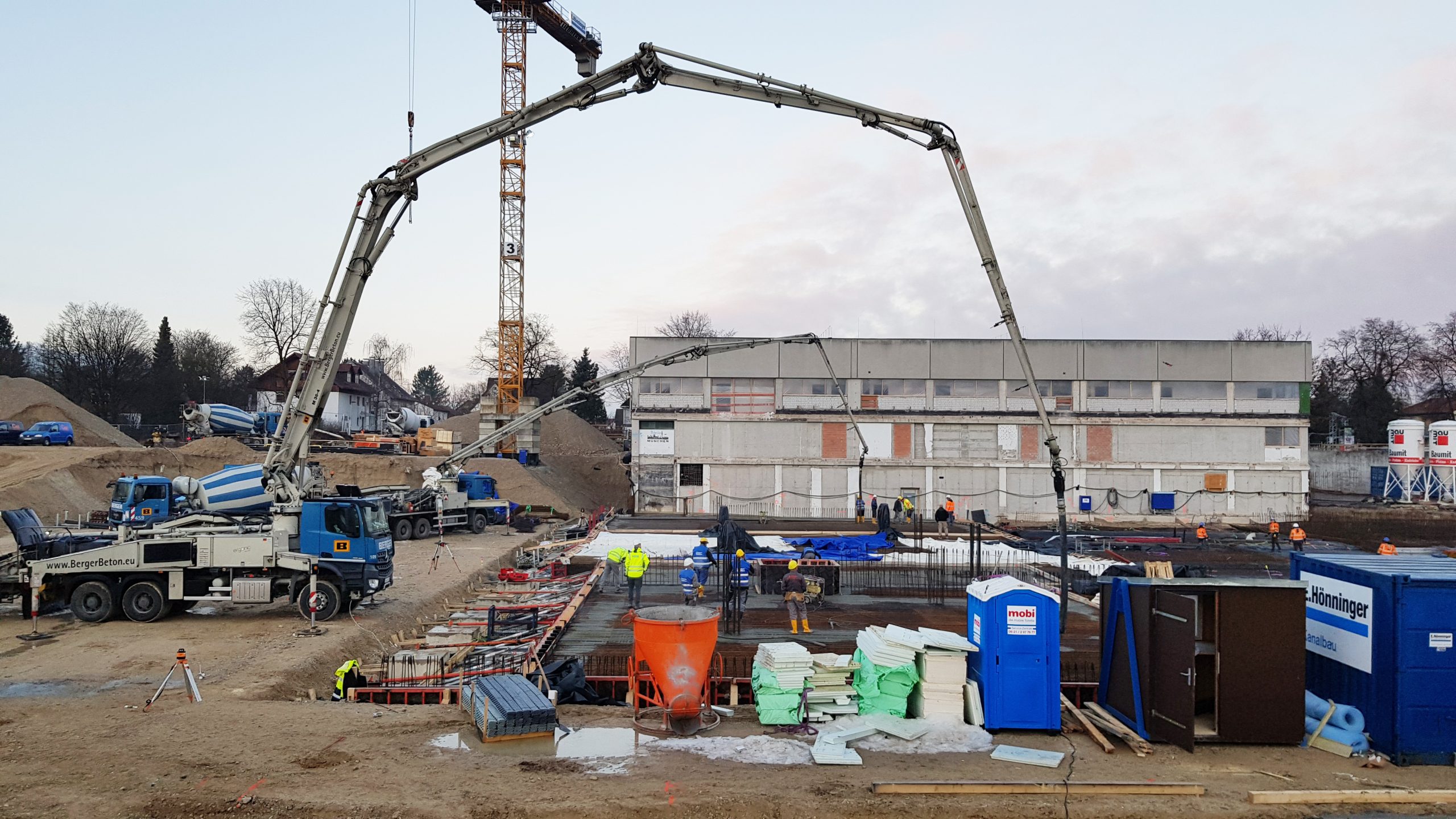

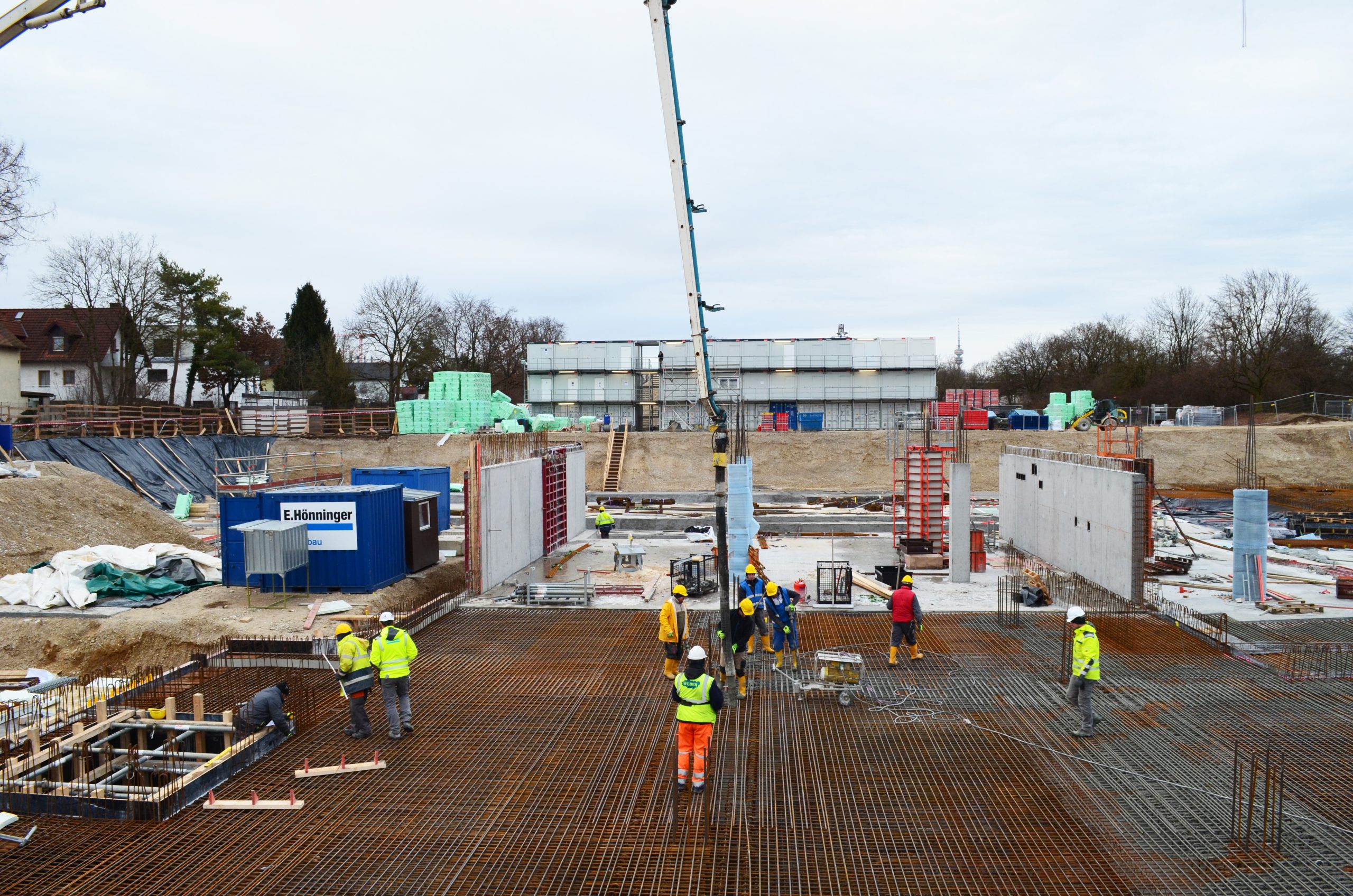

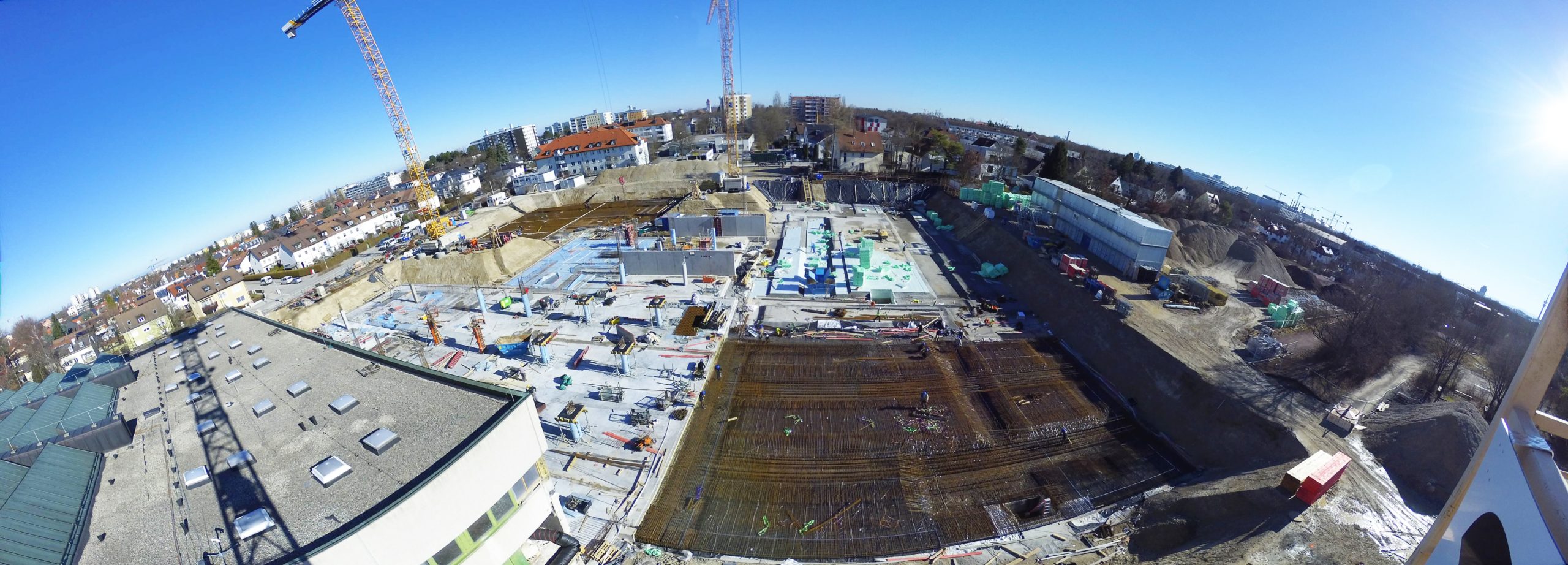

Und hier noch einige Impressionen vom Baufortschritt:
