Hauptstaatsarchiv: Neubau des Speichermagazins – Neuigkeiten im März 2024

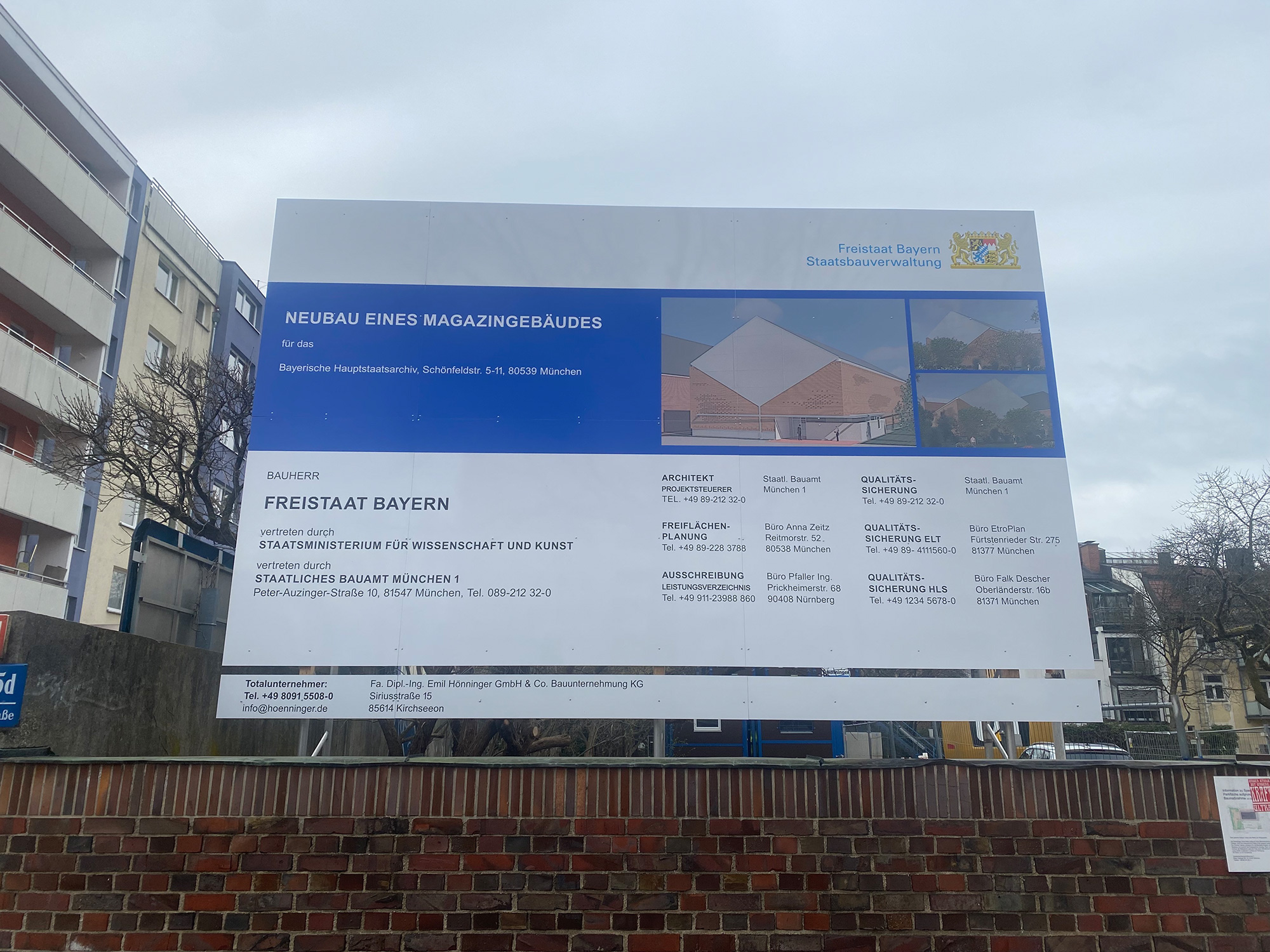

Hauptstaatsarchiv: Neubau des Speichermagazins in der Leonrodstraße
Ein beständig anwachsender Bestand an angemessen aufzubewahrenden Kulturgut im Besitz der Staatlichen Archive Bayerns stellt wiederkehrenden Bedarf an neuen räumlichen Möglichkeiten zur Archivierung an den Freistaat Bayern.
Das geplante Gebäude ist für Lagerung von Archivalien in Papierform sowie für Foto- bzw. Filmmaterial auf verschiedenartigen Bildträgern gedacht.
Mit dem Magazinneubau werden dringend notwendige Erweiterungsflächen für das Hauptstaatsarchiv und das Staatsarchiv München geschaffen. Der Neubau ist auch notwendig, um die datenschutzgerechten Lagerungsvoraussetzungen für analoge und digitale Archivalien sowie die Lagerungsbedingungen der umfangreichen Fotobestände zu verbessern und dringend benötigte weitere Magazinflächen zu schaffen.
Der Neubau weist folgende Nutzungseinheiten auf:
- Lagergebäude für Archivgut in Roll- und Standregalanlagen
- Archivierung digitaler Daten
- Unterbringung von Material des Verfassungsschutzes ( niedrigste Stufe der Geheimhaltung )
In den letzten Wochen hat sich einiges getan auf der Baustelle – hier ein kurzer Überblick:
Bereits fertig sind:
- Im Hochhaus ist das 8.OG fertig gestellt – wir kommen in schwindelerregende Höhen
- Die Tiefgarage Nord und Süd ist mittlerweile fertiggestellt
- Die Kanalarbeiten für das Nachbargebäude sind ebenfalls abgeschlossen.
Aktuell laufen folgende Arbeiten:

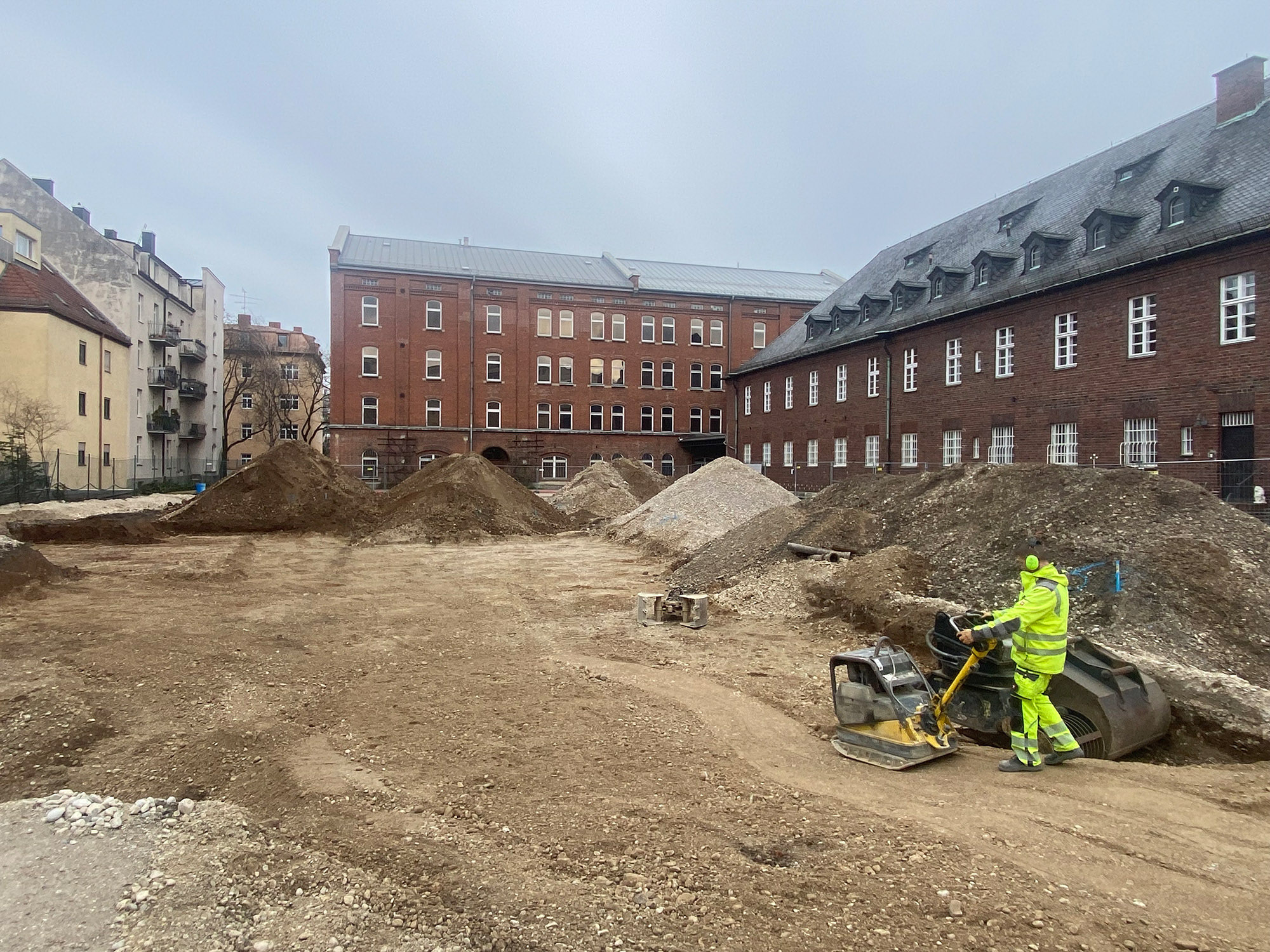

- Derzeit erfolgt die Schachtgründung für die Aufstellung des Hochbaukrans 81 K.

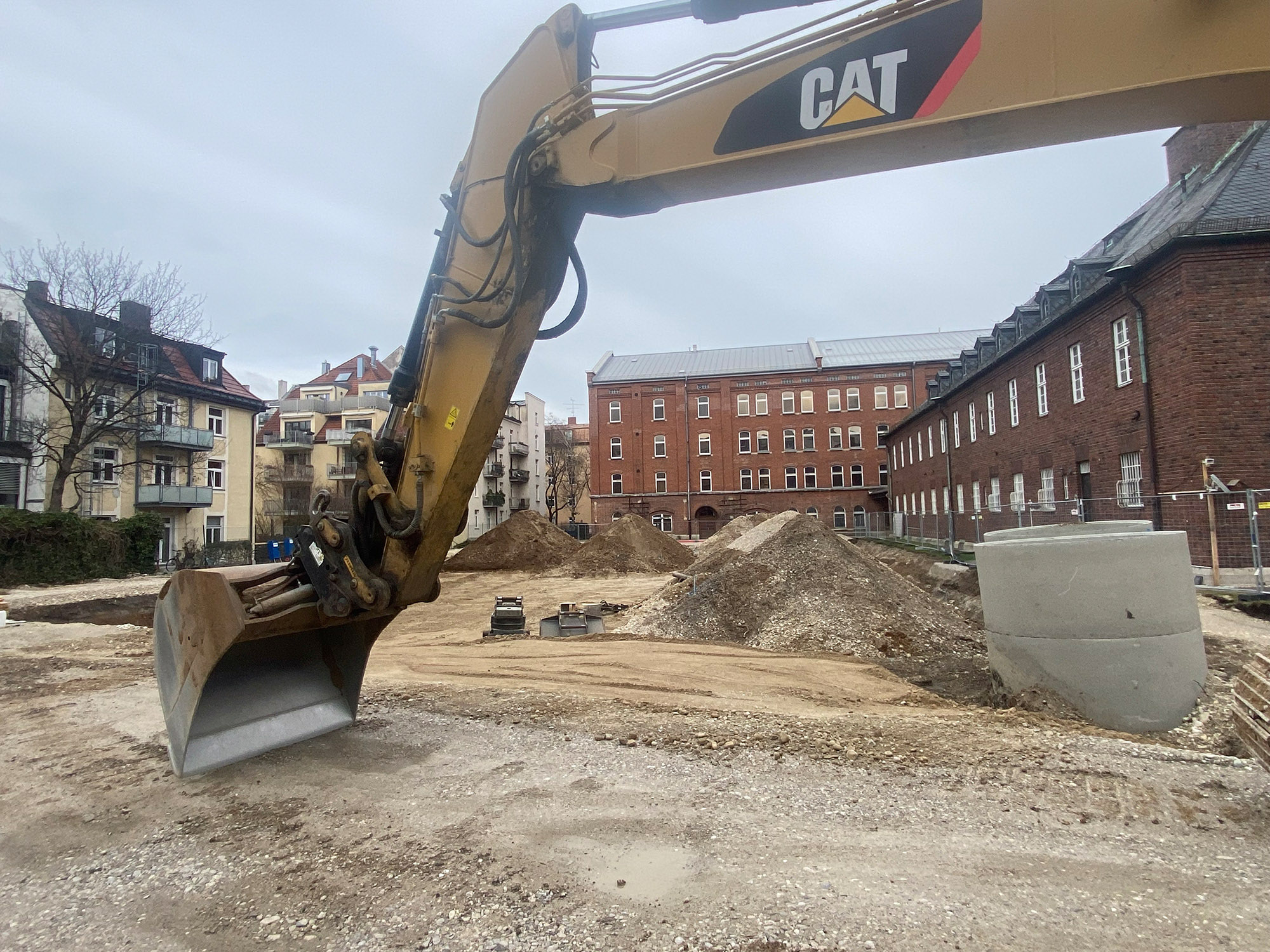

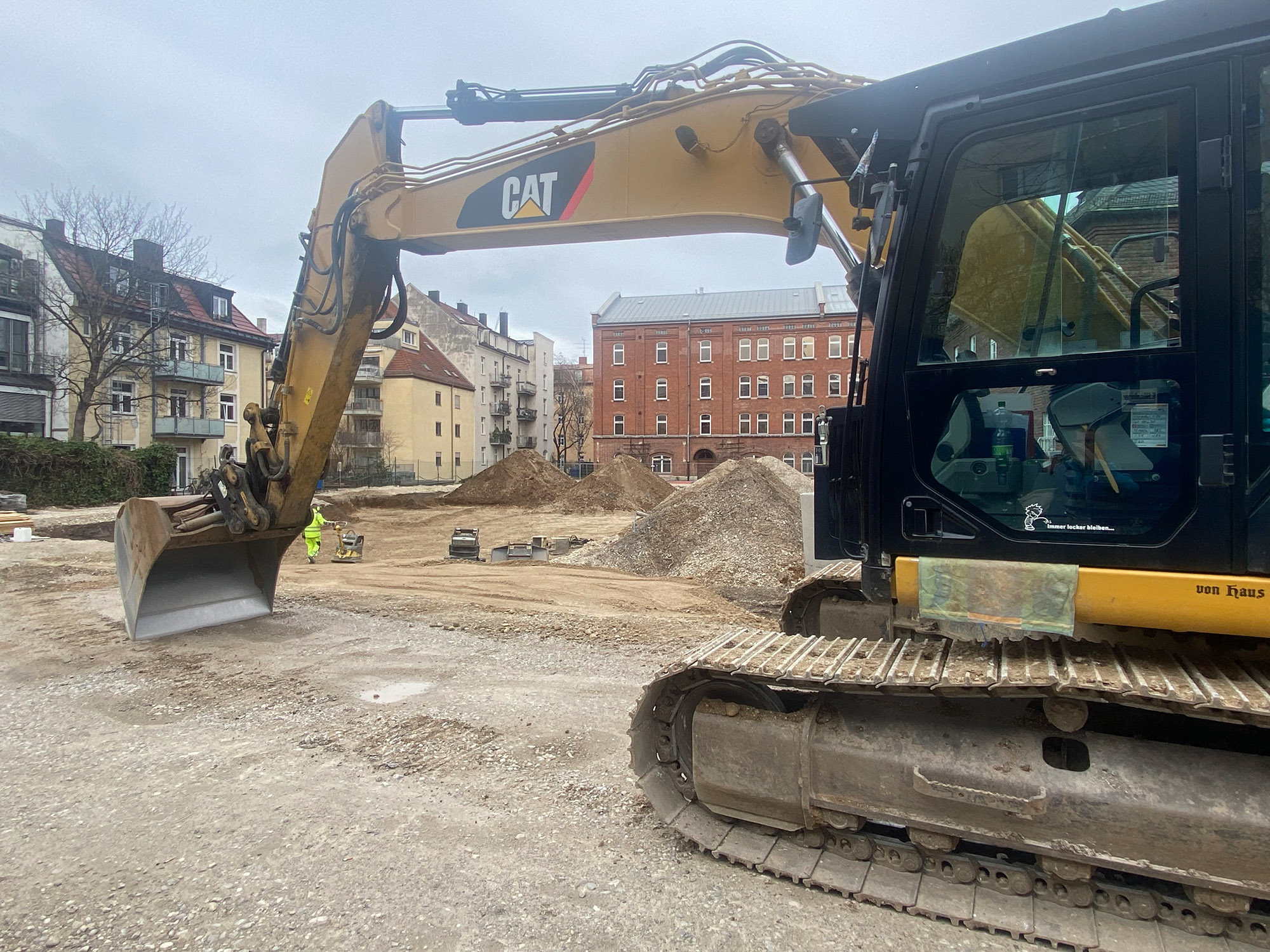

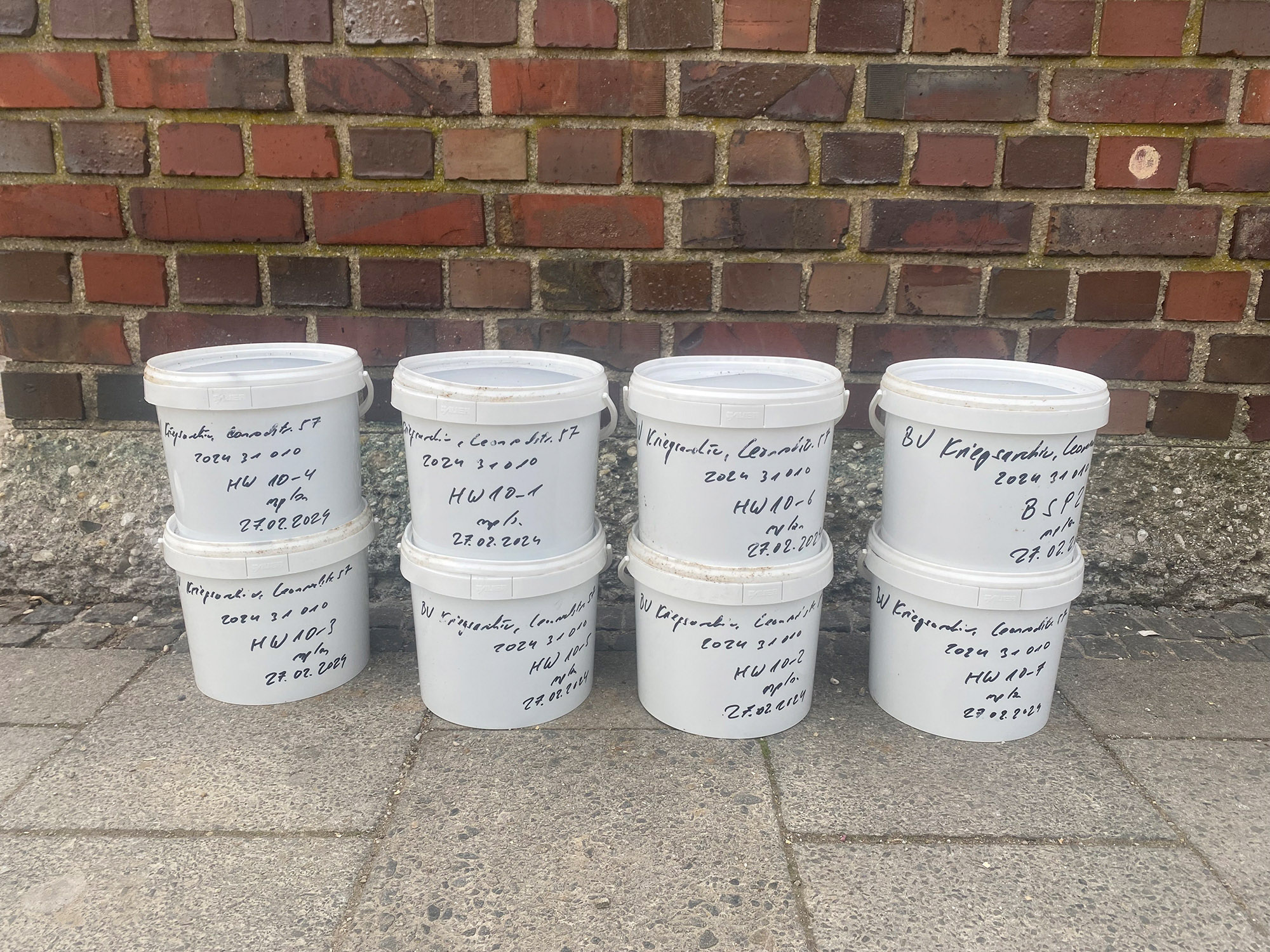

- Die aktuell auf der Baustelle befindlichen Haufwerke (Haufwerk 6 – Haufwerk 10) wurden durch den Bodengutachter beprobt.
- Die Anlayse-Ergebnisse werden Ende 9. / Anfang 10.KW 2024 erwartet und können dann differenziert nach Belastungsklassen zu den entsprechenden Deponien abtransportiert werden.
- Die Bodenproben werden auf die Parameter TOC (Gesamt organischer Kohlenstoff) und DOC (gelöster organischer Kohlenstoff) sowie PAK (Polycyclische aromatische Kohlenwasserstoffe) untersucht
Für die nächsten Wochen ist geplant:
- Abfuhr des belasteten Erdmaterials (Haufwerk 6 – 10) in 10.KW 2024
- In der 11.KW 2024 (vorauss. 12.03.2024) ist die Aufstellung des Hochbaukrans geplant.
- Im Anschluss erfolgt der weitere Baugrubenaushub.
- In der 12.KW 2024 erfolgt Aushub und Einbau von Sauberkeitsschicht und Fundamenterder sowie Herstellung der Aufzugsunterfahrt.
