GROUP7 in Schwaig – Neubau der Unternehmenszentrale – August 2024
GROUP7 in Schwaig – Neubau der Unternehmenszentrale
Die GROUP7 GmbH Technik & Produktion als Bauherr realisiert den Neubau ihrer Unternehmenszentrale. Parallel zum Bau der Unternehmenszentrale wird auf dem Gesamtgrundstück das neue Dienstleistungszentrum mit Technikzentrale, Frei- und Verkehrsanlagen, PKW Stellplätze sowie alle notwendigen lnfrastrukturmaßnahmen für die Gesamtbaumaßnahme errichtet.
10 Hektar: So groß ist das neue Grundstück von GROUP7 in der Nähe des Münchner Flughafens. Der Logistikdienstleister steht damit vor der Erweiterung des Hauptsitzes, kurz nach der Inbetriebnahme des Logistikcenters Hamburg. „Unser alter Hauptsitz platzt aus allen Nähten: Das betrifft sowohl die Logistikkapazitäten als auch die Büroflächen für unsere Speditionsabteilungen und die Verwaltung. Deshalb sind wir sehr dankbar, dass wir nur einen Steinwurf entfernt von unserem jetzigen Hauptsitz in Schwaig/Oberding ein passendes Grundstück finden konnten“, beschreibt Günther Jocher, Vorstand und Inhaber von GROUP7, den Grund für den Neubau.
Was wurde zuletzt gemacht & fertiggestellt?
Bauteil Süd, 1. OG

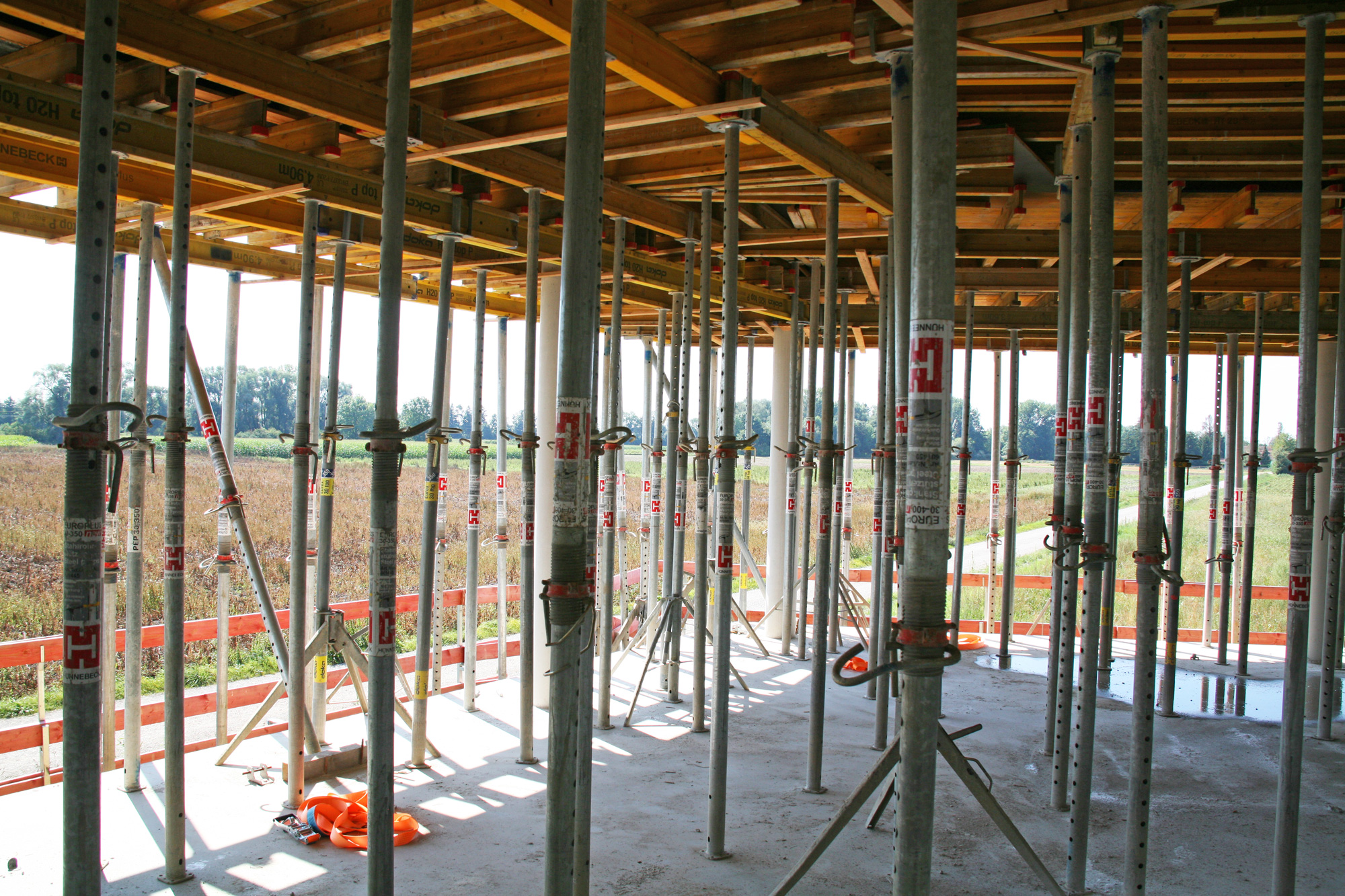

- Schalen und Bewehren der Unterzüge und der Decke

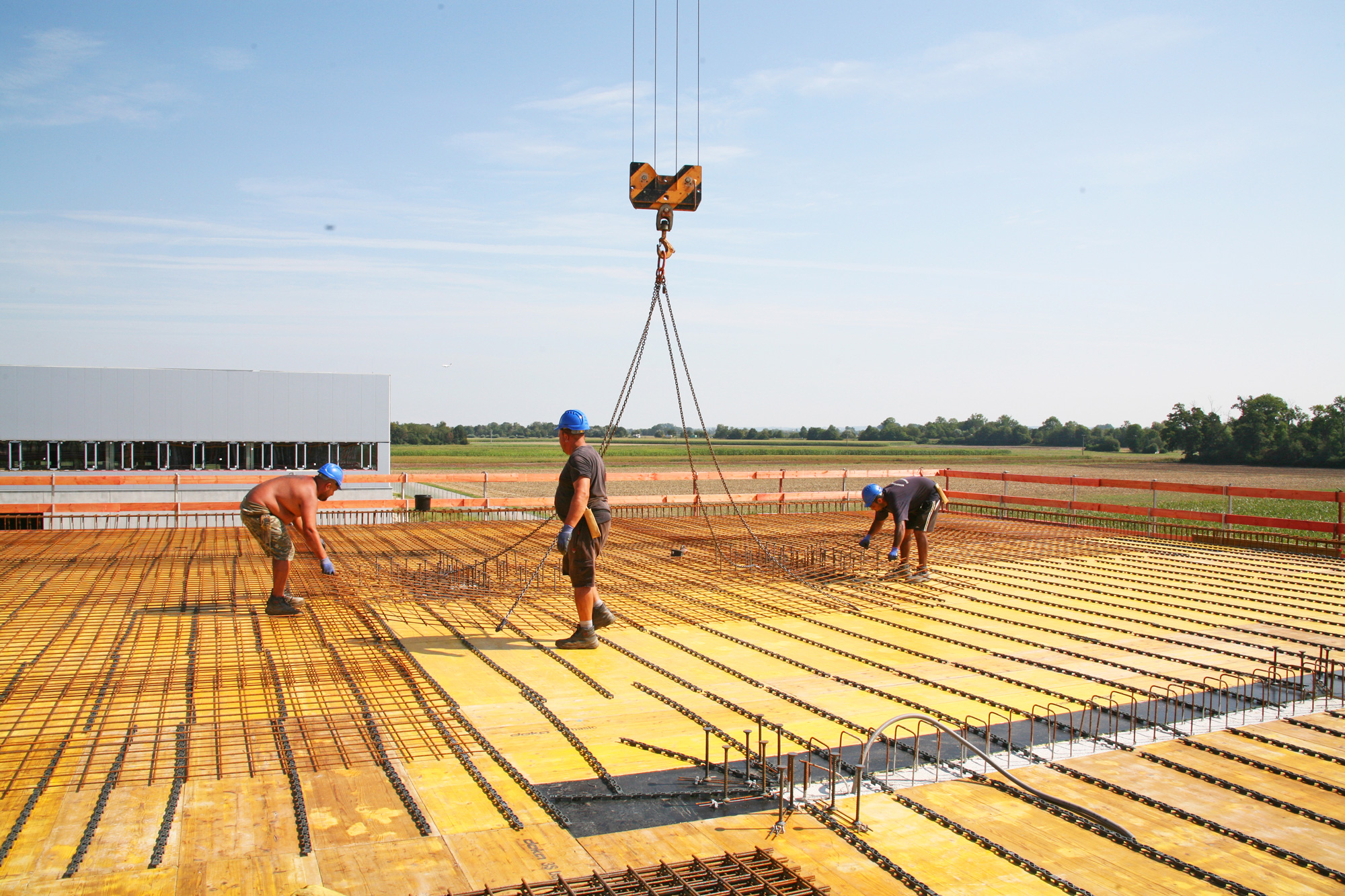

- Betonage der Decke wurde am 13.08.2024 ausgeführt (Hochteil)
- Die Attika und die Terrasse wurde geschalt, bewehrt und betoniert.
- Ausschalarbeiten der Erdgeschoß-Decke
Bauteil Nord, 1. OG
- Die Wände wurden betoniert
- Ausschalarbeiten der Erdgeschoß-Decke
- Schalarbeiten an den Unterzügen und der Decke
- Anliefern und Versetzen der Fertigteil-Treppenläufe
Was passiert aktuell?

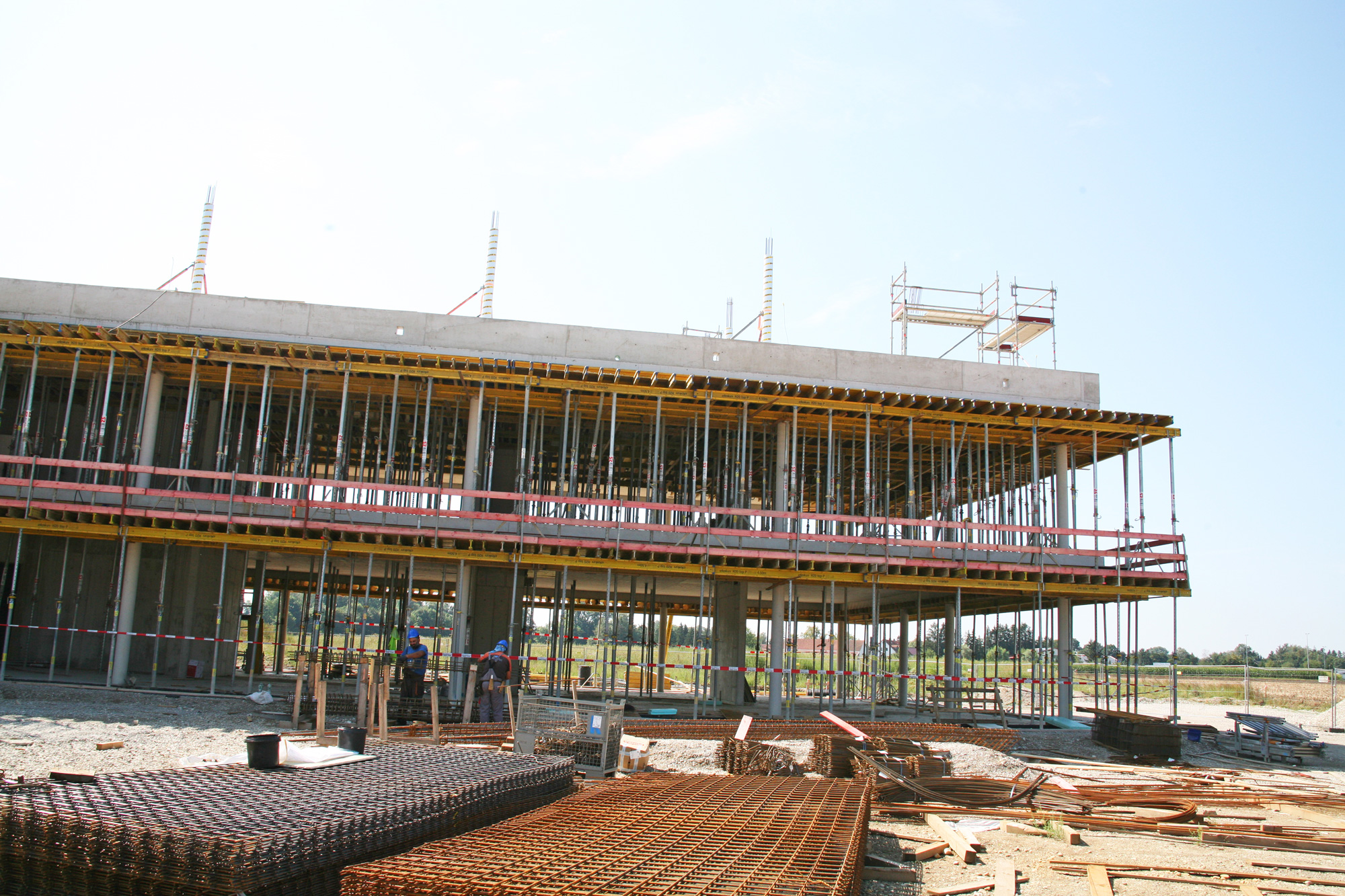

Bauteil Süd, 2. OG

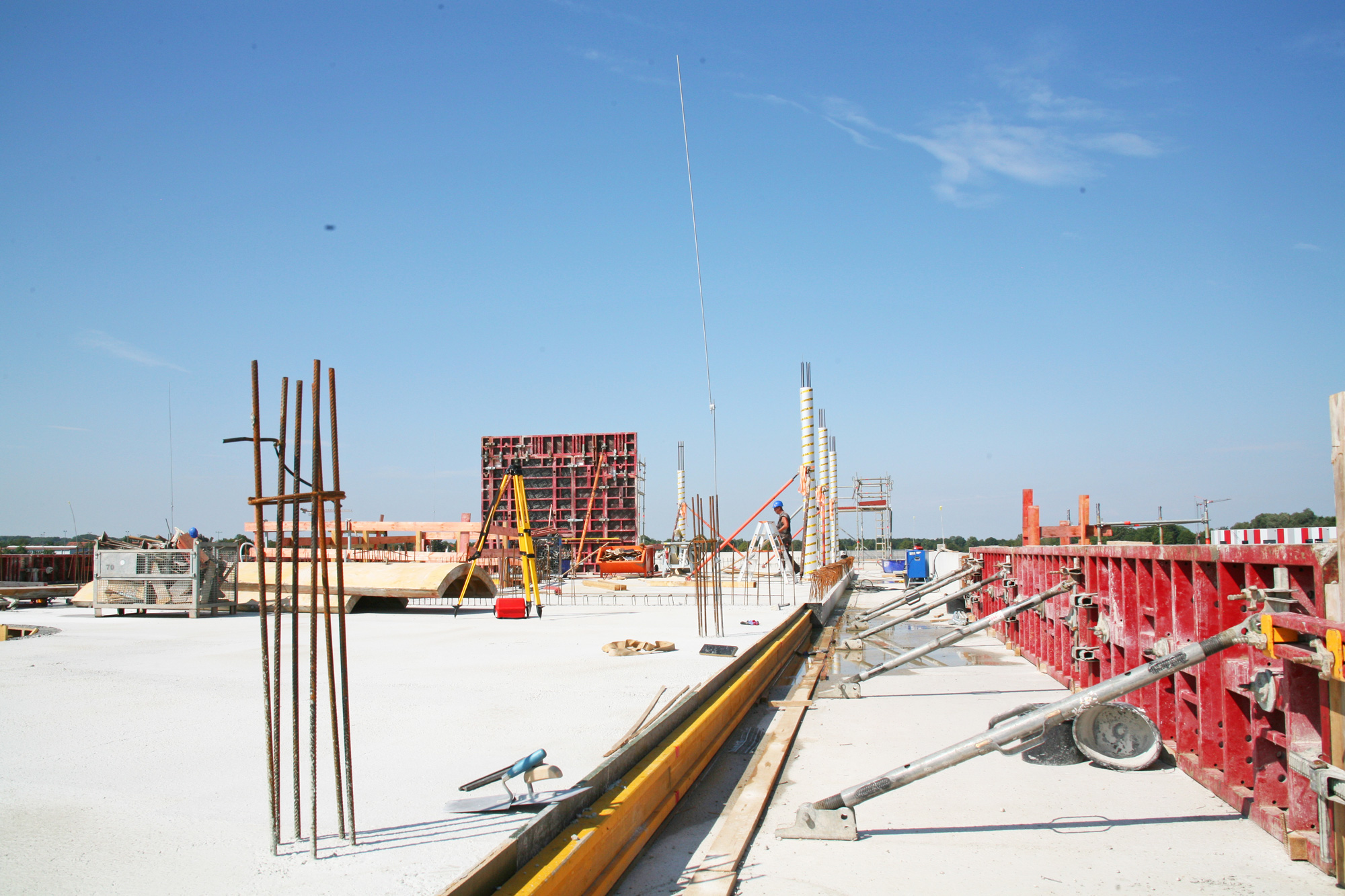

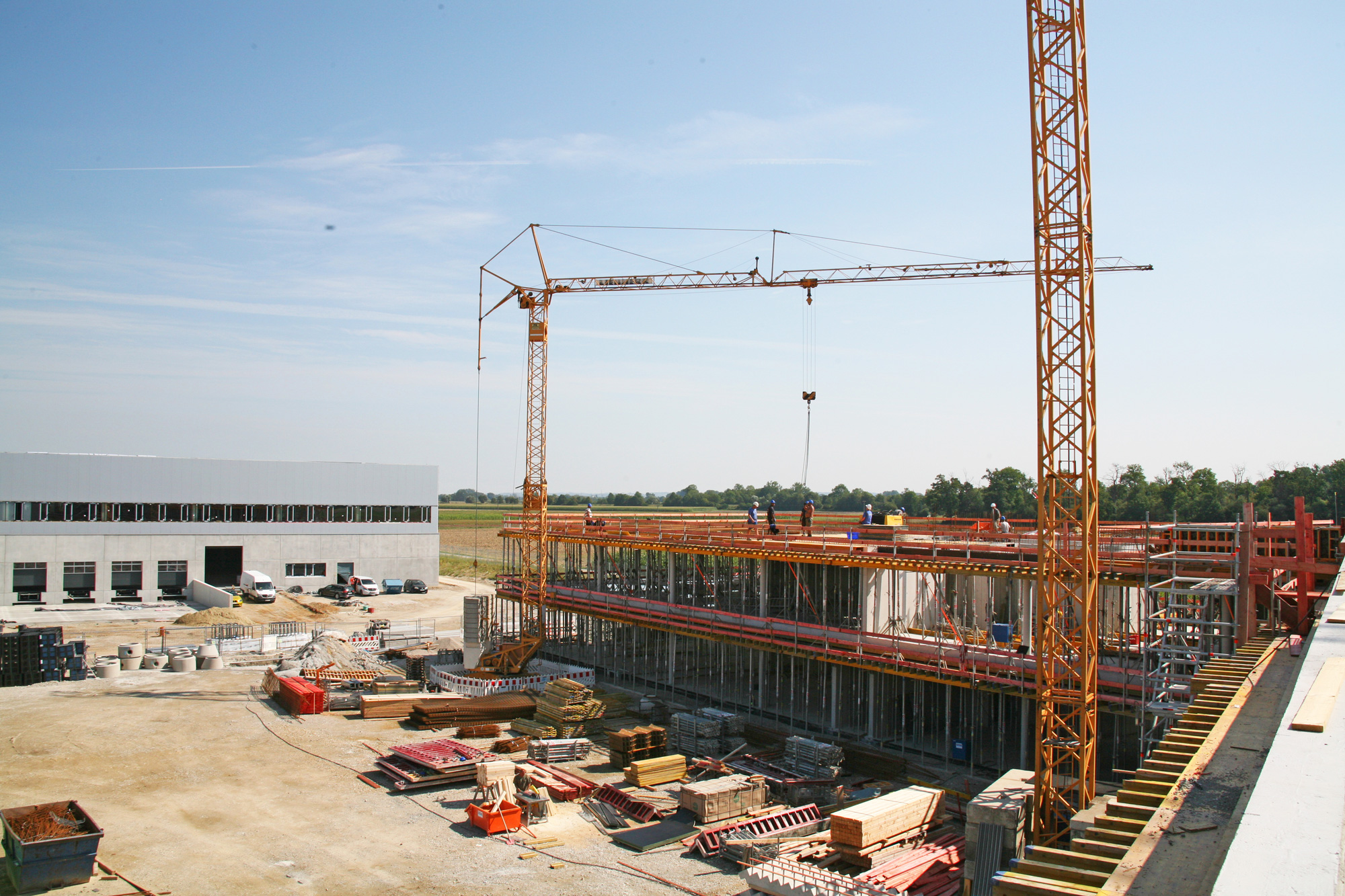

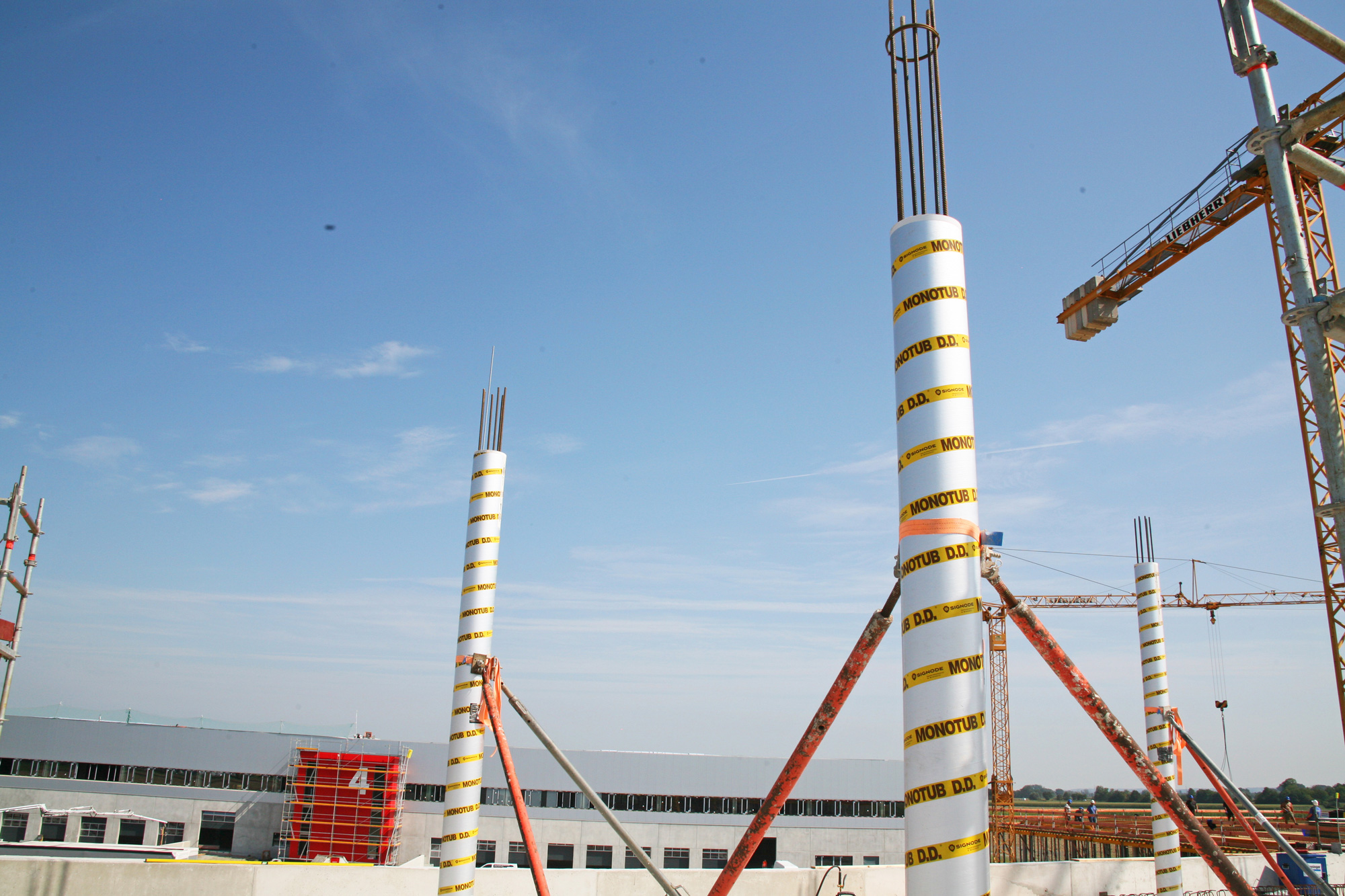

- Schalen, Bewehren und Betonieren Stützen und Wände
- Schalen der Geschossdecke mit den Unterzügen

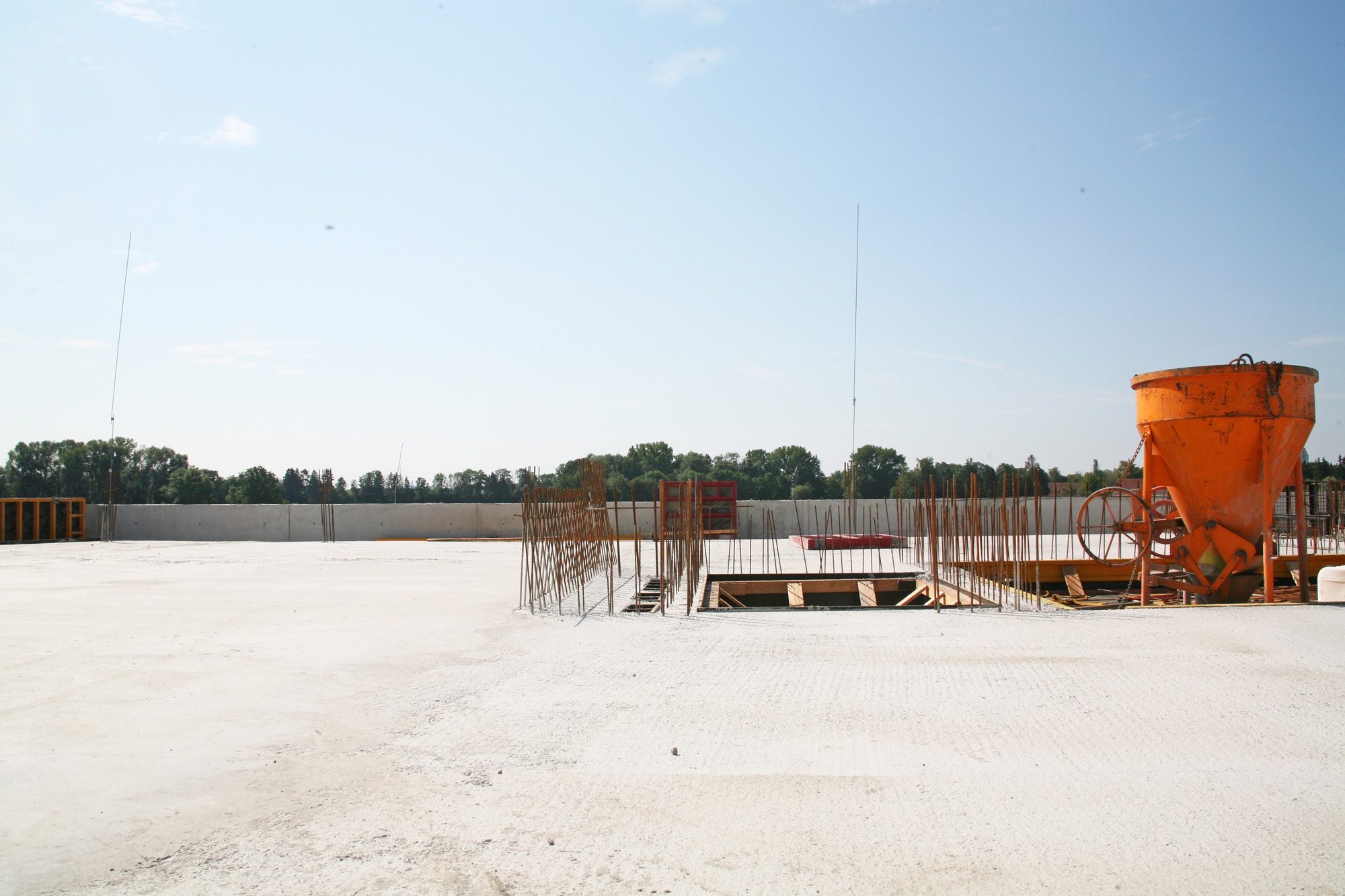

- Ausschalarbeiten der Erdgeschoß-Decke
- Anliefern und Versetzen der letzten beiden Fertigteil-Treppenläufe
Bauteil Nord, 1. OG
- Bewehren der Decke und Unterzüge
- Die Attika und die Terrasse wurde geschalt und bewehrt
Was ist die nächsten Wochen geplant?
Bauteil Nord, 1. OG
- Schalen und Bewehren der Unterzüge
- Betonage der Decke ist am 23.08.2024 geplant
- Die Attika und die Terrasse werden geschalt, bewehrt und betoniert.
- Ausschalarbeiten der Erdgeschoß-Decke
- Dieses Bauteil endet mit der Betonage des 1. OG!
- Im Aussenbereich kommen die Kollegen vom Kanalbau: Ab 26.08.2024 sollen die Restleistungen der Kanalisation außerhalb des Gebäudes ausgeführt werden, insbesondere werden mehrere Rigolenkörper eingebaut – Betonieren der Dauer ca. 3 Wochen.
Bauteil Süd, 2. OG
- Schalen der Geschossdecke mit den Unterzügen
- Bewehren der Decke mit den Unterzügen
- Betonieren der letzten Geschossdecke
- Betonieren der Attika auf der Geschossdecke
- Betonieren der Decke über Treppenhaus
- Betonieren der Attika im Treppenhaus
- Nacharbeiten / Ankerstellen verschließen
- Rücktransporte Schalung und Gerätschaft

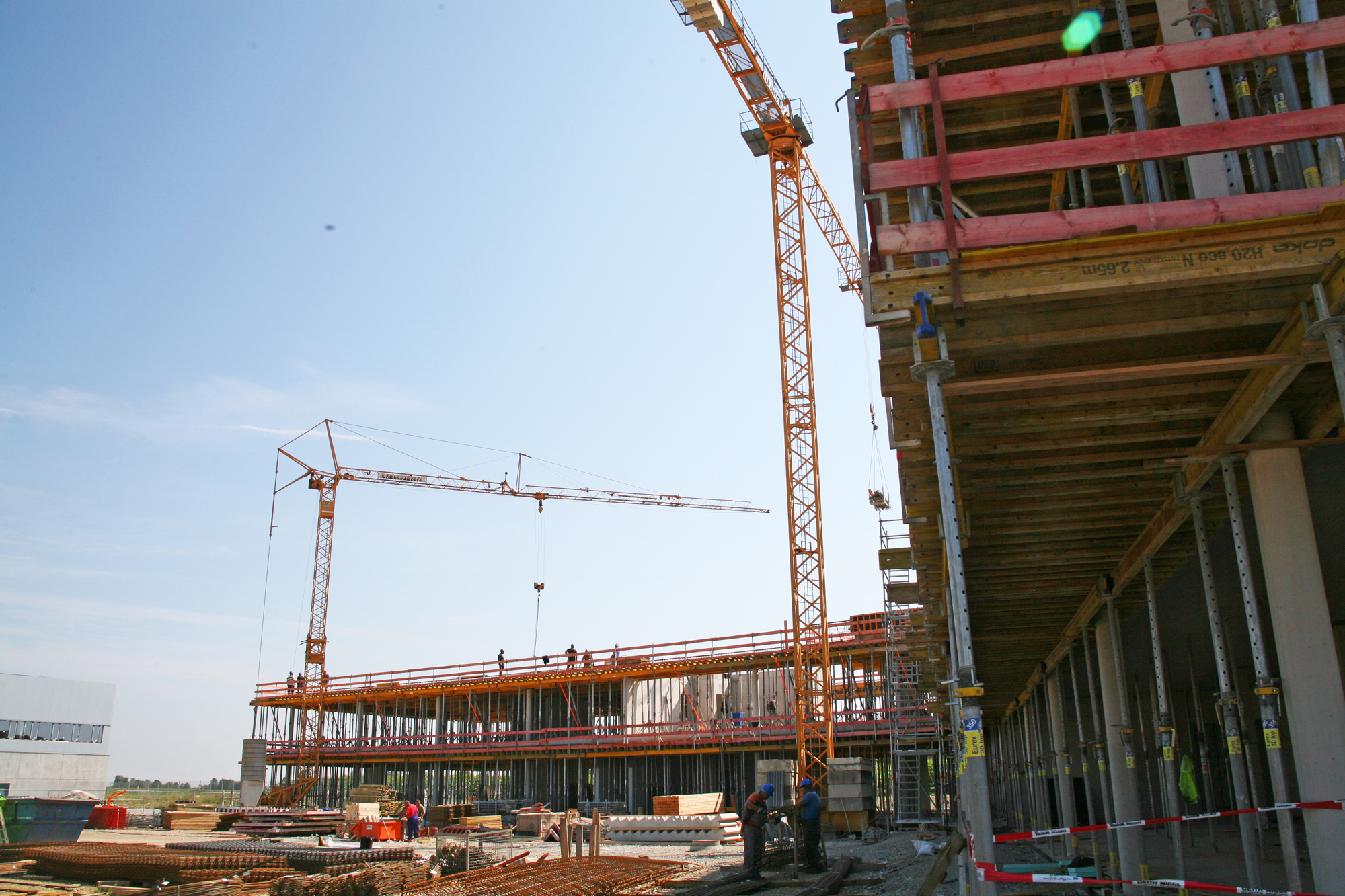

- Der Rückbau von Kran 1 ist in ca. 4 Wochen geplant
- Der Rückbau von Kran 2 ist in ca. 6 Wochen geplant

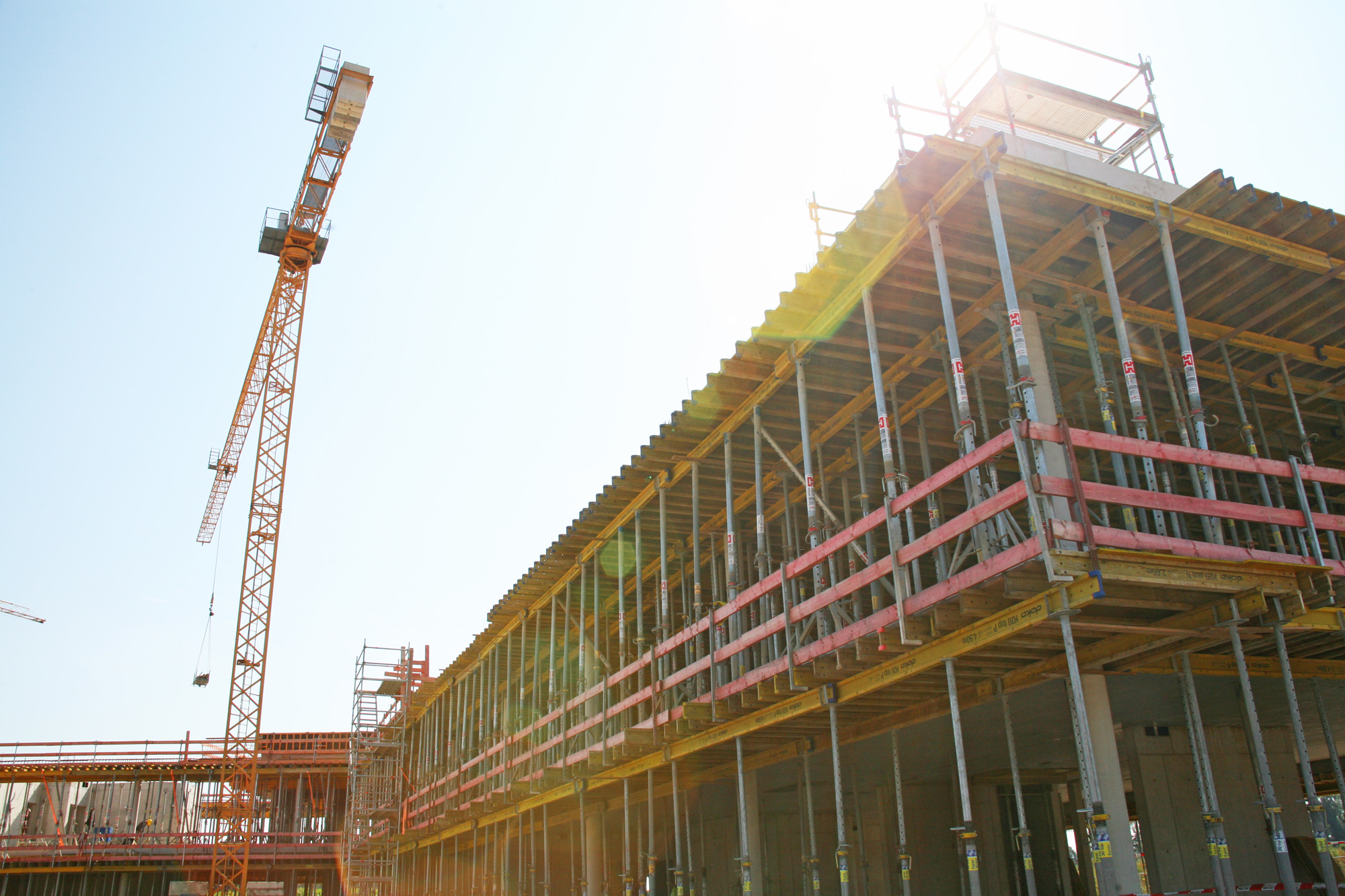

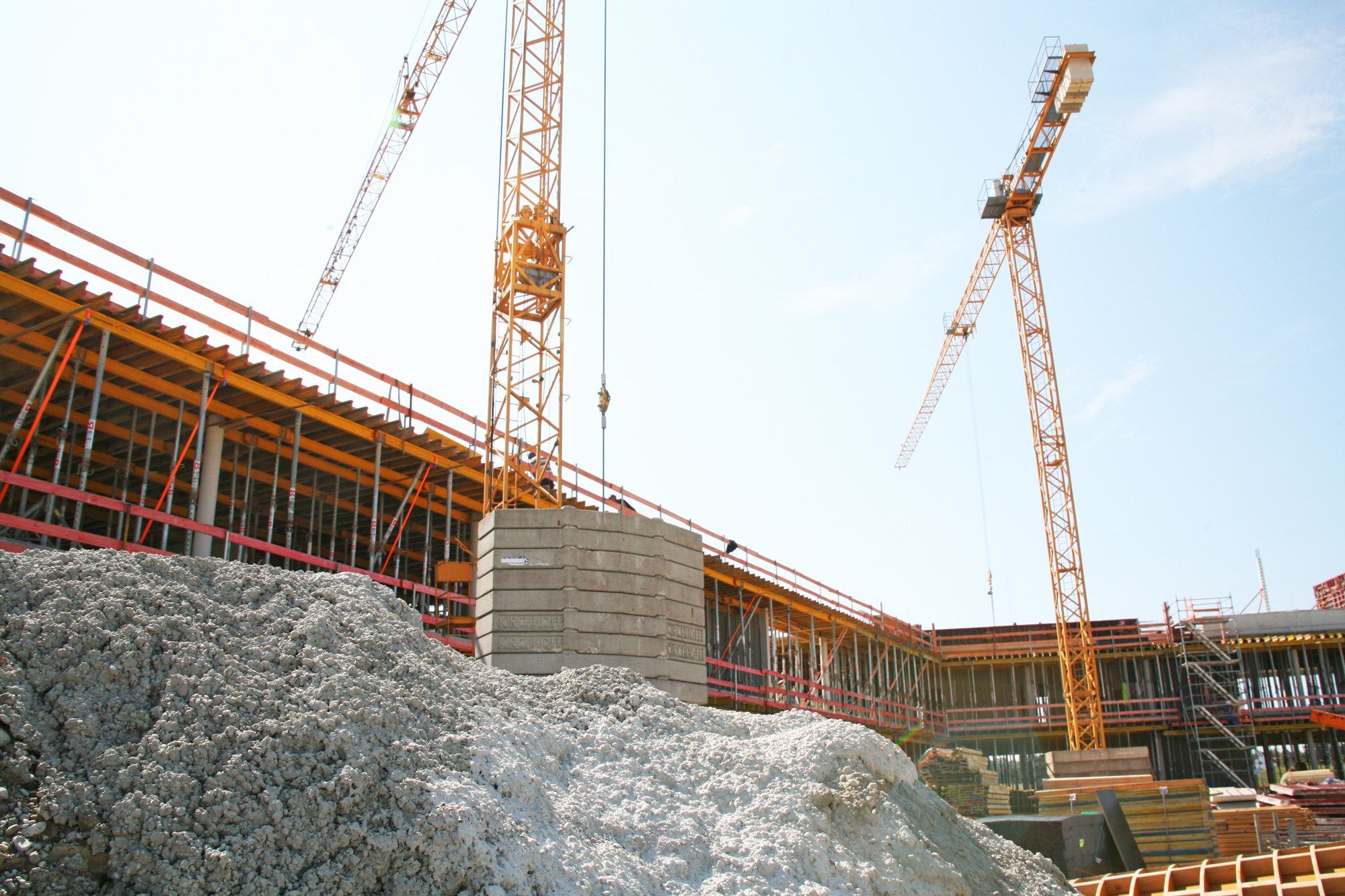

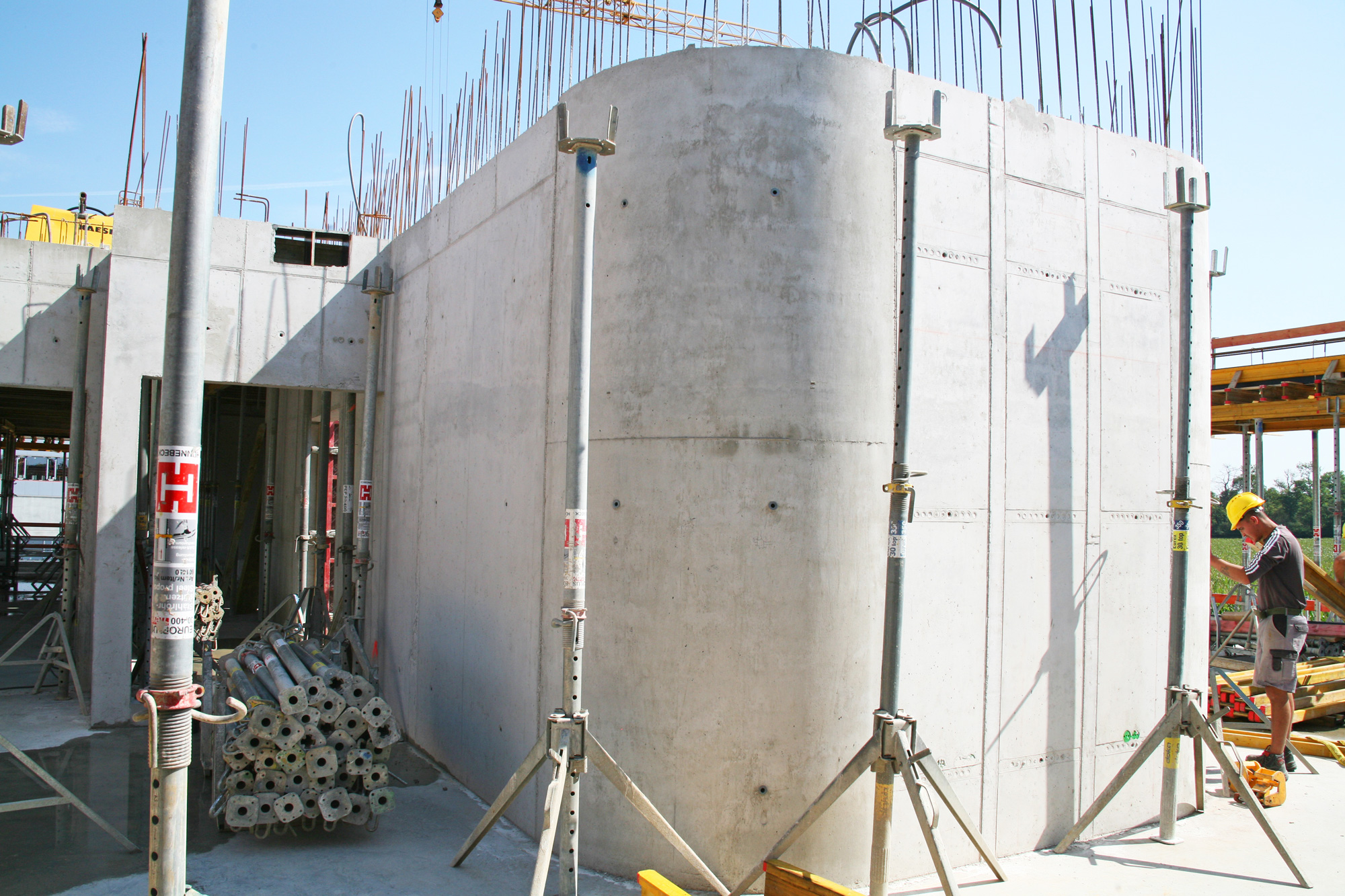

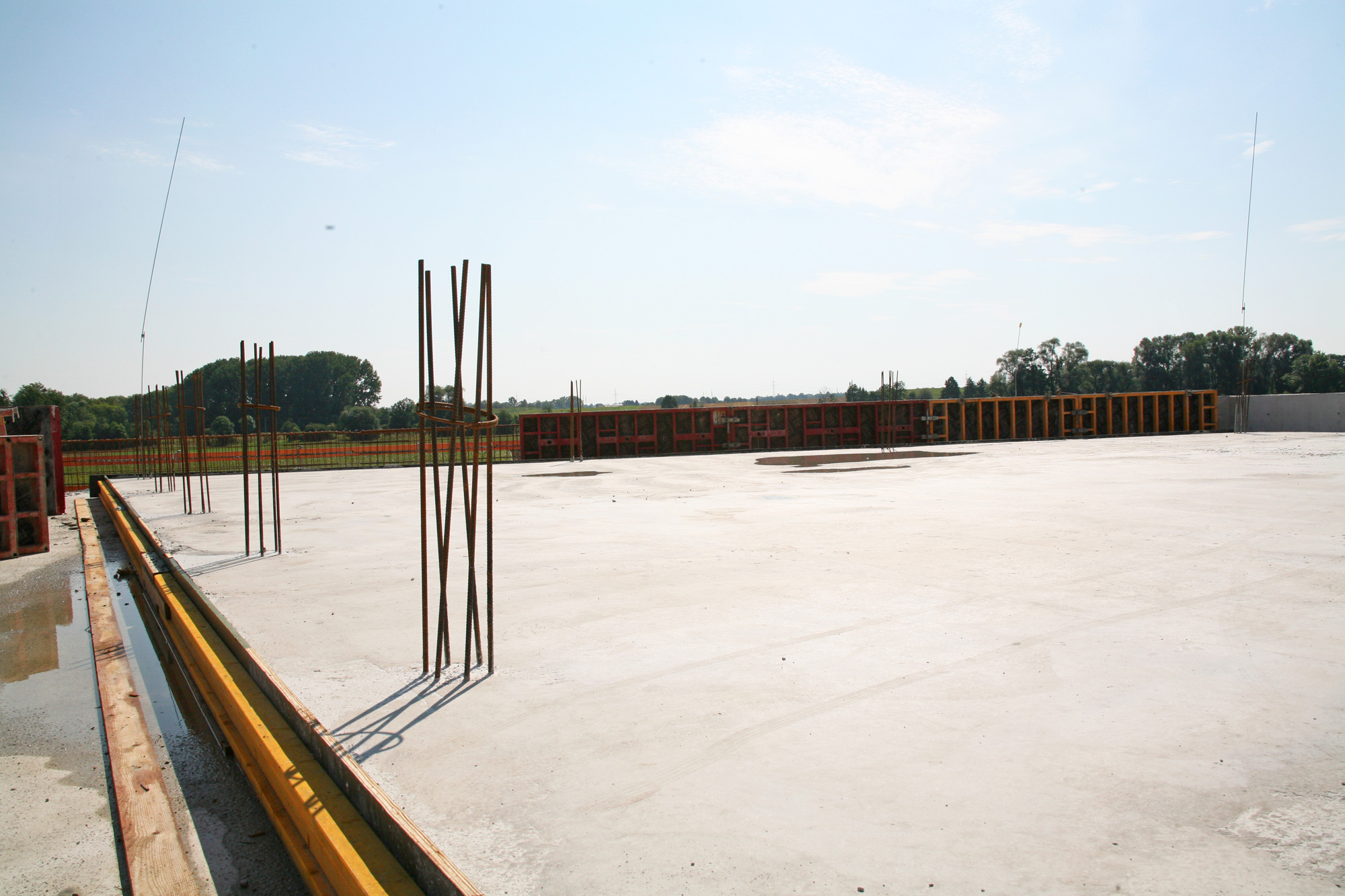

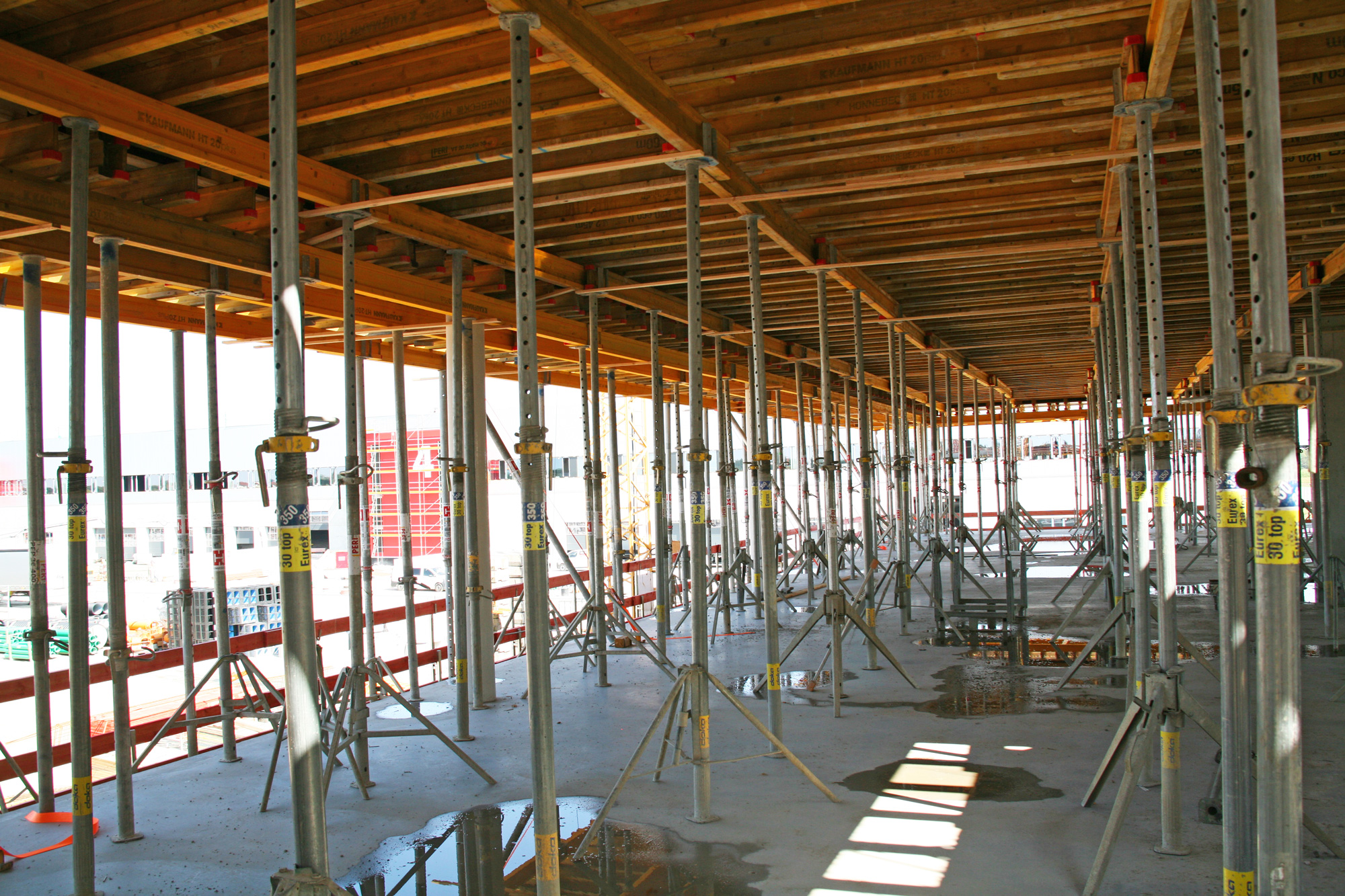

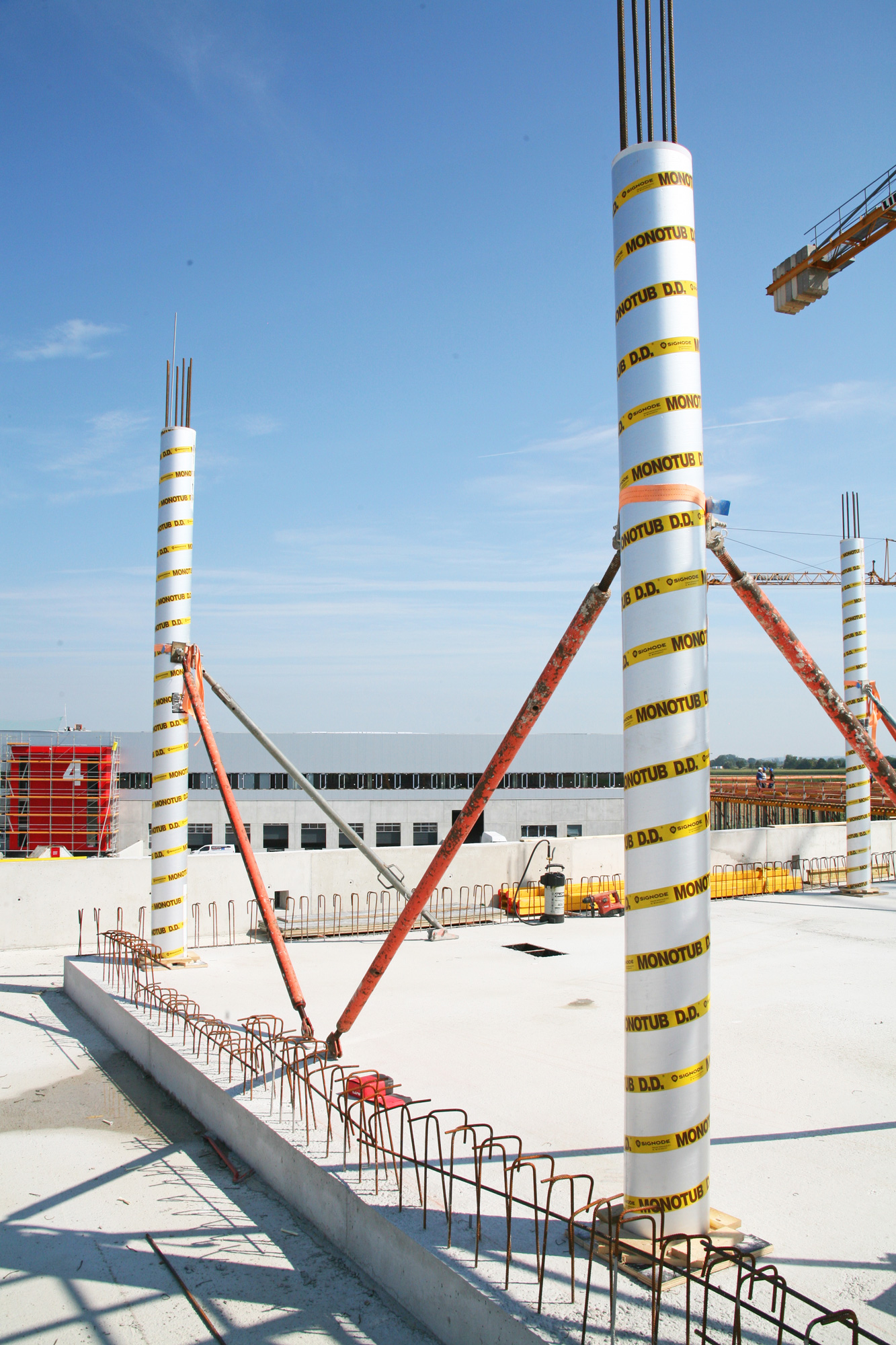

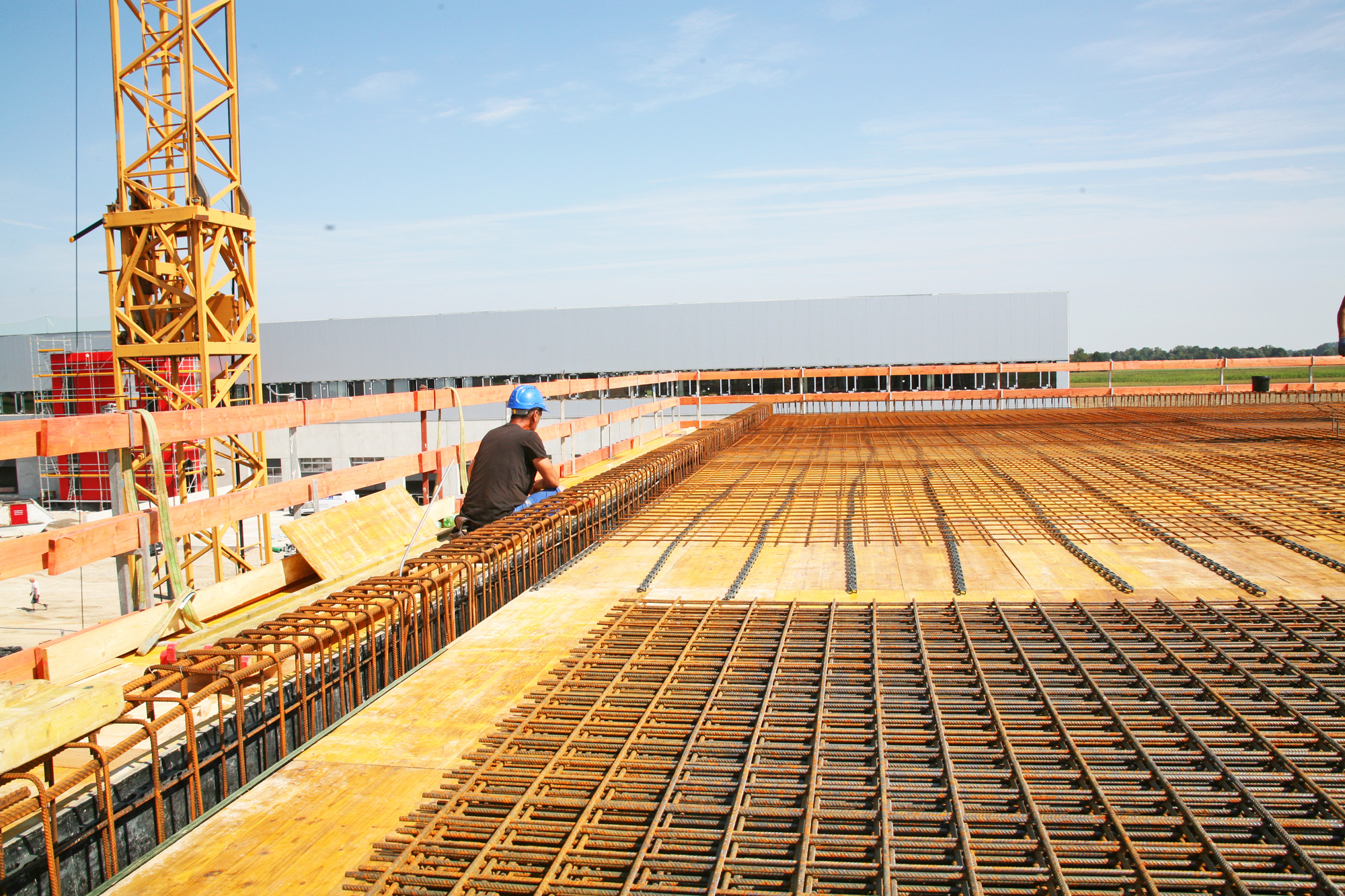

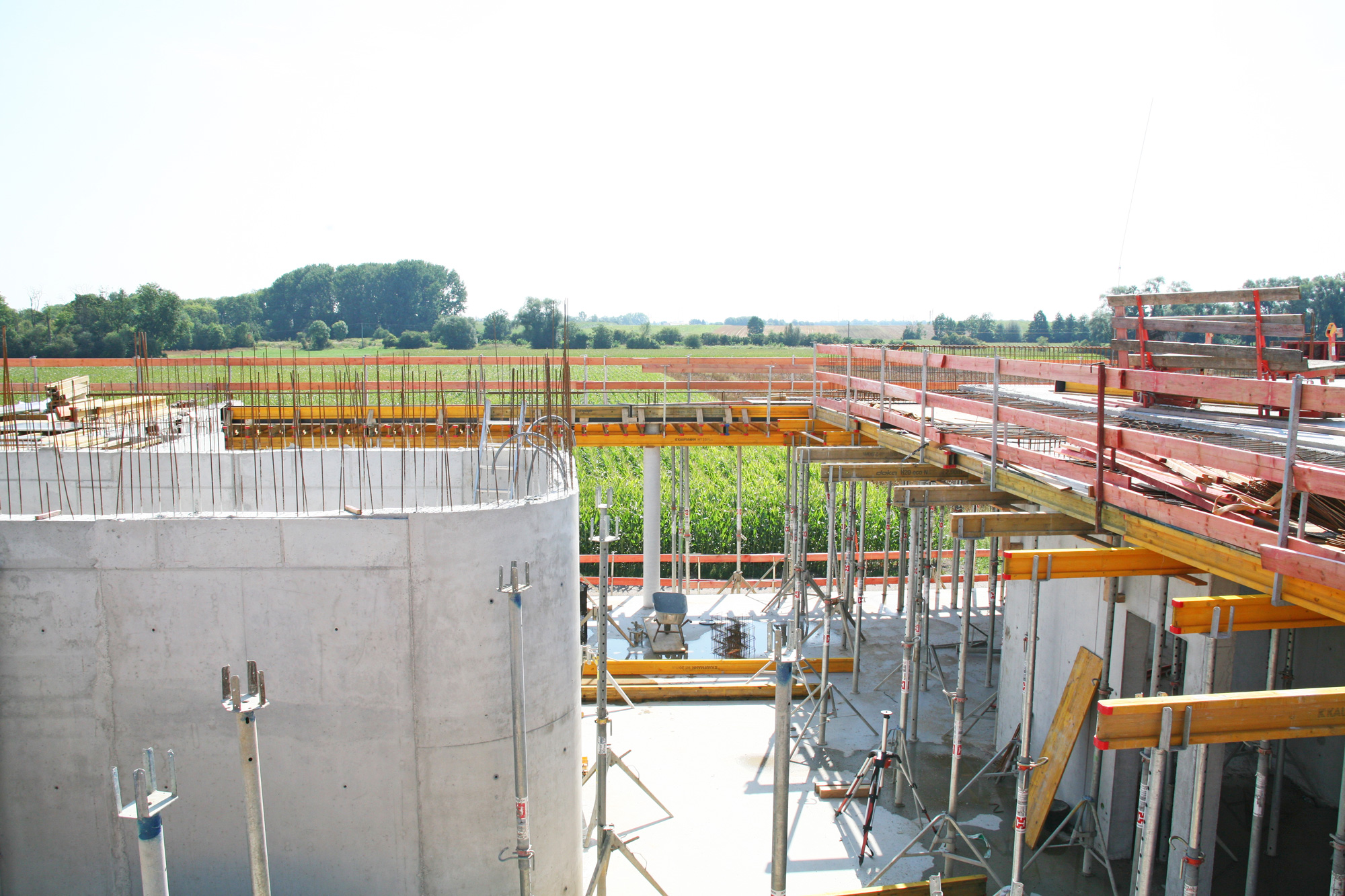

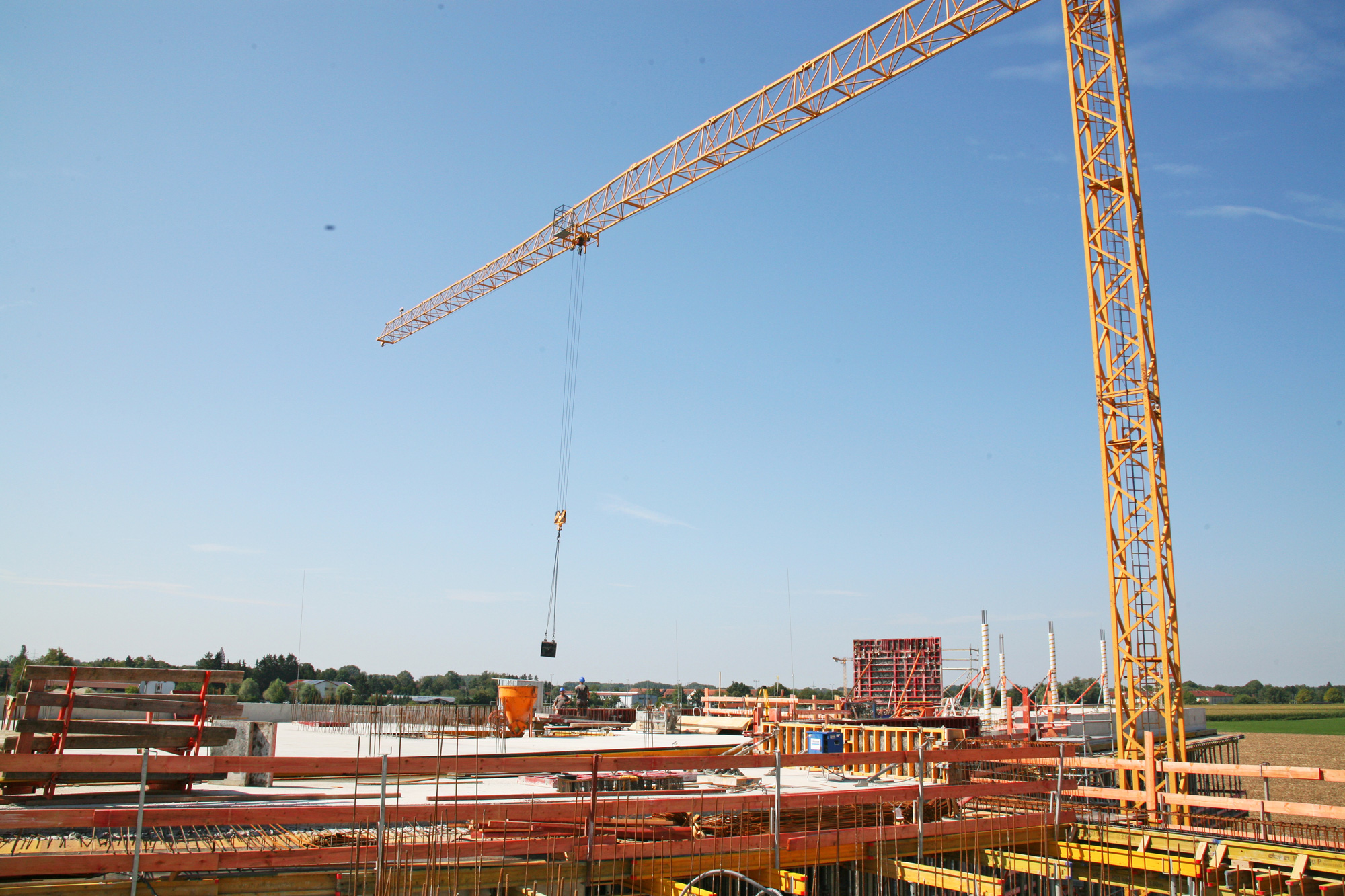

Und hier einige Impressionen des Bauprojektes:
