GEWOFAG-Poing: Wohnbebauung „Am Bergfeld“ in Poing – Juli 2024

In dem Entwicklungsgebiet an der Bergfeldstraße entwickeln die Gemeinde Poing und die ARGE Poing “Am Bergfeld” gemeinsam mit der GEWOFAG Wohnen GmbH bezahlbaren Wohnraum. Das Bauvorhaben besteht aus drei Baufeldern, in denen barrierefreie, preisgedämpfte und freifinanzierte Wohneinheiten verschiedener Größe realisiert werden. Um den gemeinsamen Innenhof, der die Grüne Mitte des Quartiers bildet, werden die bis zu 4-geschossigen Mehrfamilienhäuser angeordnet.

Der großzügige, geschützte Innenhof ist über die Wegeverbindungen mit dem Quartier vernetzt. Üppig begrünt soll die Grüne Mitte der Nachbarschaft als Treffpunkt, Kommunikations- und Erholungsort dienen. Hier sind Spielplätze sowie zentrale Fahrradabstellplätze vorgesehen. Die Gebäuderiegel entlang der Straßen sind mit Ihren Wohnräumen und Freisitzen zur Grünen Mitte orientiert.

Die Wohnungen und Eigenheime bieten höchste Lebensqualität und eine neue Heimat für ca. 2.000 Bewohner*innen.

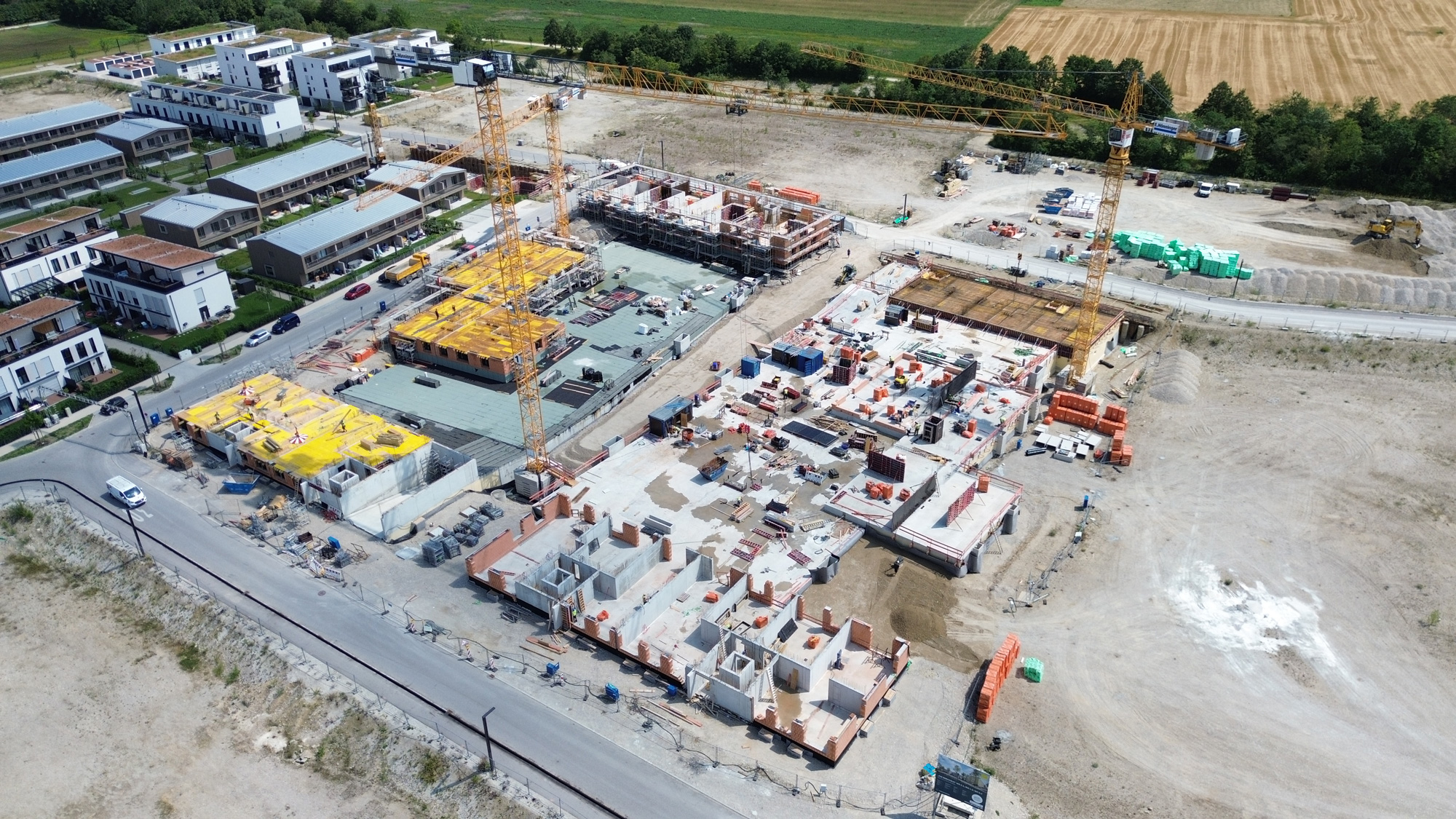

In den letzten Wochen haben wir folgende Leistungen erbracht – hier ein kurzer Überblick:

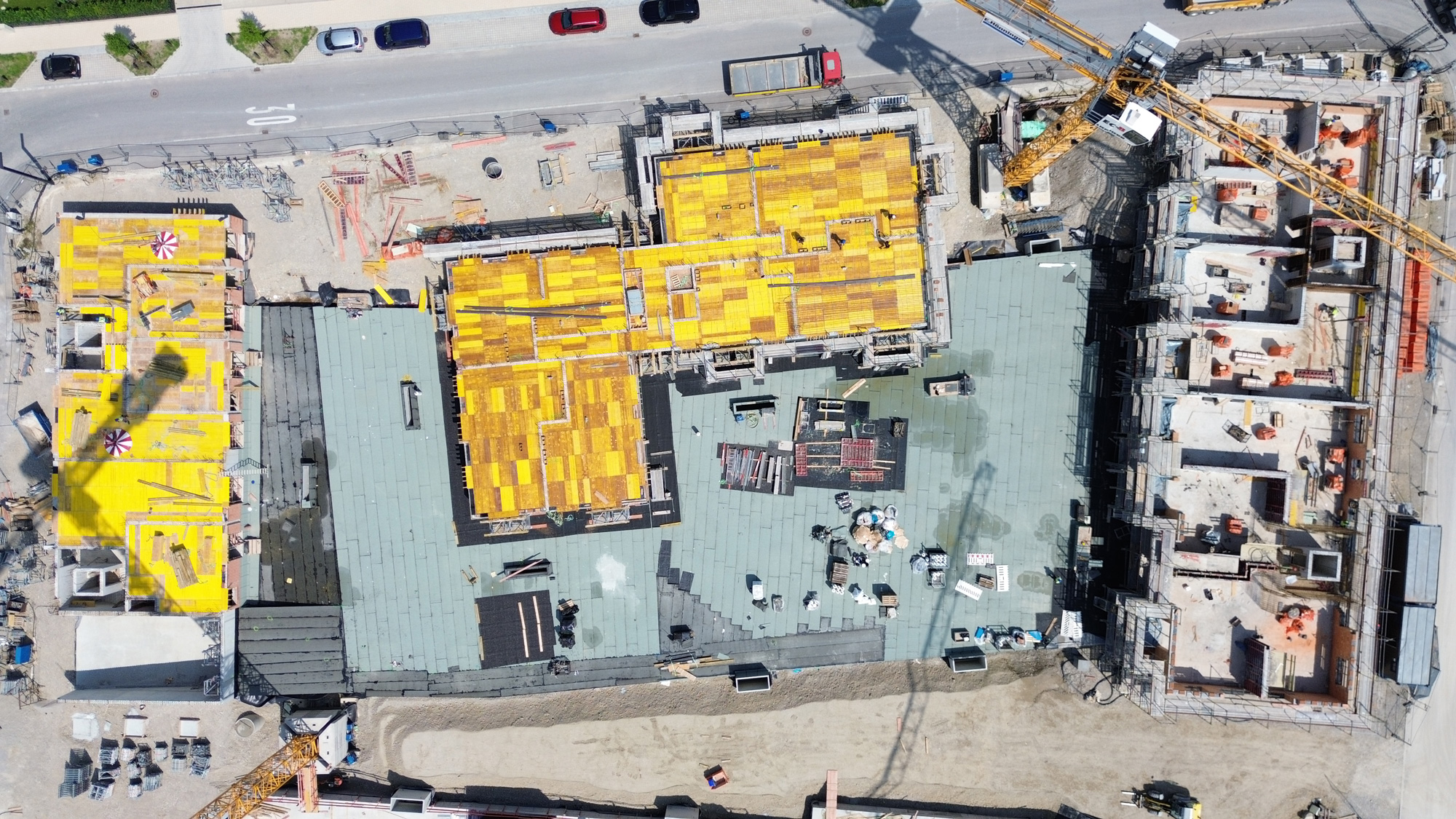

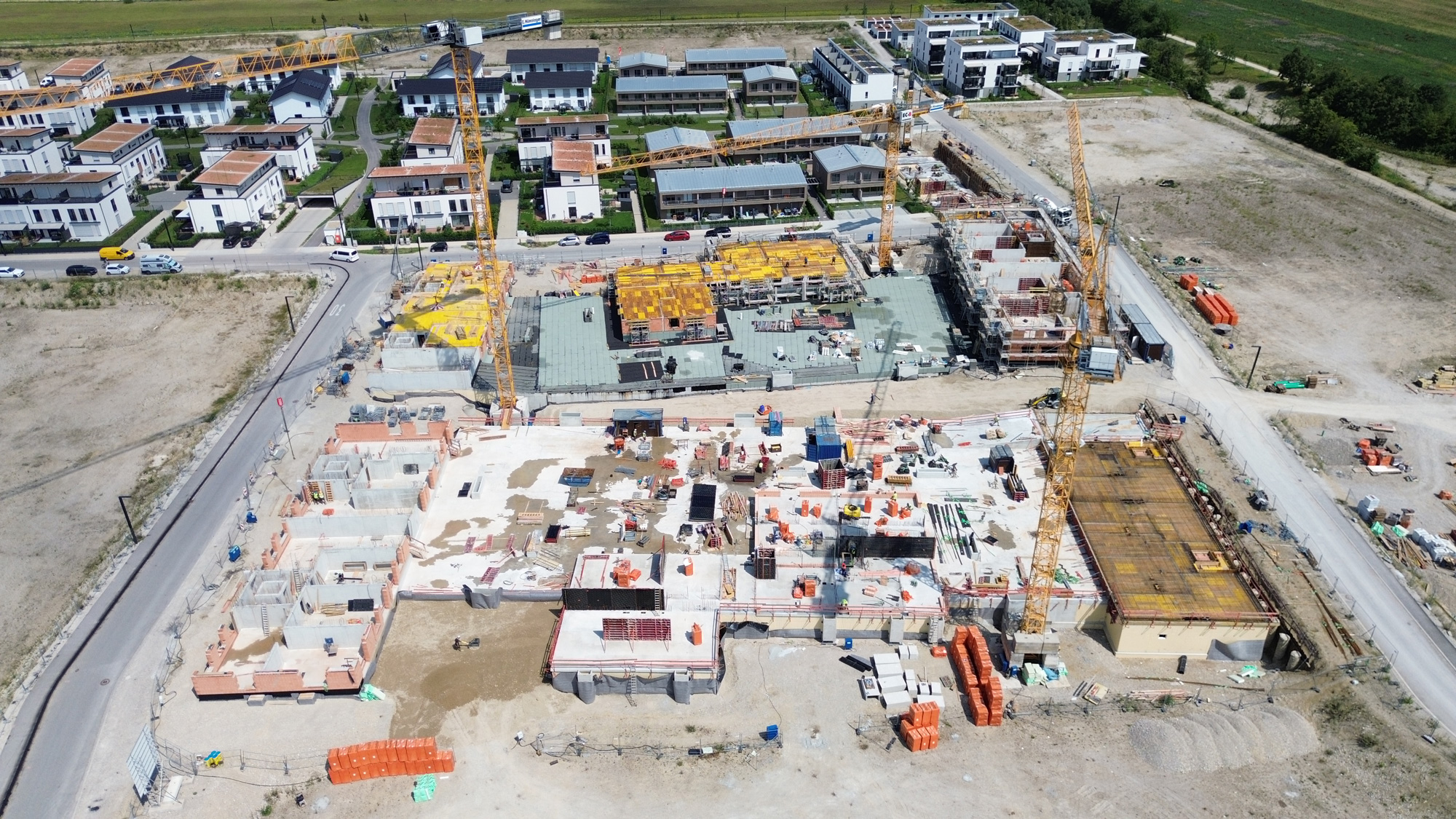

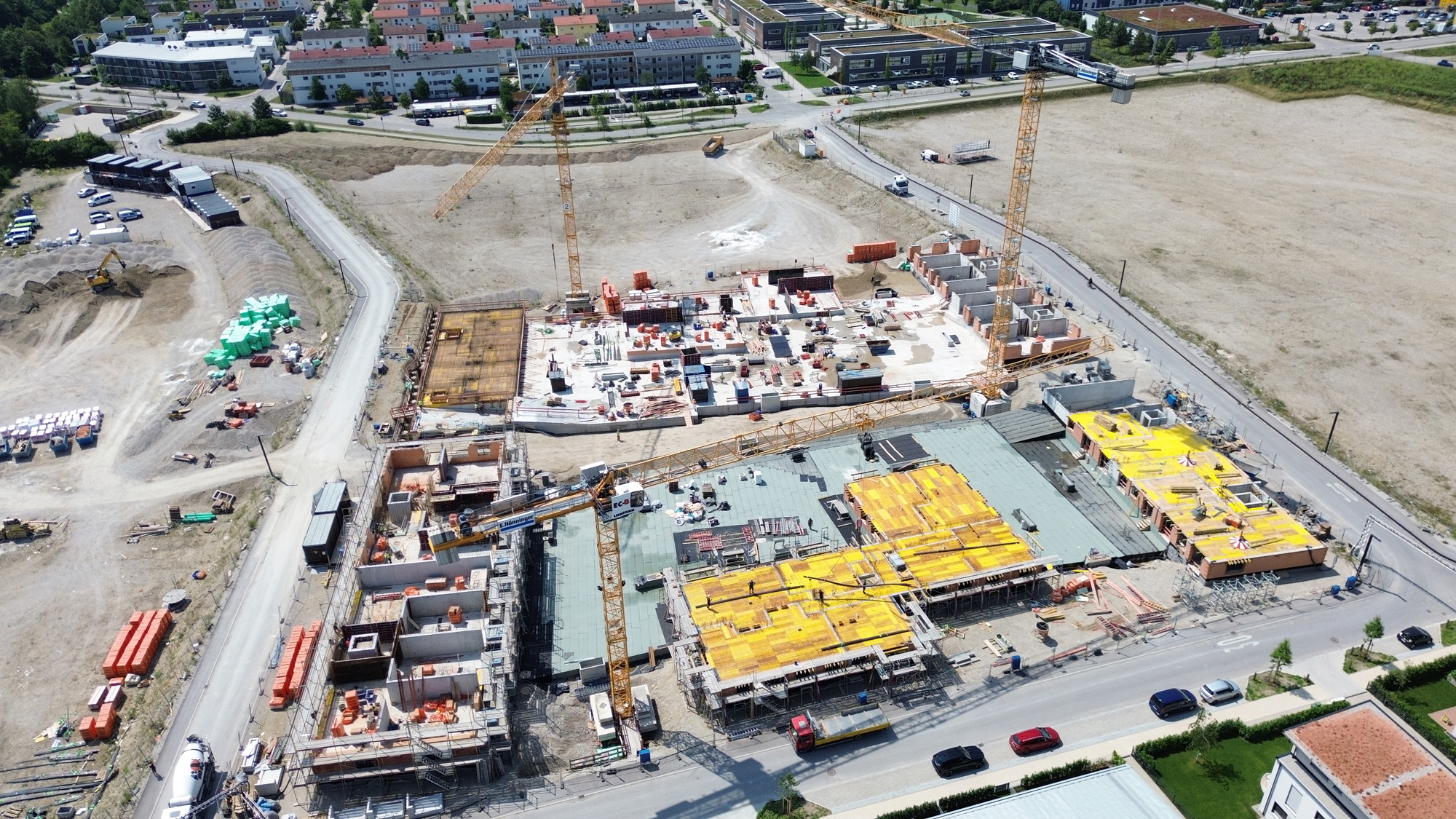

Im Bauabschnitt WA1.1:

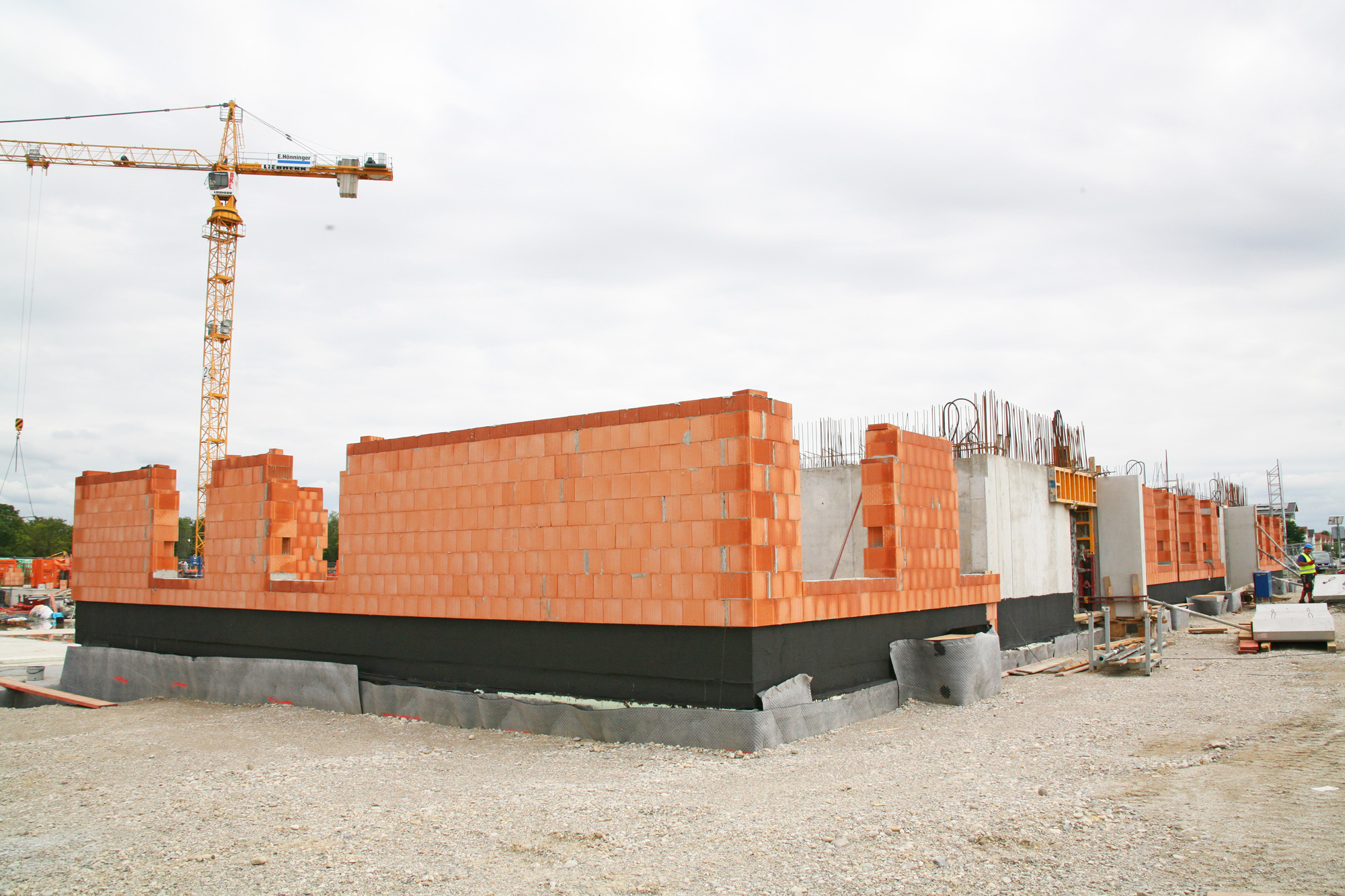

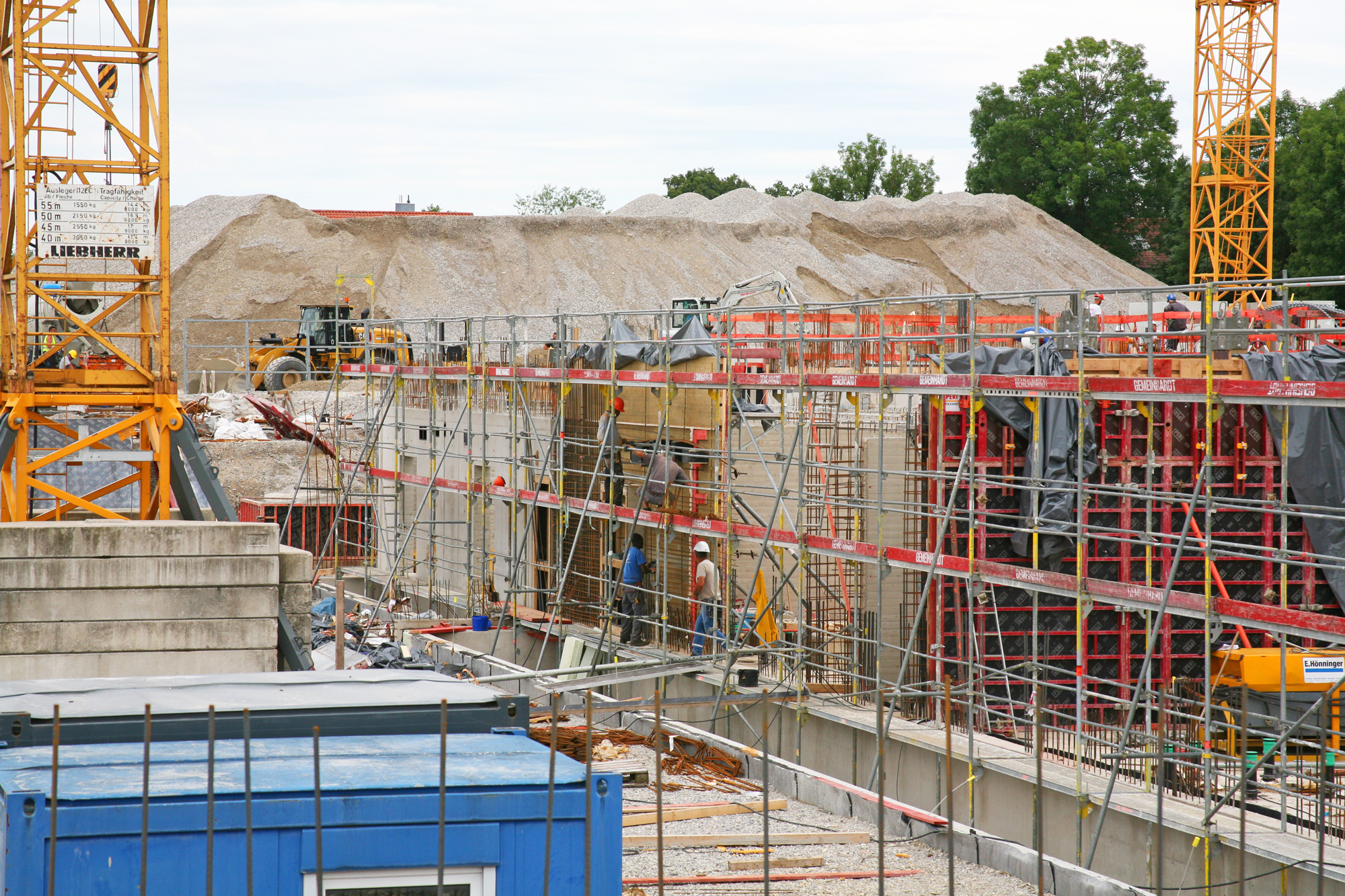

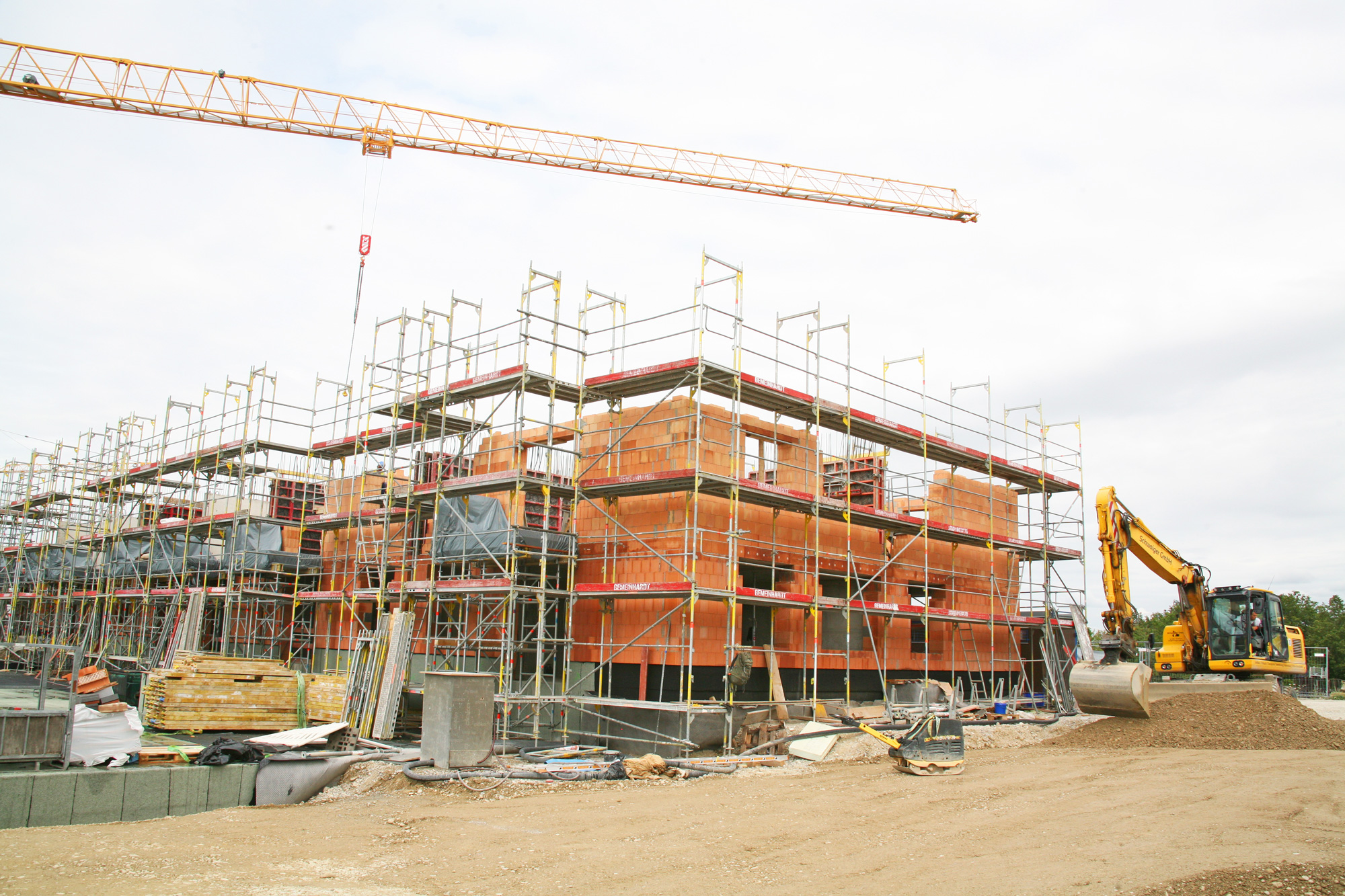

  • Das Erdgeschoss vom ersten Haus (BT C) fertiggestellt und somit das erste Wohnungsgeschoss.

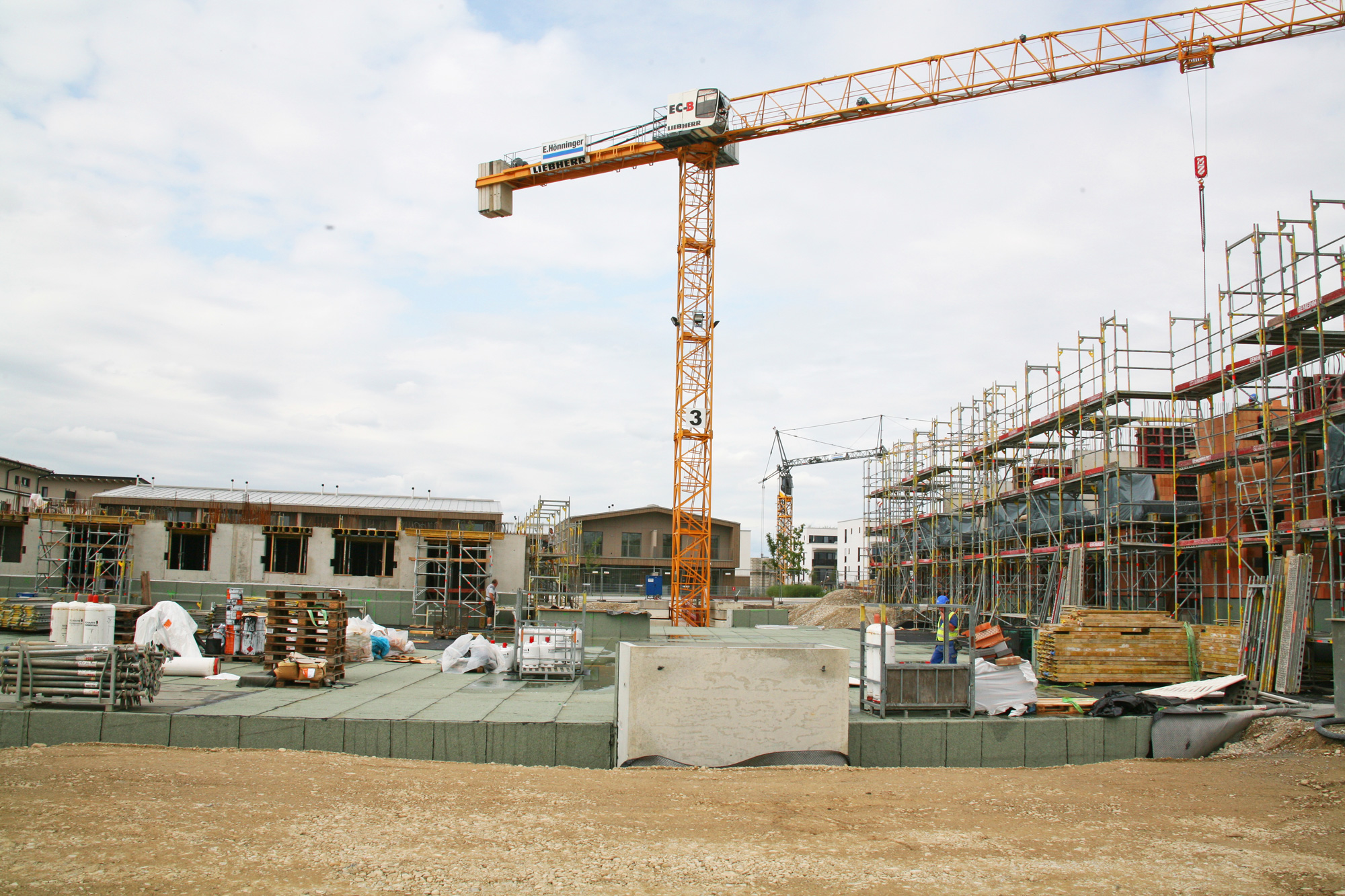

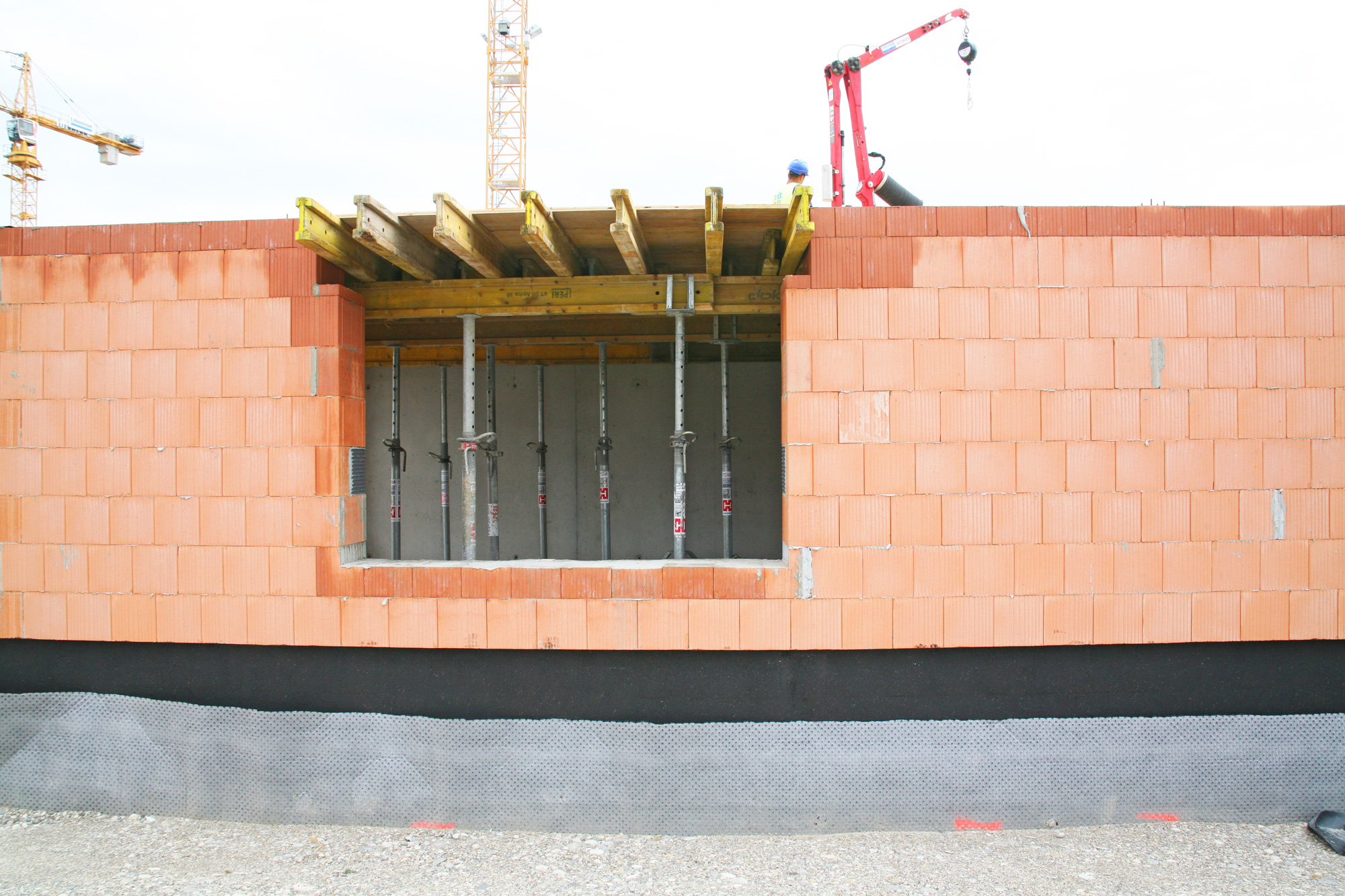

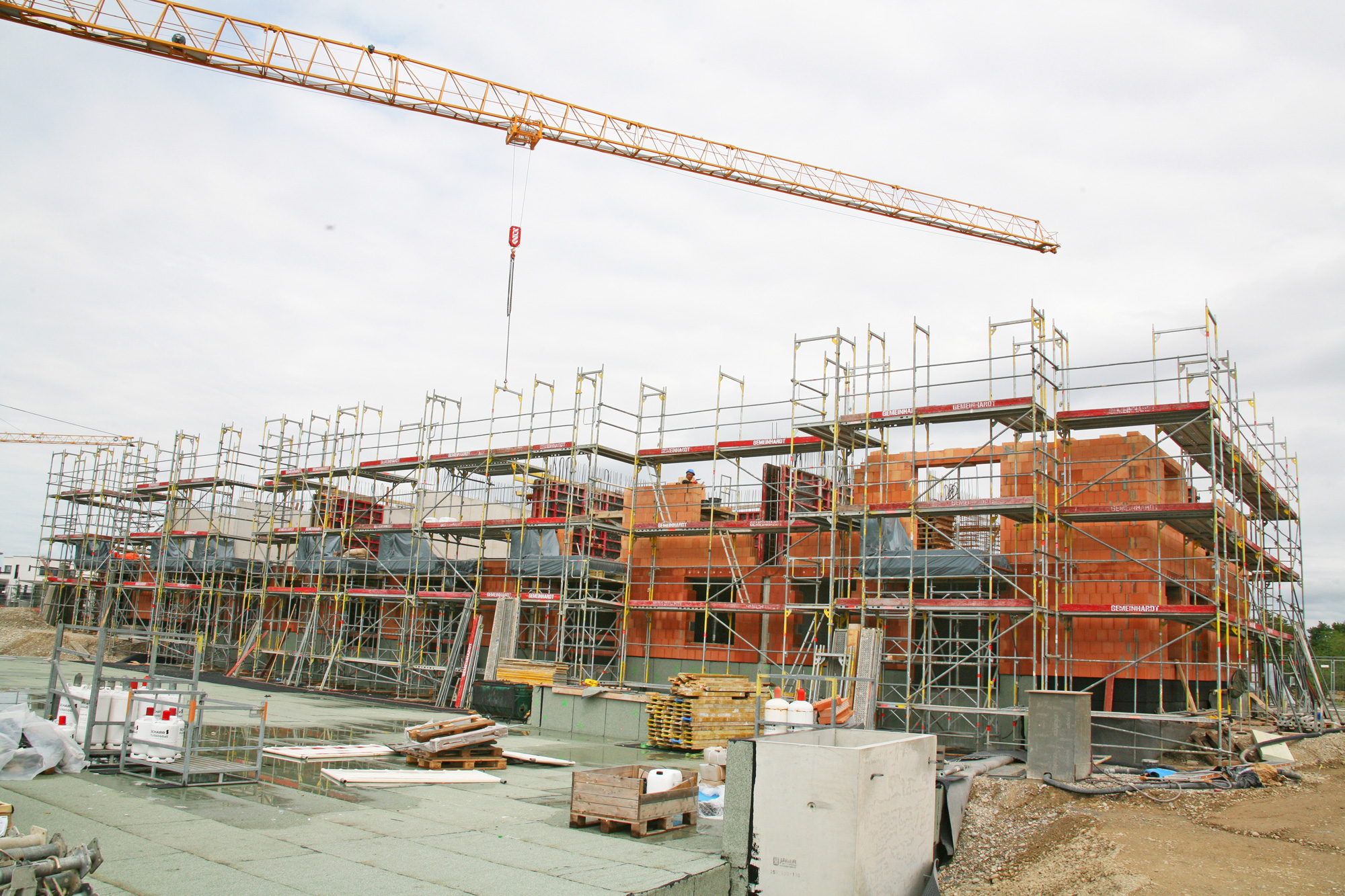

  • Dort wurden auch die ersten Balkone montiert und das Fassadengerüst wurde begonnen.

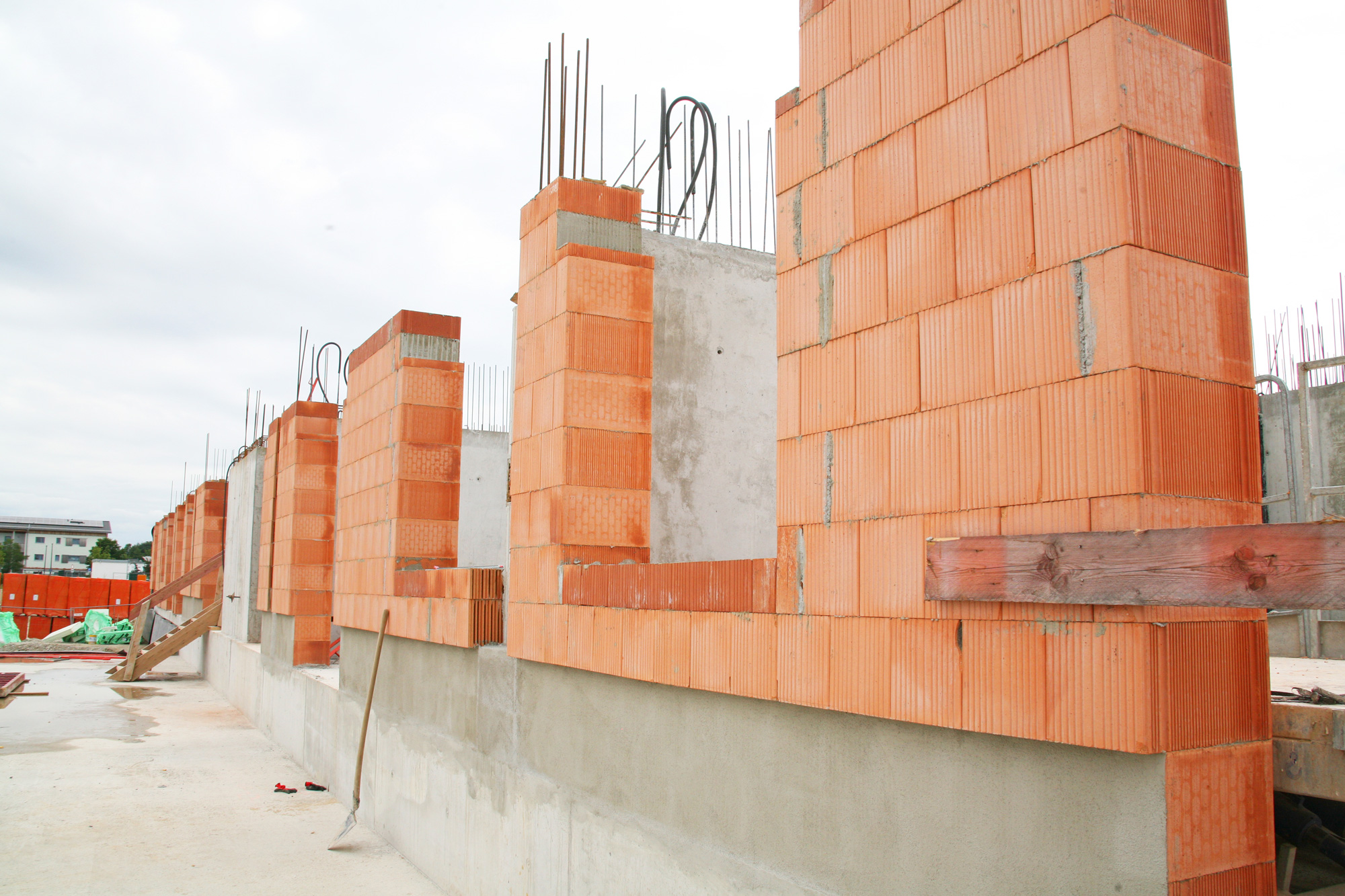

  • In den anderen beiden Häusern (BT A und B) sind wir gerade in den Decken über EG angekommen.
  • Auch dort müssen wieder Balkone einbetoniert werden.

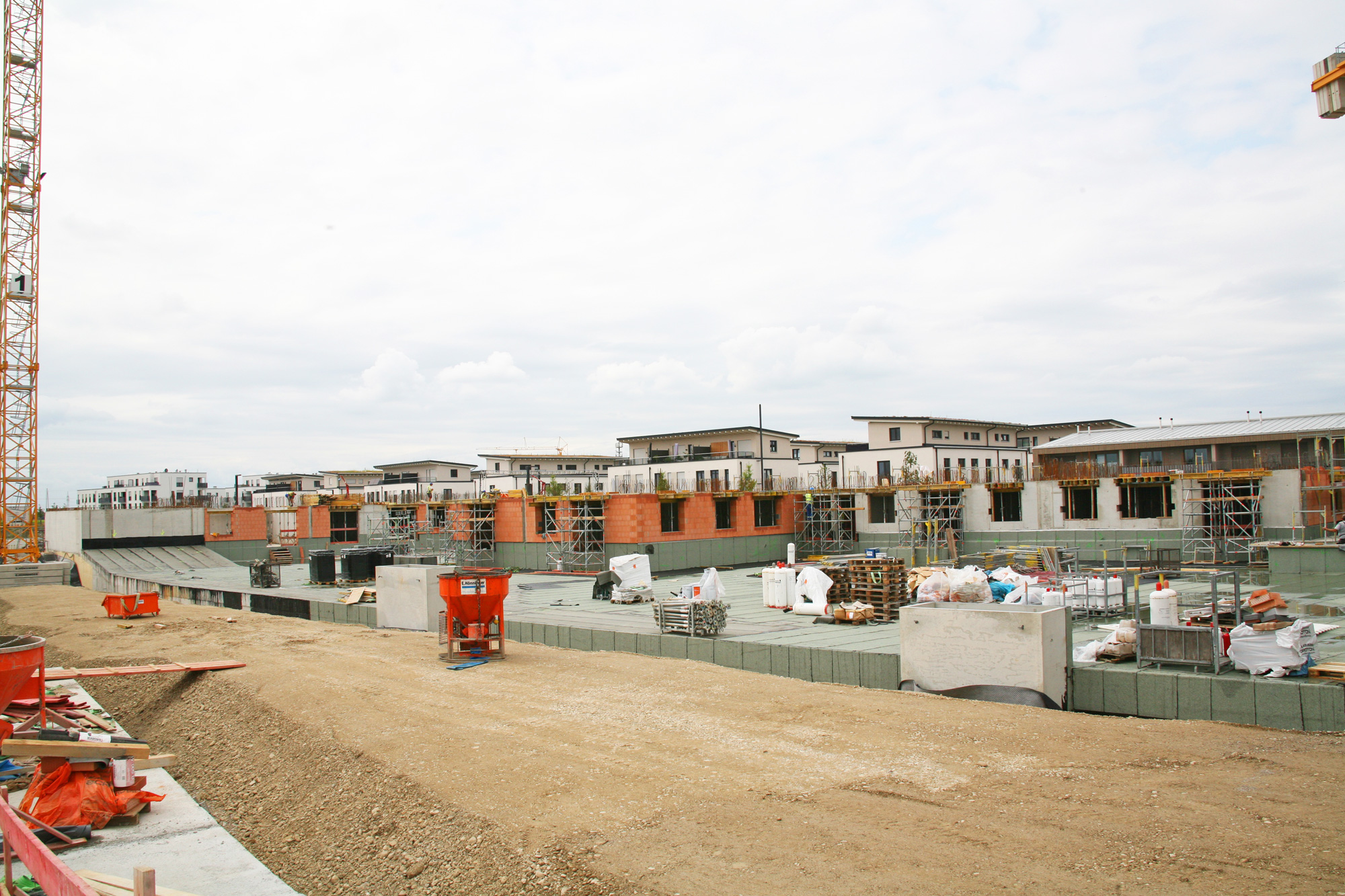

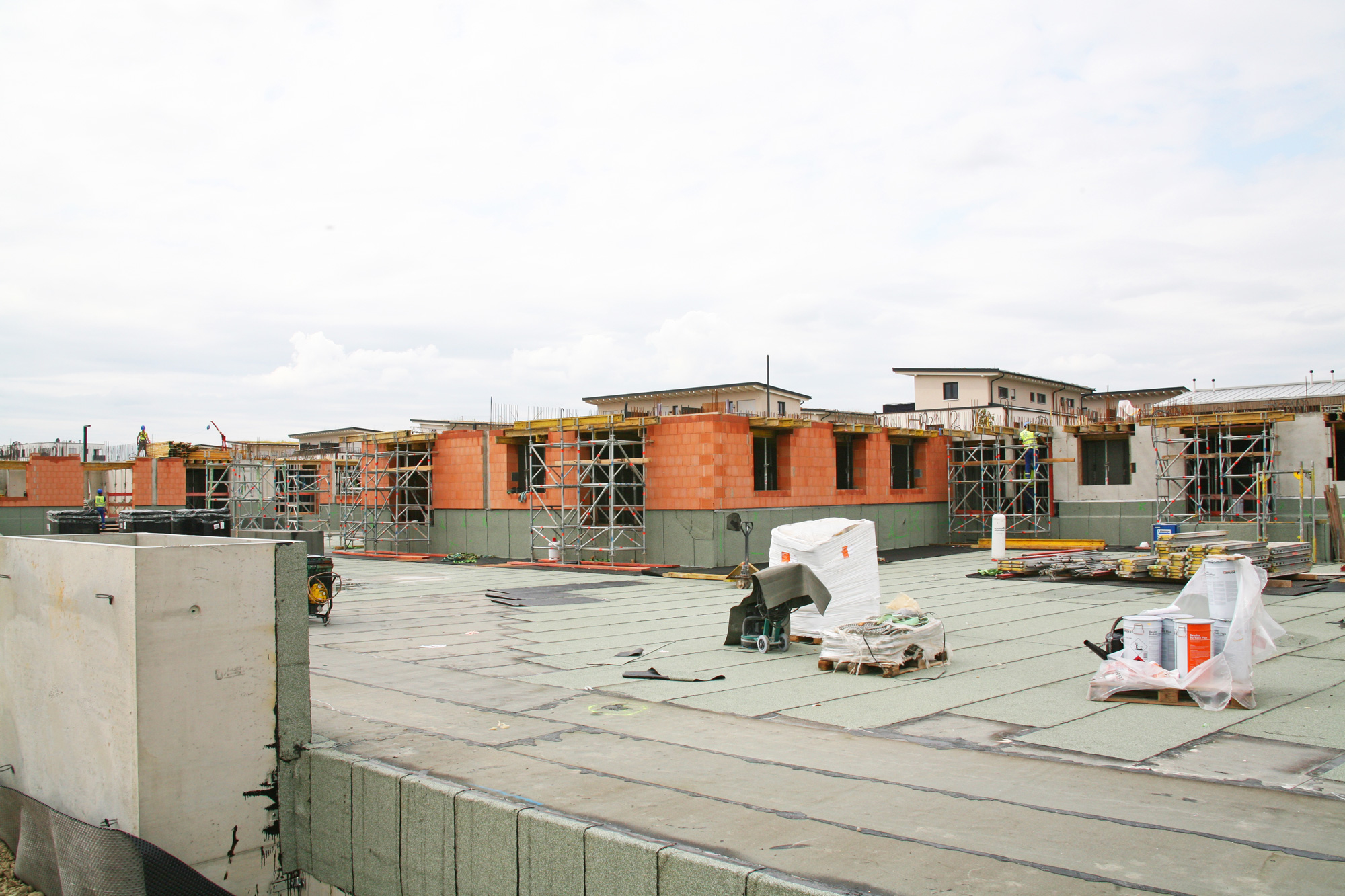

  • Auf der Tiefgaragen-Decke haben die Abdichtungsarbeiten begonnen.

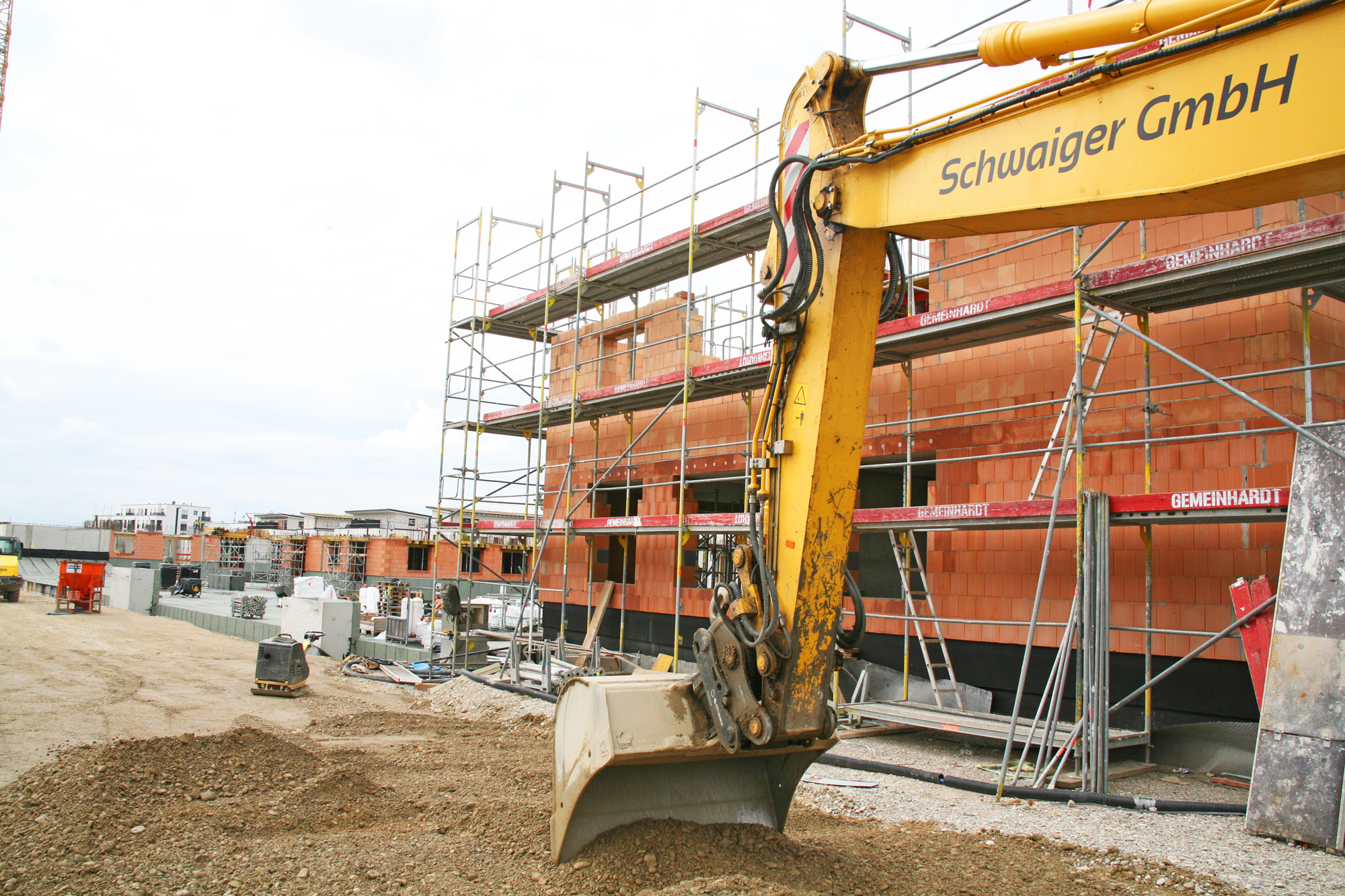

  • Der Verbau wurde gezogen und die Baugrube wurde mit Lagerkies verfüllt.
  • Zuvor wurden noch sämtliche Licht- und Lüftungsschächte (Fertigteile) gesetzt.

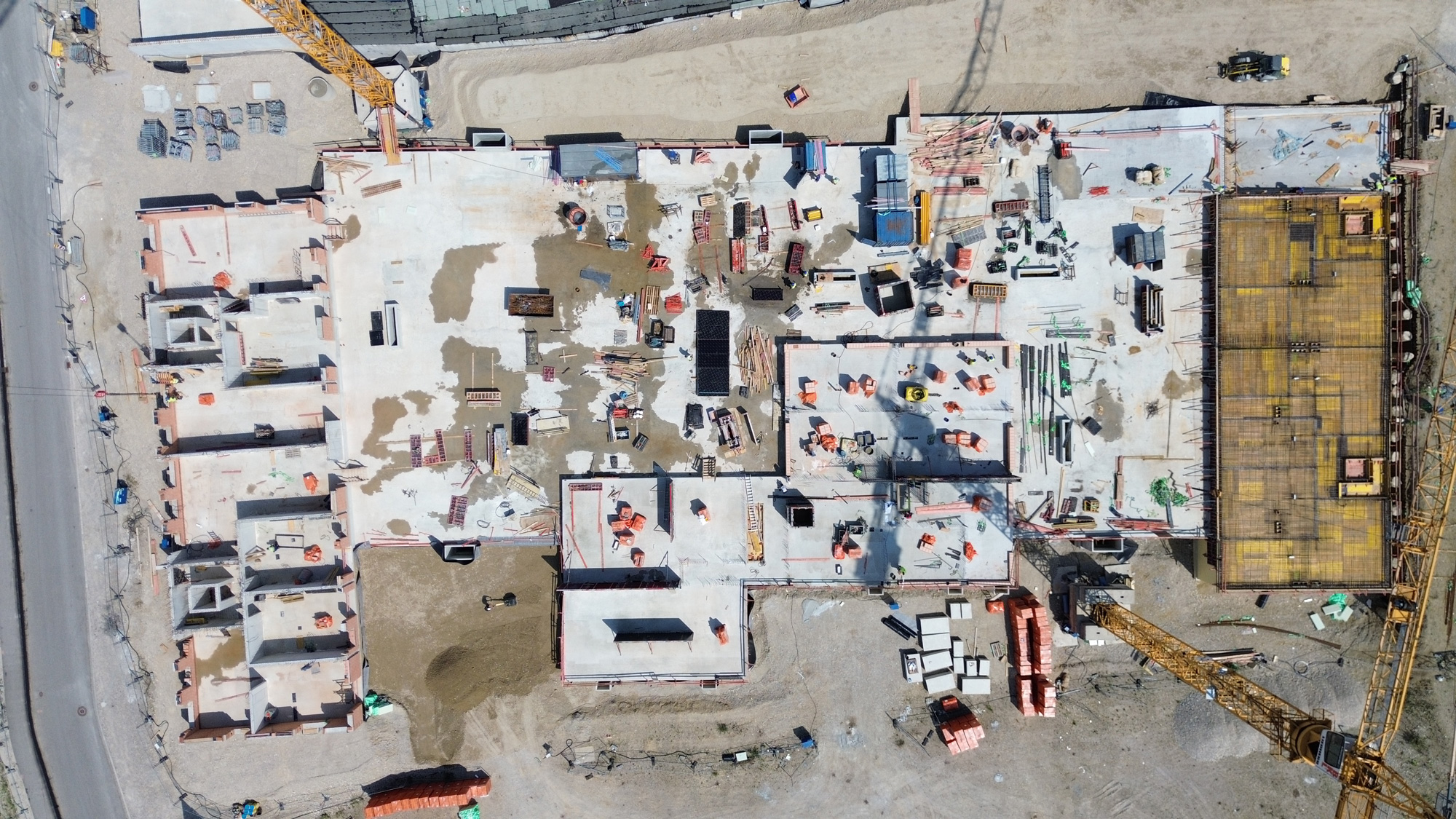

Im Bauabschnitt WA1.2:

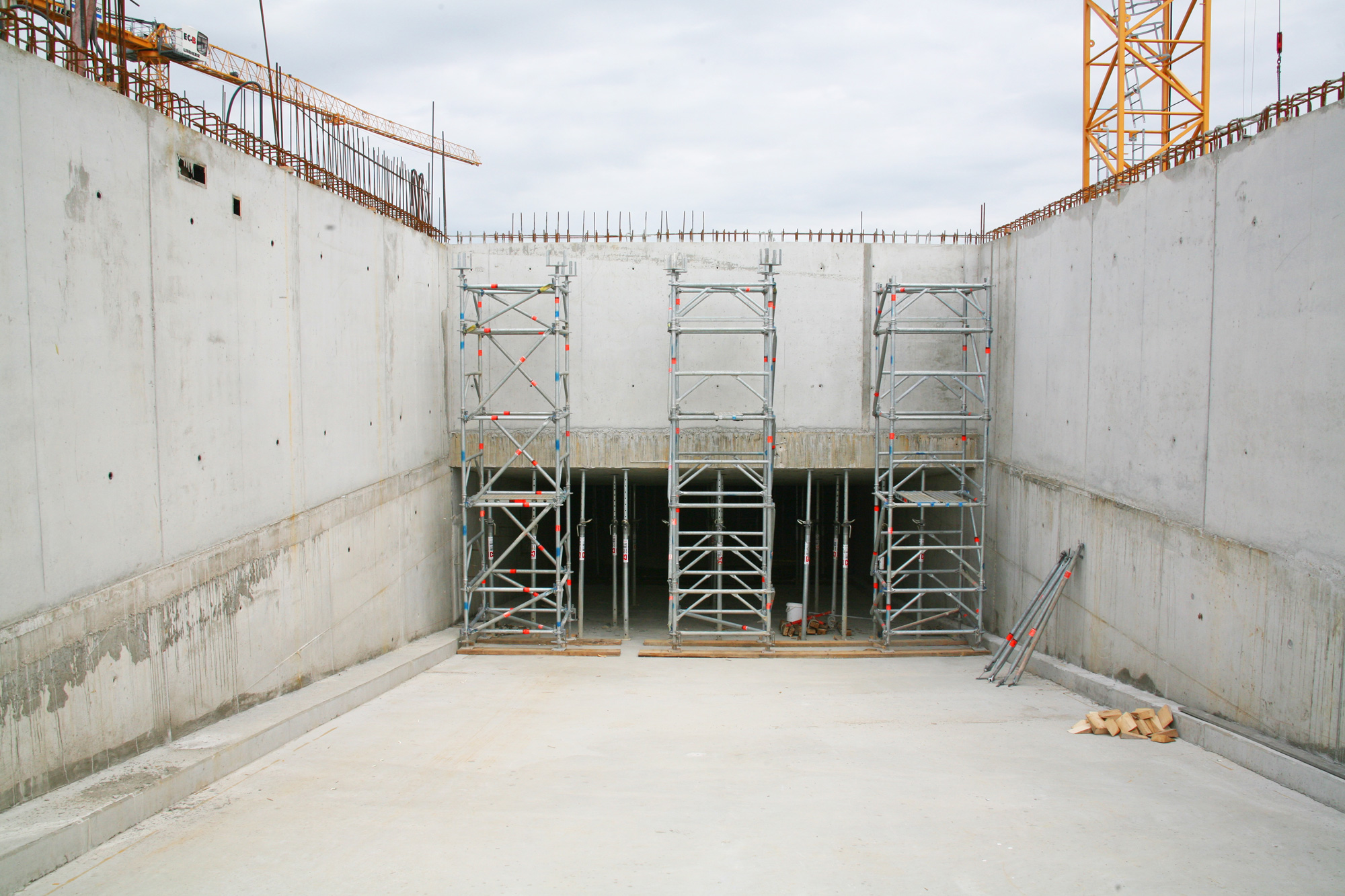

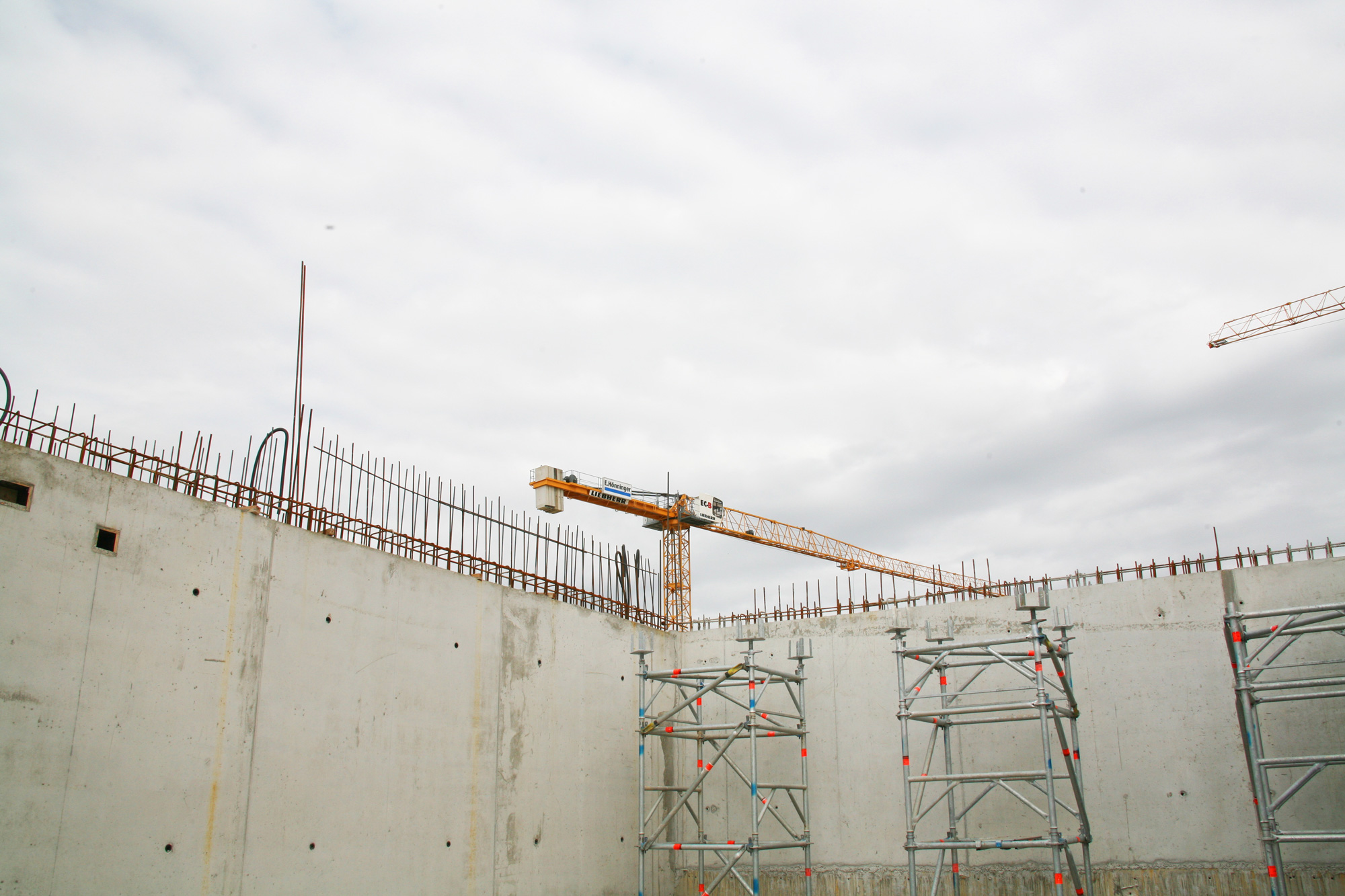

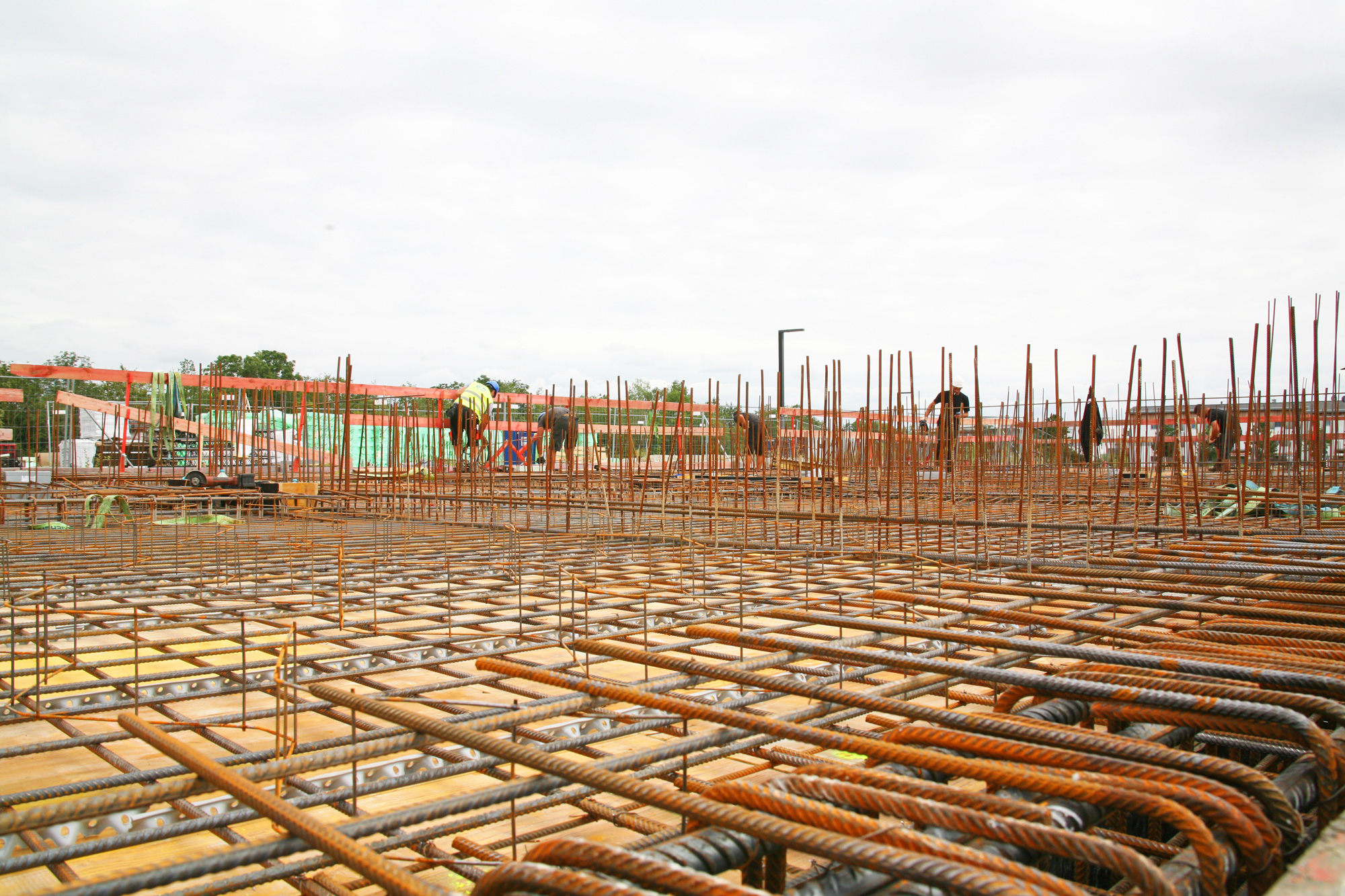

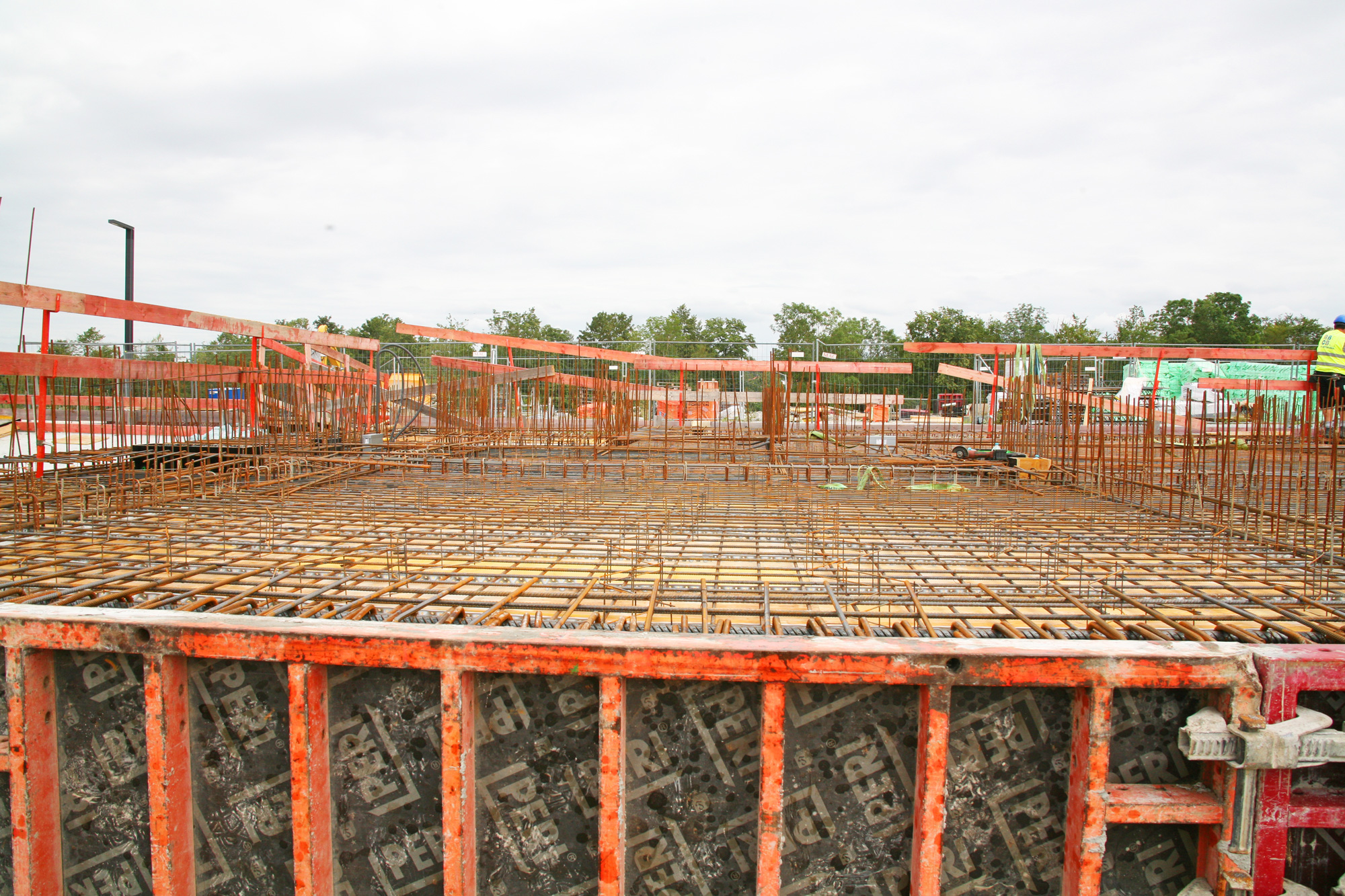

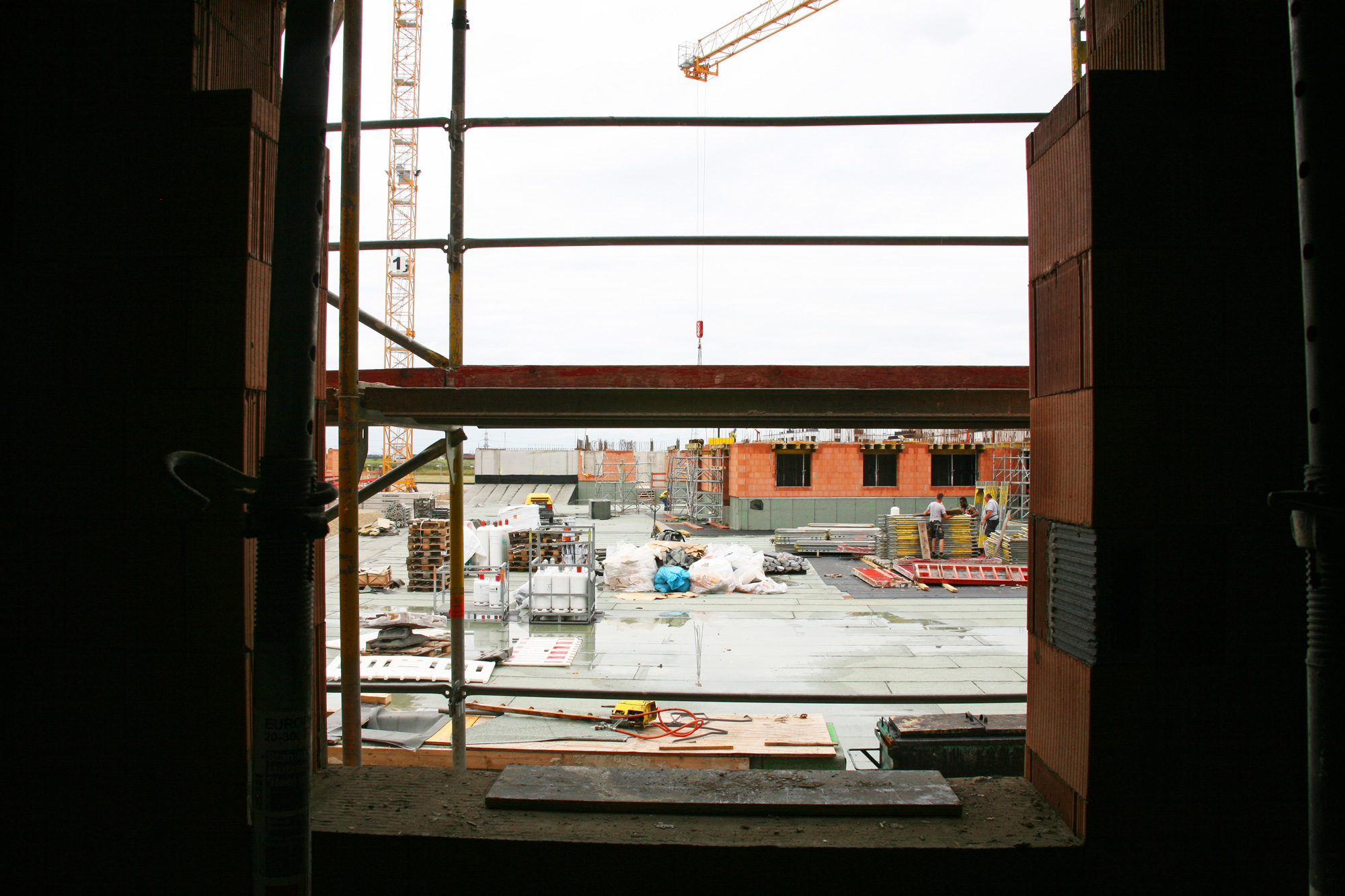

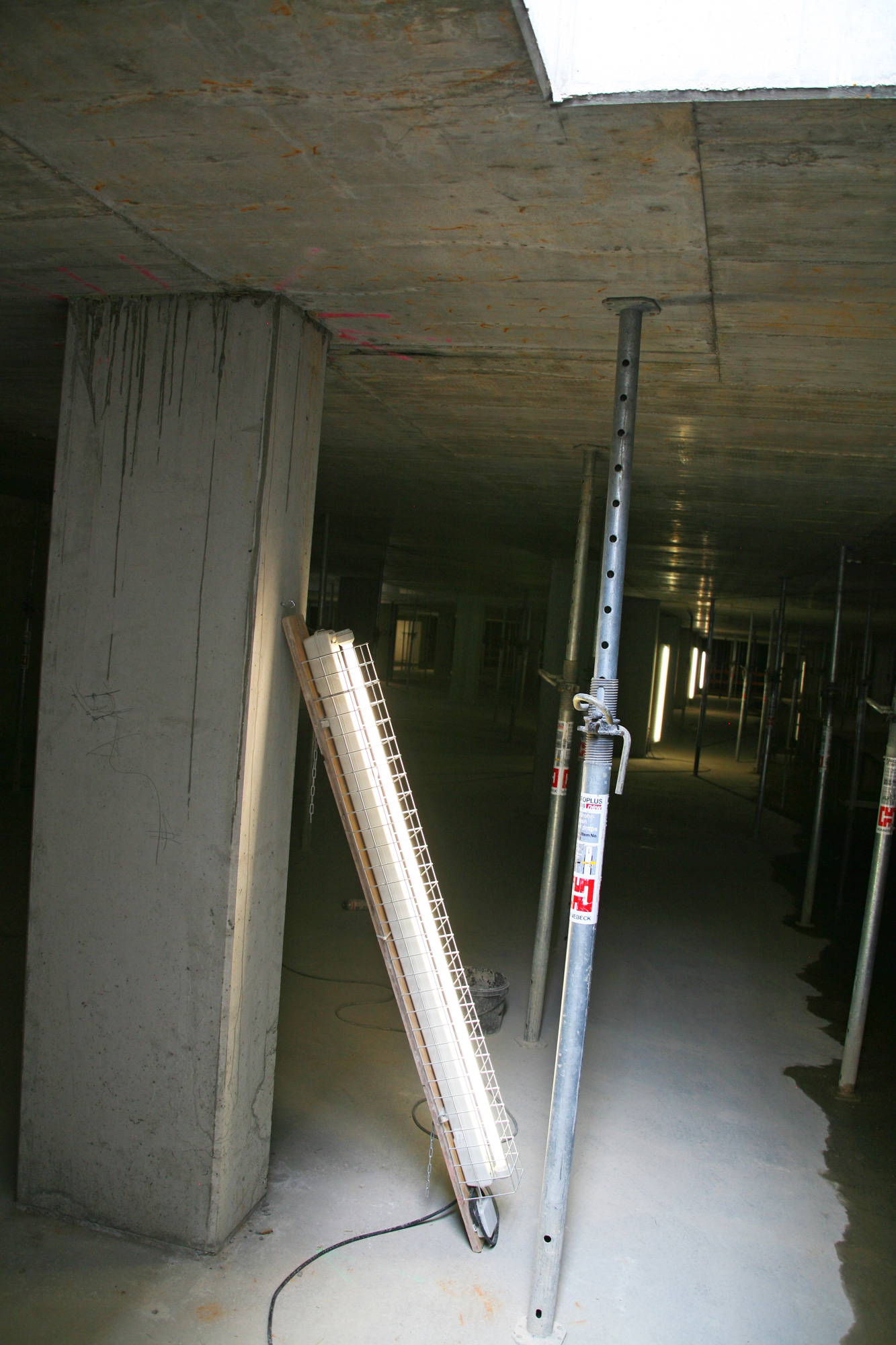

  • Wir haben die Tiefgaragen-Decke fertiggestellt und es fehlt nur noch eine Häuserdecke zum Abschluss des Untergeschosses.
  • Die Verfüllarbeiten, sowie der Verbauzug haben in Teilbereichen schon stattgefunden, im Bauteil F steht dies noch aus.

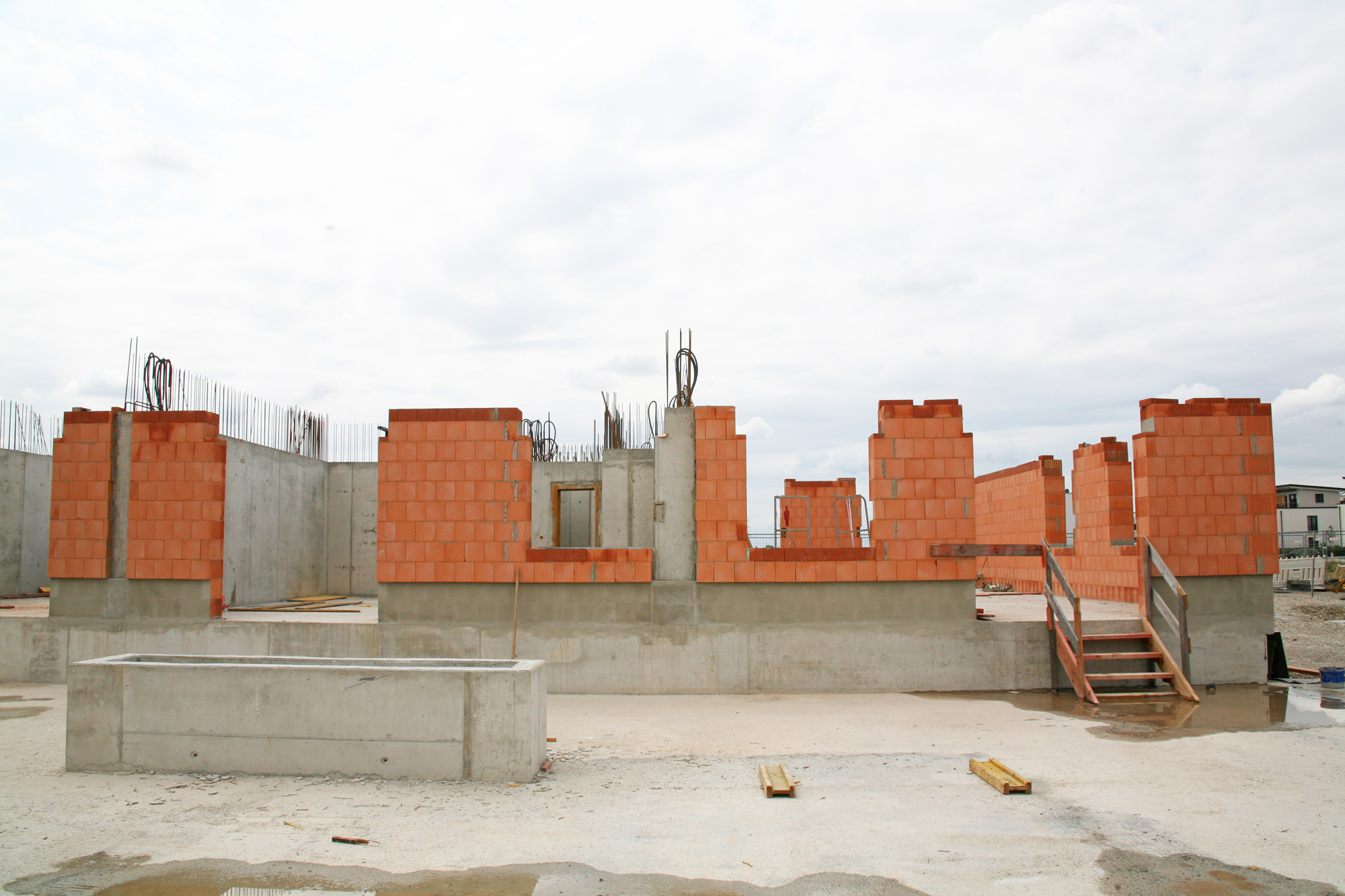

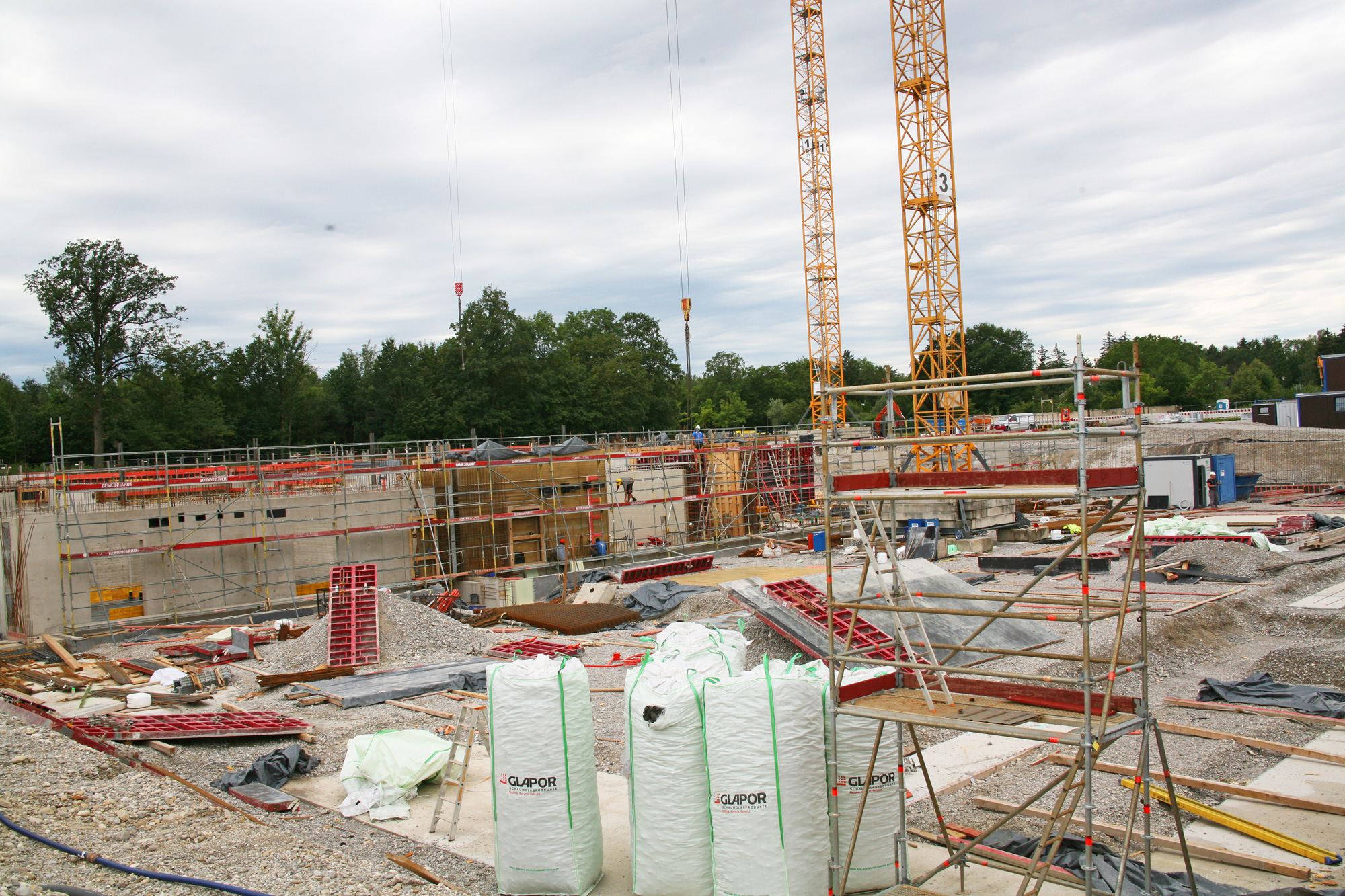

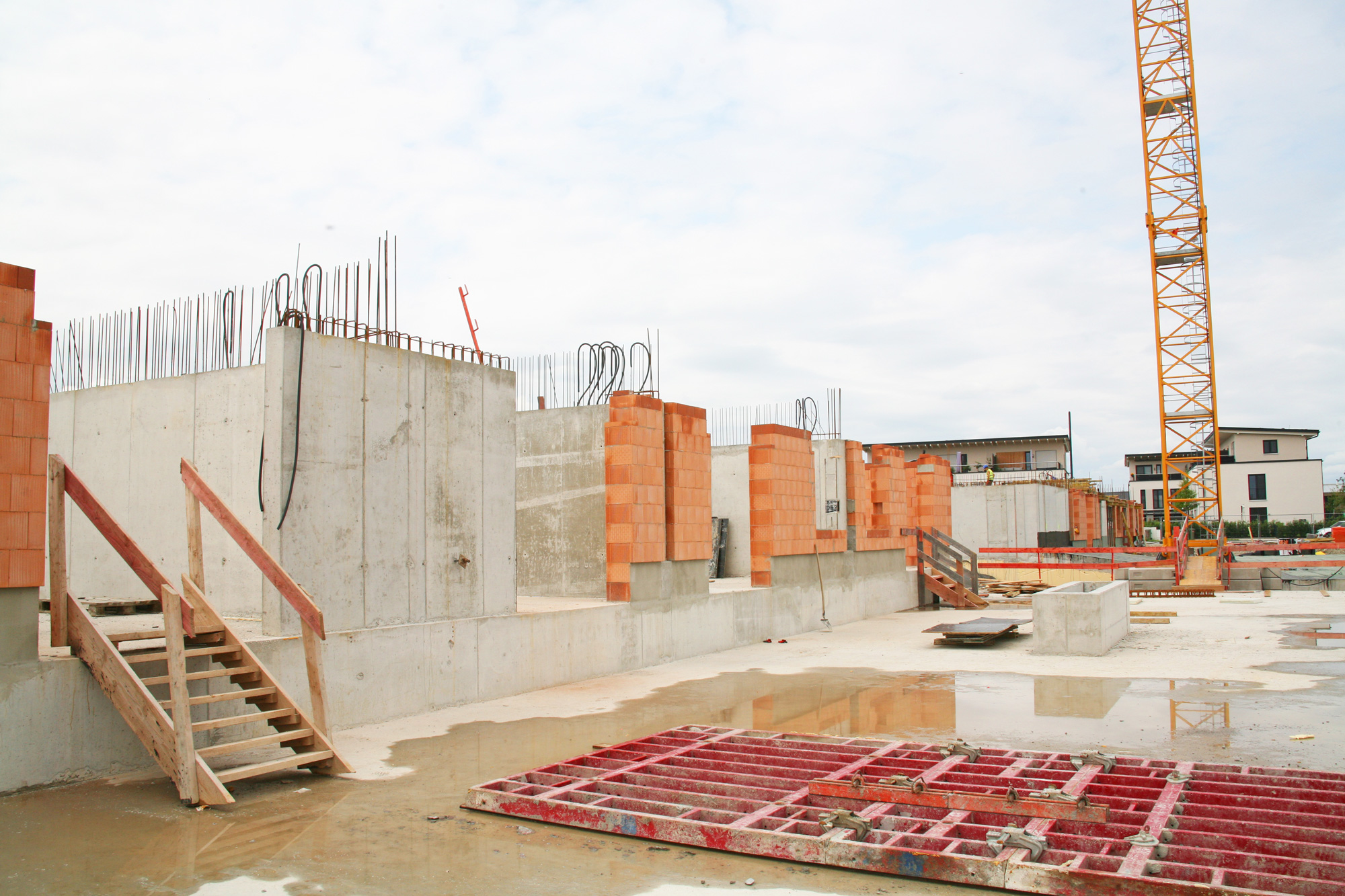

  • Die Arbeiten im Erdgeschoß haben bereits in zwei von drei Bauteilen begonnen.
  • Hier werden wir demnächst mit den Abdichtungsarbeiten starten.

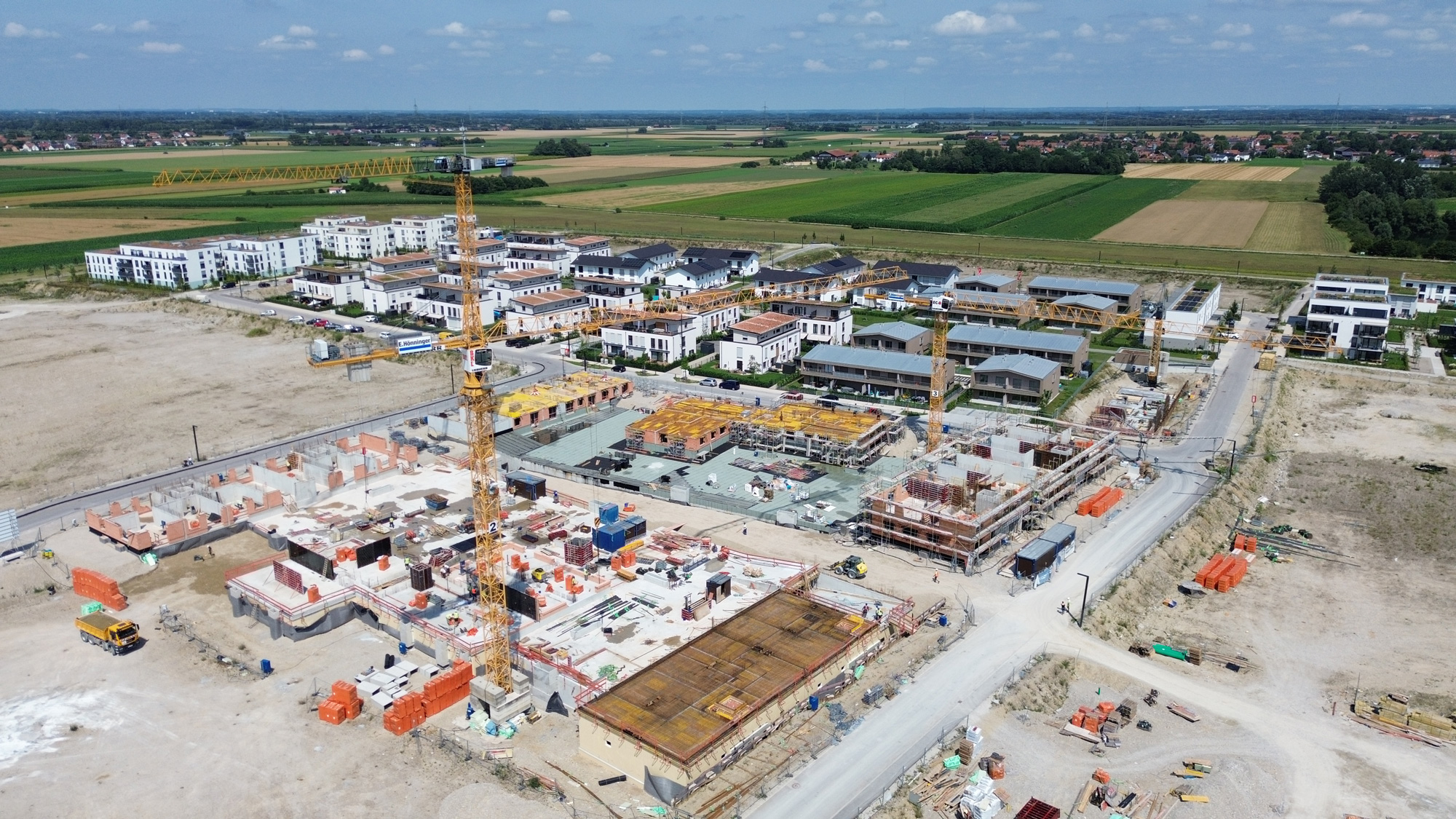

Im Bauabschnitt WA6.2:

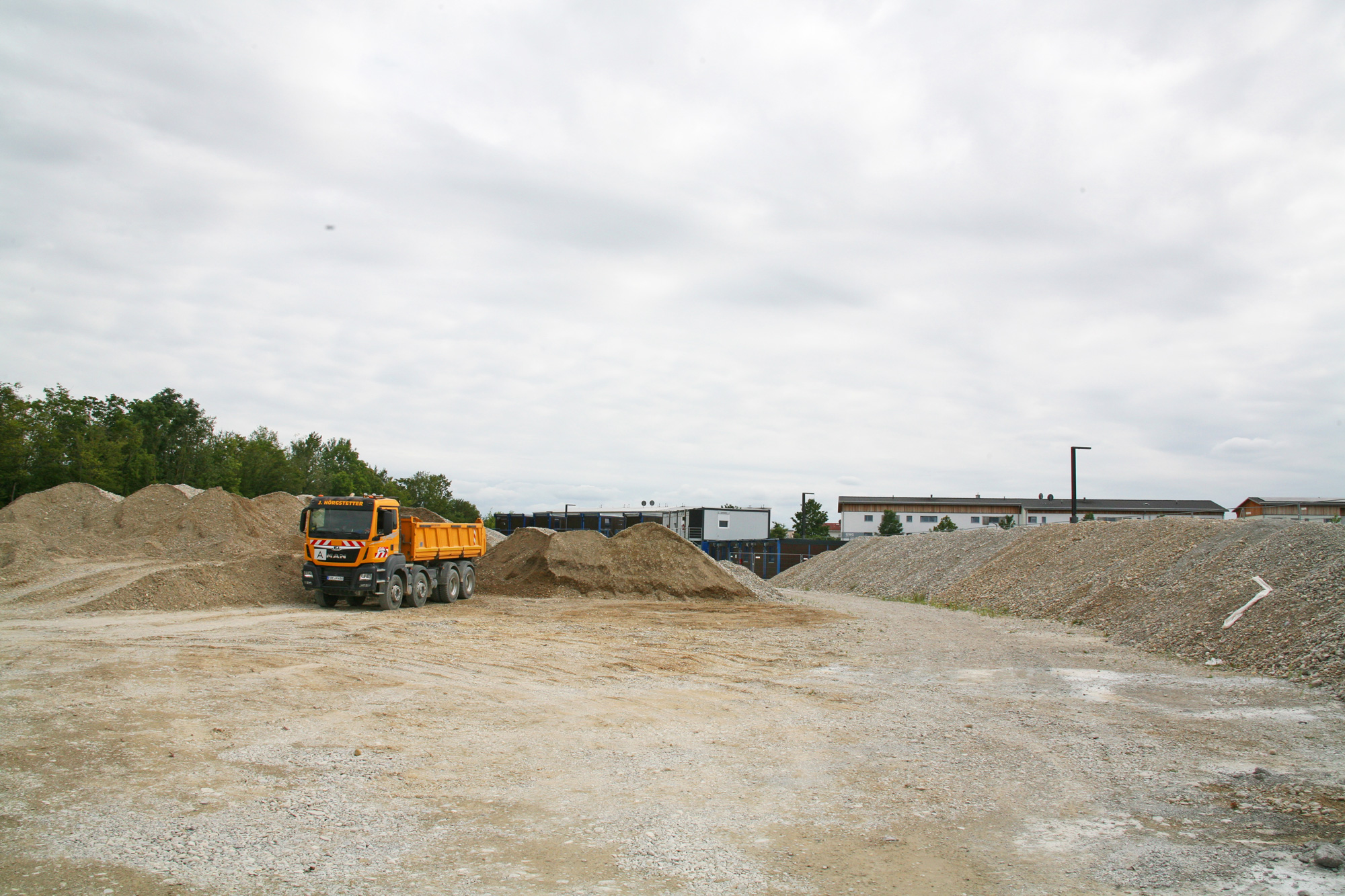

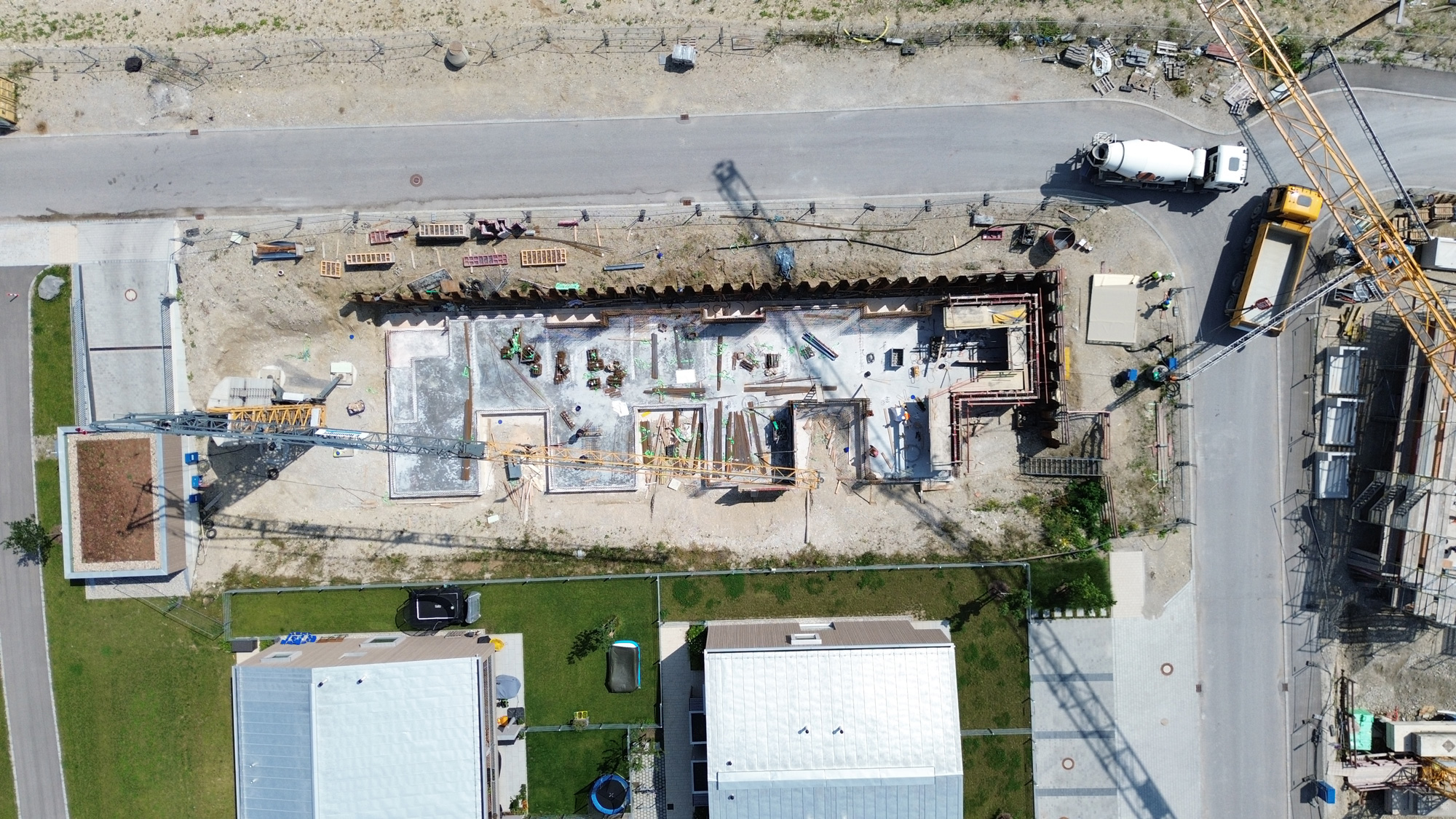

  • Anfang Juli haben wir auch auf dem dritten Baufeld begonnen.

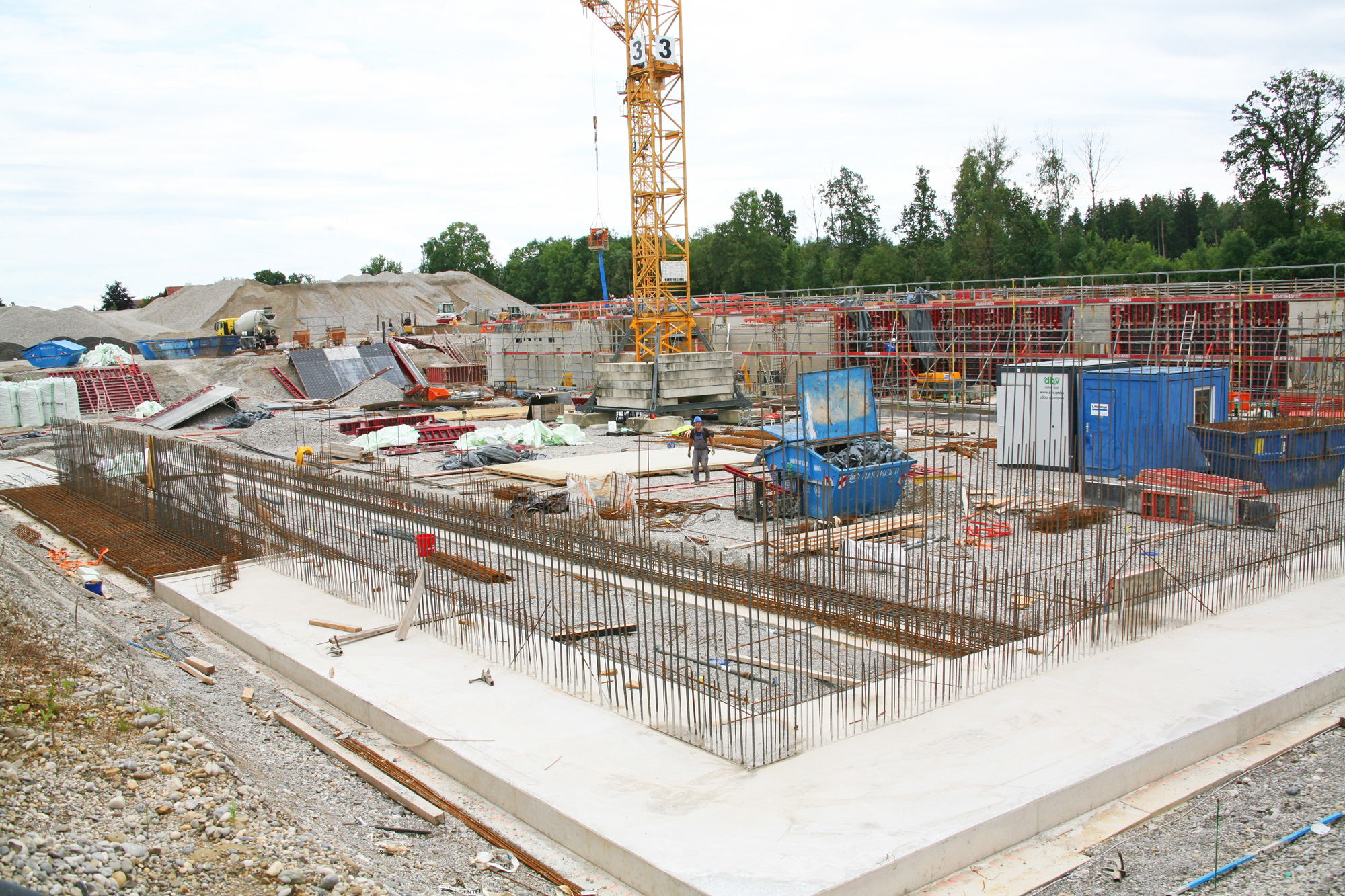

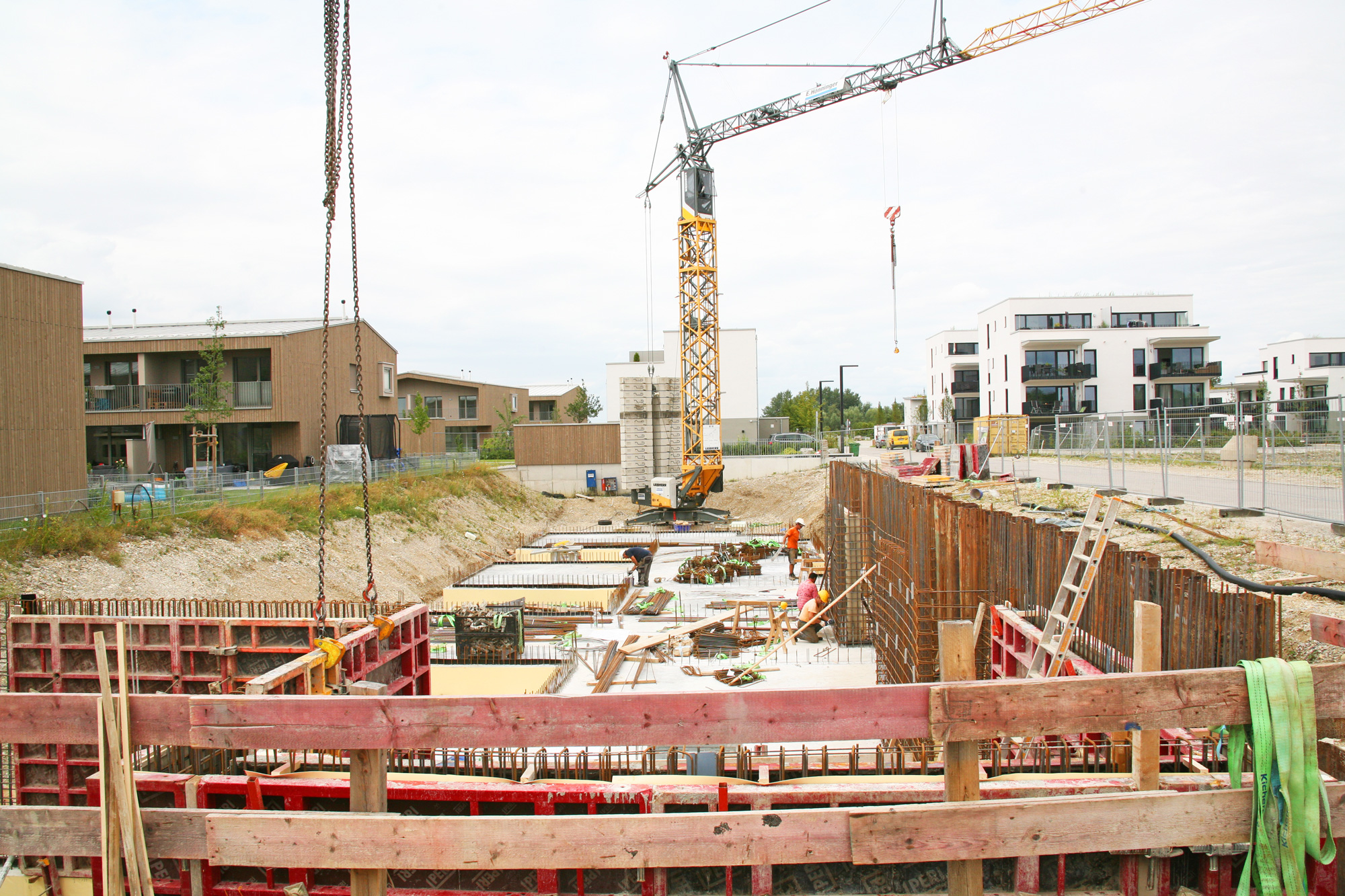

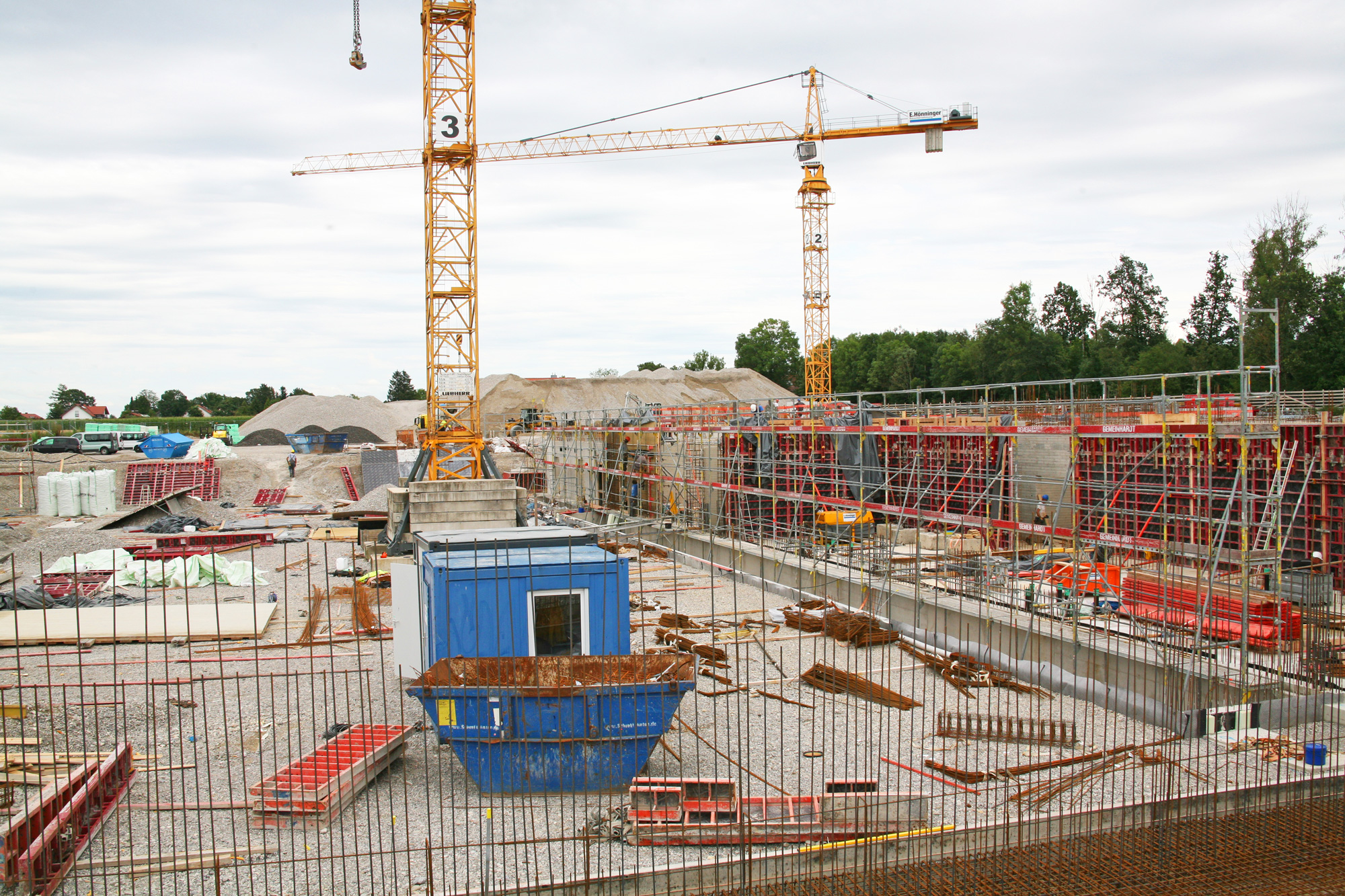

  • Unser vierter und letzter Kran wurde aufgebaut, der Restaushub erledigt und die Sauberkeitsschicht hergestellt.
  • Auf diesem Baufeld werden Reihenhäuser (4 Stk) gebaut.

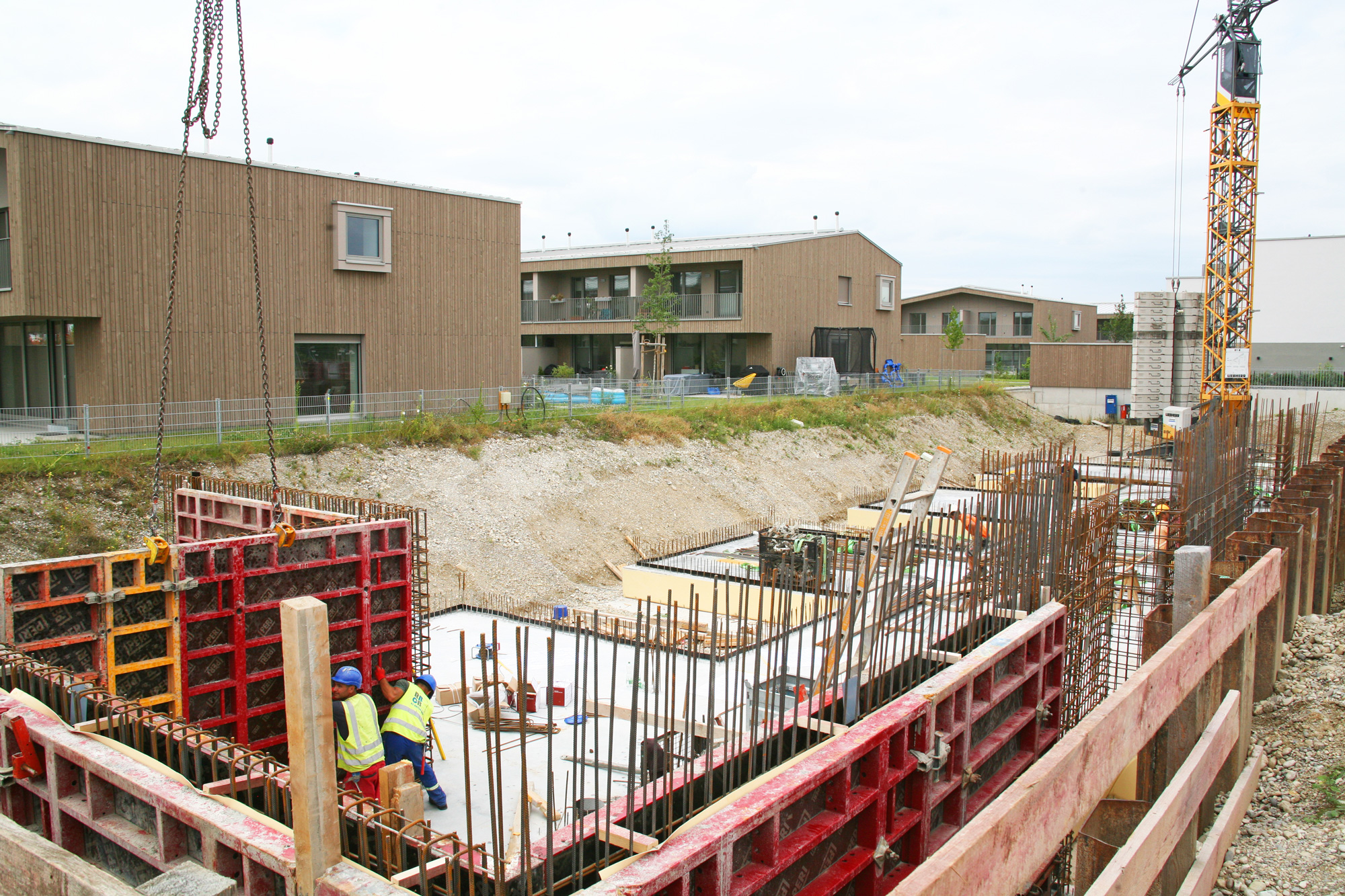

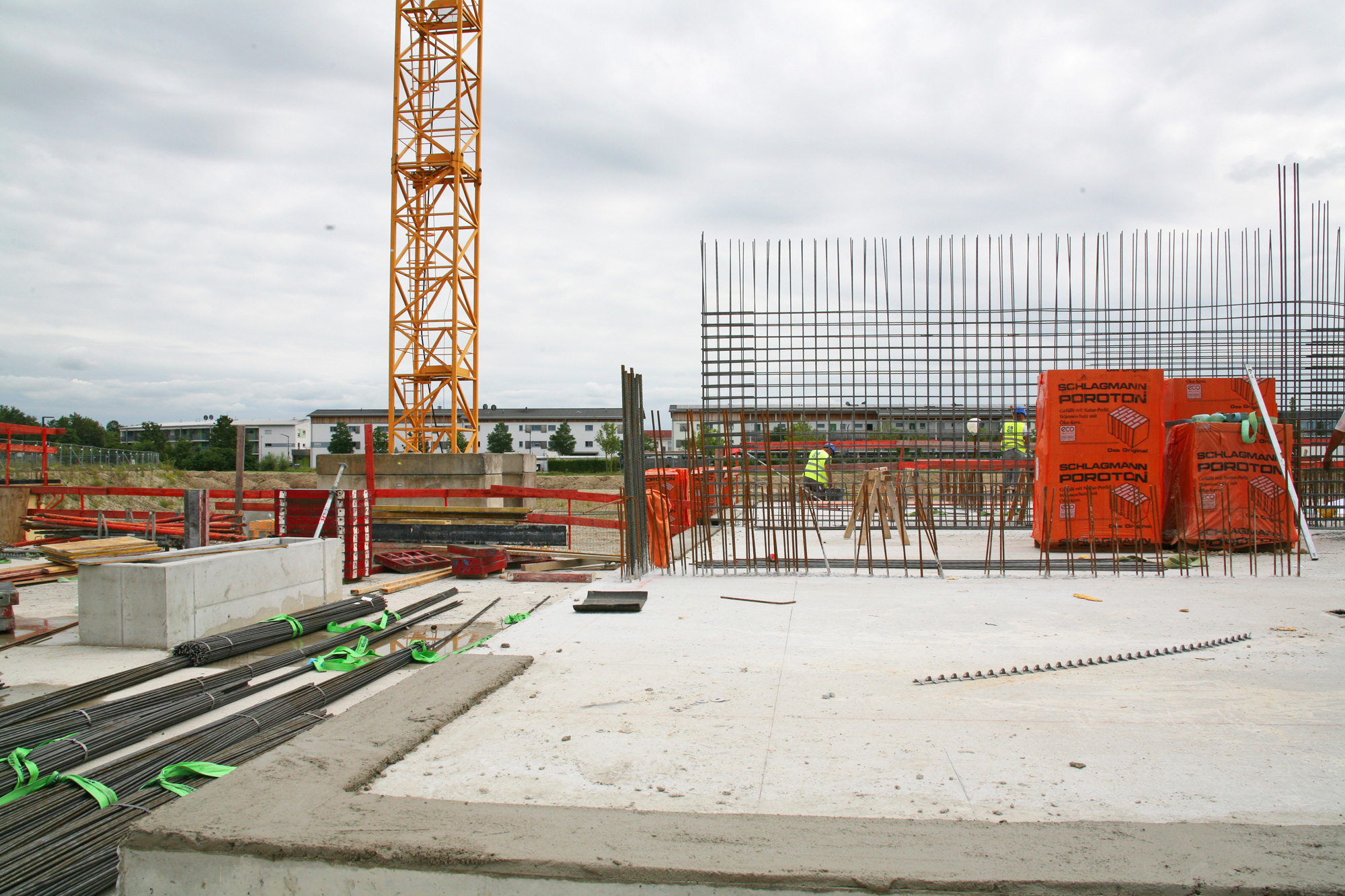

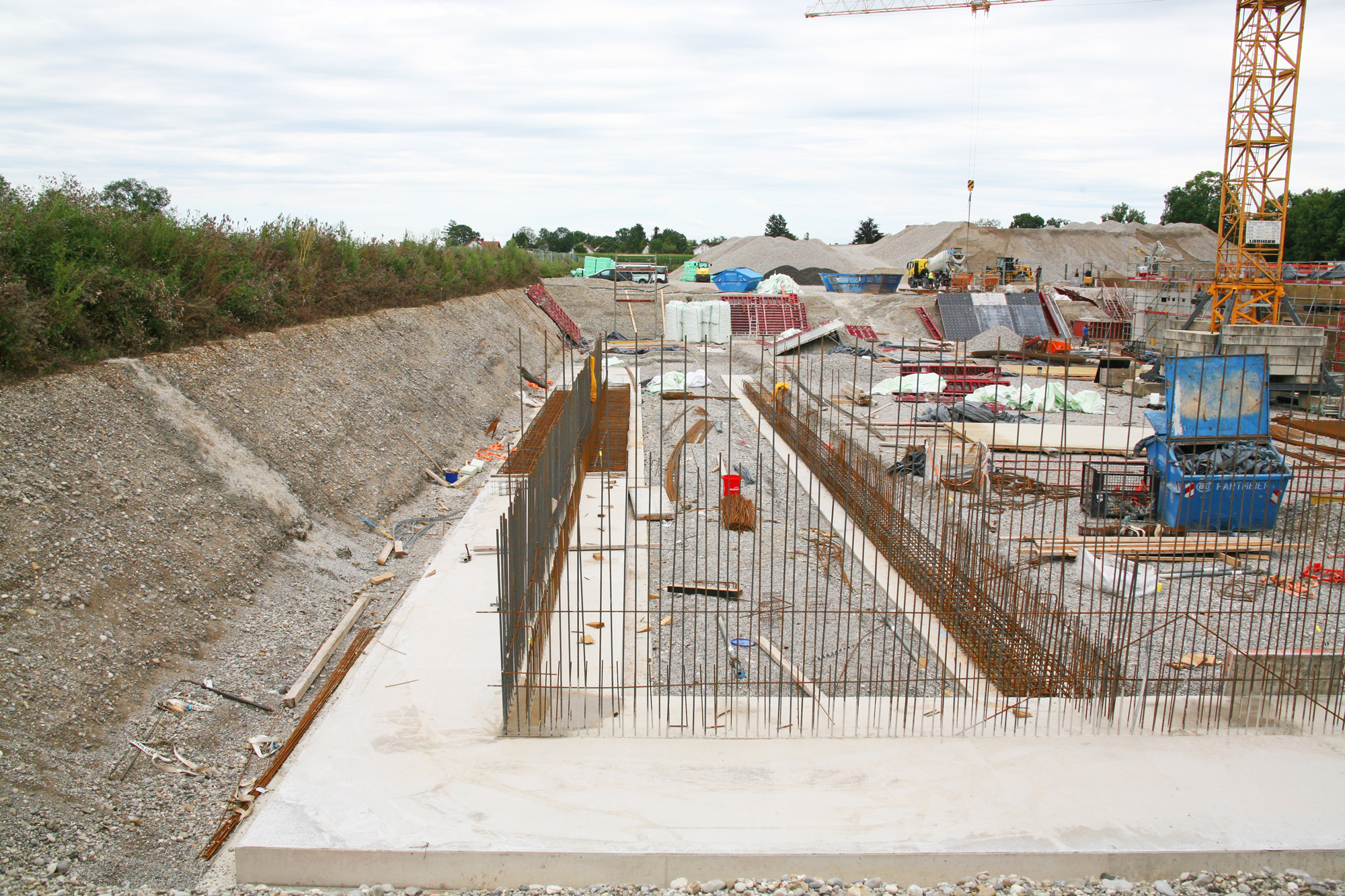

  • Auch die Bodenplatte ist bereits betoniert und wir haben in den Uuntergeschoß-Wänden begonnen.
  • Auch hier wird wieder die Frischbetonverbundfolie von SIKA eingebaut.

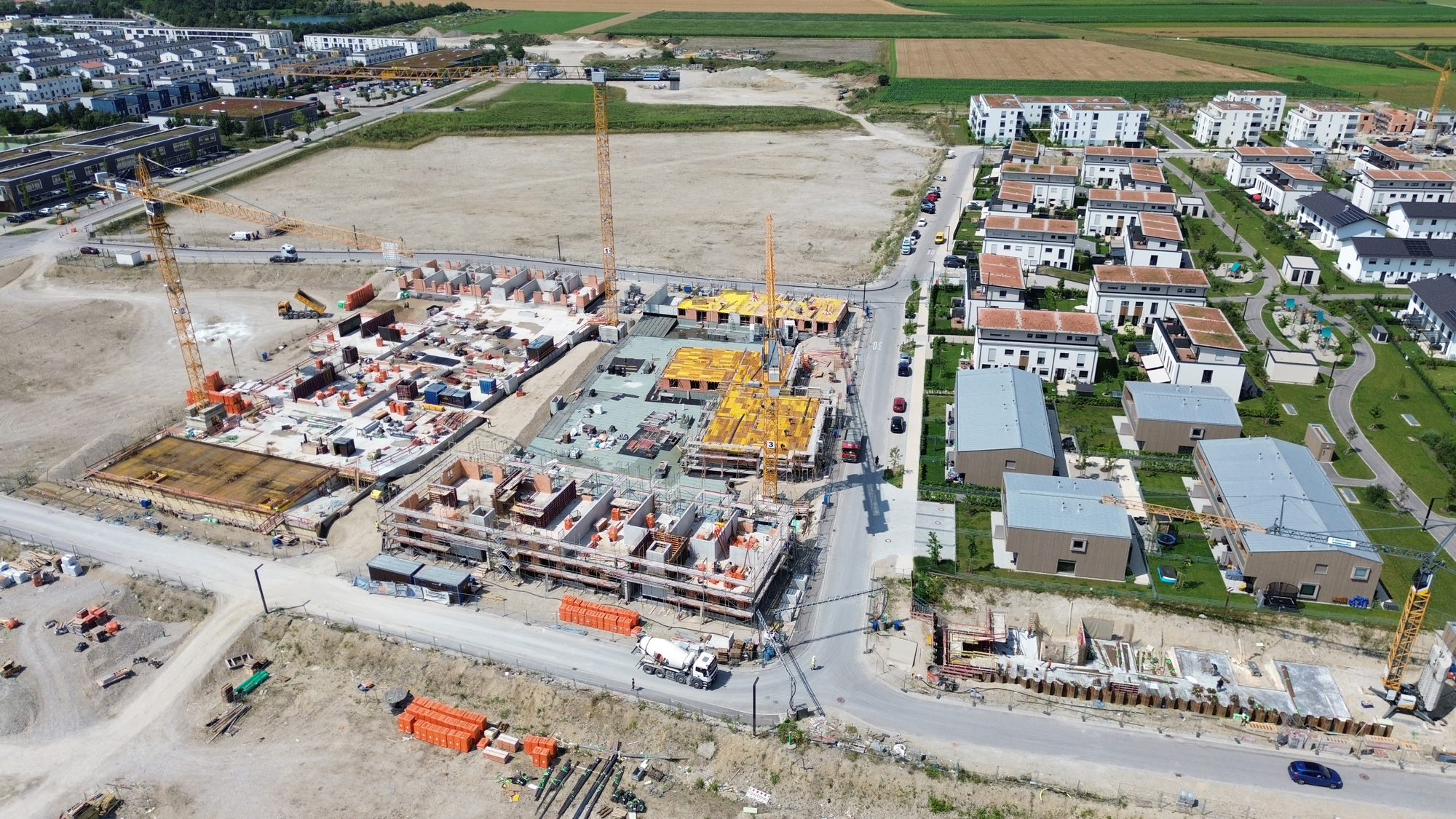

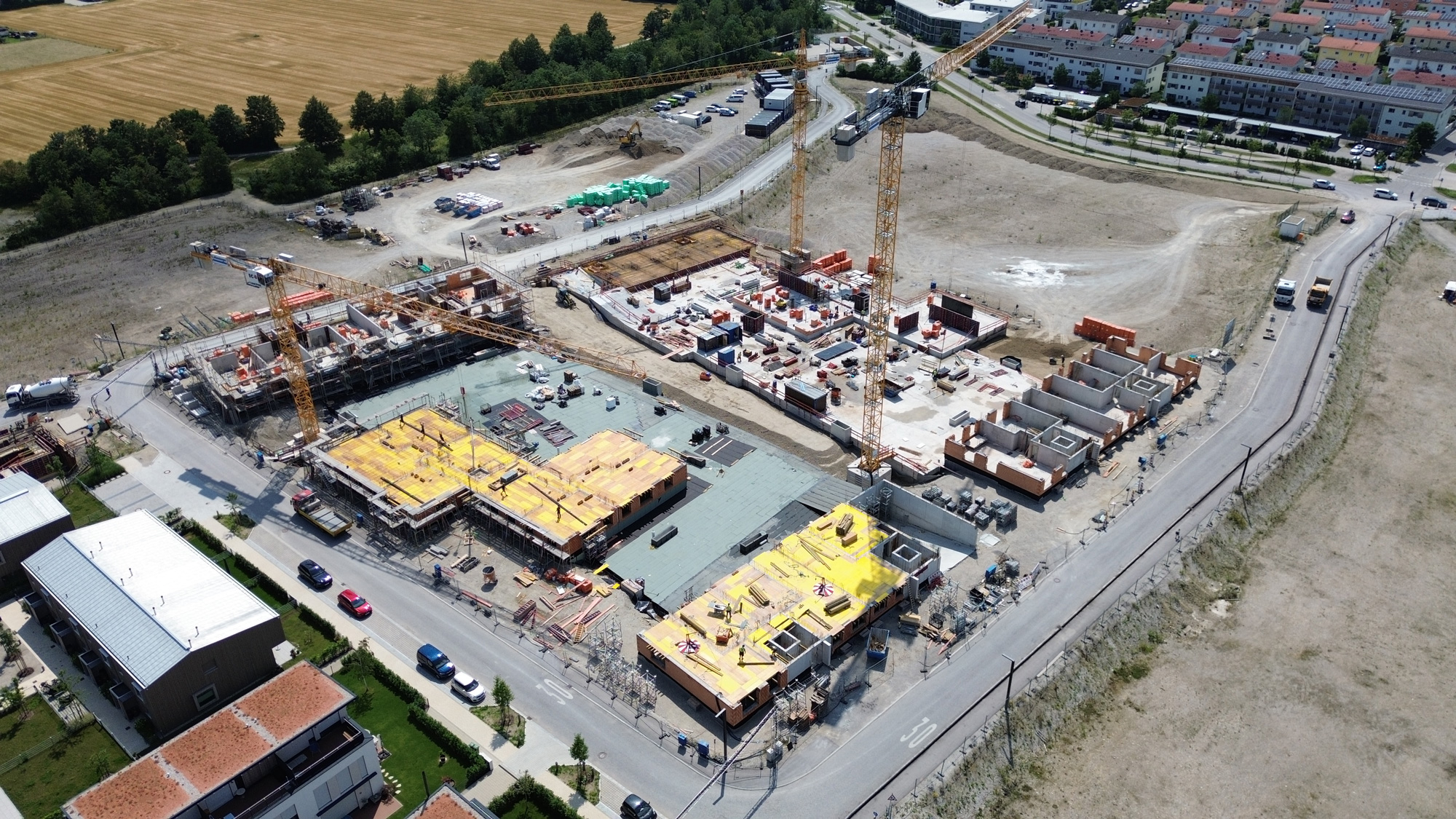

Und hier einige Impressionen des Bauprojektes:
