Aktuelle Neuigkeiten zum Bauprojekt Strehleranger
Neubau der Schulen mit Sporthalle am Strehleranger in München-Perlach
Die Grundschule am Strehleranger 4 in Neuperlach West wurde abgerissen und wird neu gebaut. Gründe waren der schlechte Zustand des Gebäudes sowie steigende Schülerzahlen. Es entsteht…
- eine 6-zügige Grundschule
- eine 3-zügigen Mittelschule
- eine 3-fach Sporthalle
- eine Tiefgarage
- und ein Hauses für Kinder mit 3 Krippen- und 4 Kindergartengruppen.
- Der Neubau wird bis zu 1.200 Schüler aufnehmen
- Der Neubau soll zum Schuljahr 2023/2024 fertiggestellt werden.
Die Details sind beeindruckend:
- Baubeginn Baugrube: August 2018
- Start Rohbau: Oktober 2018
- Start Ausbau: Juni 2019
- Fertigstellung und Übergabe: April 2020
- Start der Produktion: Mai 2020
- 800 Tonnen Stahl
- 10.000 Kubikmeter Beton
- Beteiligte Gewerke: 52
- Beteiligte Ingenieur- und Planungsbüros: 7
- Pharmazeutische Produktion mit GMP-/Hygiene-Anforderungen: 1.200m² Reinraumwände, 2.100m² Reinraumdecken, 1.800m² Pharmaterrazzo
- Intelligente Technische Gebäudeausrüstung: Verbindung aller Anlagen wie Brunnen, Hygienelüftung mit Befeuchtung, Druckluft, Heizung, Kälte, Bauteilaktivierung, usw. für maximale Effizienz und minimalen Energieverbrauch
Die Arbeiten schreiten weiter voran – hier ein kurzer Überblick über den aktuellen Baustatus:
- aktuell stehen drei Krane, davon die beiden neuen Modelle 172 ECB und 220 ECB.
- Im Bauabschnitt 1 ist aktuell das EG bzw. 1.OG in Arbeit.
- Der Bauabschnitt 1 wird in Teilbereichen bereits hinterfüllt, so dass im kommenden Jahr der Verbau gezogen werden kann.
- In der Sporthalle wurden bereits einige Sichtbetonwände im UG betoniert und die ersten Verbundstützen montiert.
- Im Bauabschnitt 2 wurden in Teilbereichen die Bodenplatten betoniert und ab kommenden Jahr wird hier in allen Bauteilen gearbeitet.
Die Besonderheit an dieser Baustelle ist die Konstruktion und Umsetzung der Sporthalle:
- ein 45m langer und ca. 5,80 m hoher Verbundfachwerkträger wird in drei Teilen geliefert und vor Ort zusammengeschweißt (insgesamt ca. 100 t).
- dieser Verbundfachwerkträger liegt auf Verbundstützen auf, die vom UG bis ins 1.OG hinauf gehen.
- In Querrichtung werden im EG und 1.OG insgesamt 30 Stück Verbundträger eingebaut, welche an dem Verbundfachwerkträger und auf Einbauteilen in den Außenwänden montiert werden.
- die Verbundträger werden in unserem FTW ausbetoniert und dann auf die Baustelle geliefert.
- Wegen der sehr geringen Toleranzen ist sehr hohe Maßgenauigkeit gefragt (die Auflagerkonsole der Verbundträger ist jeweils nur 40 mm tief)
- Die ersten Teile der Stützen wurden bereits montiert (sie dazu auch die Bilder).
- Aktuell wird ein Unterstützungskonzept das Stahlverbundtragwerk ausgearbeitet.
- Die komplette Montage des Tragwerks erfolgt im Frühjahr 2021.

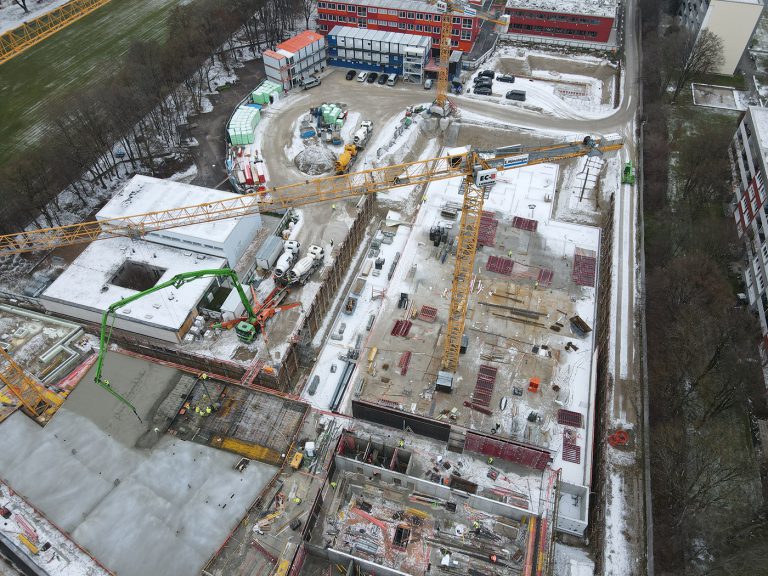

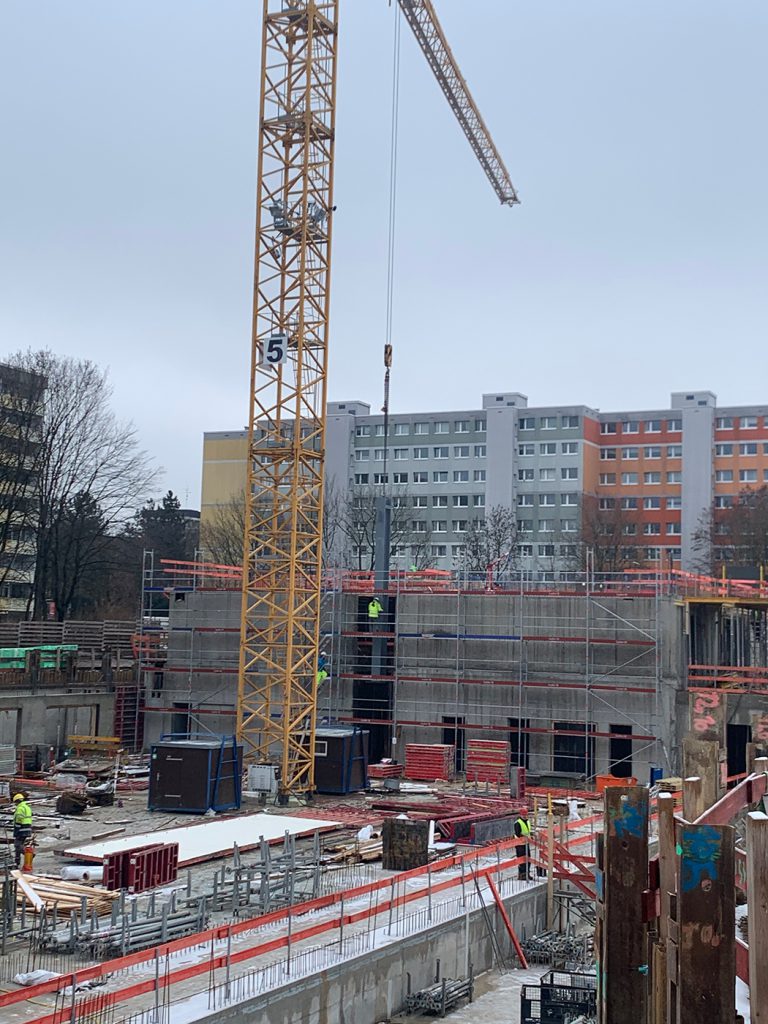

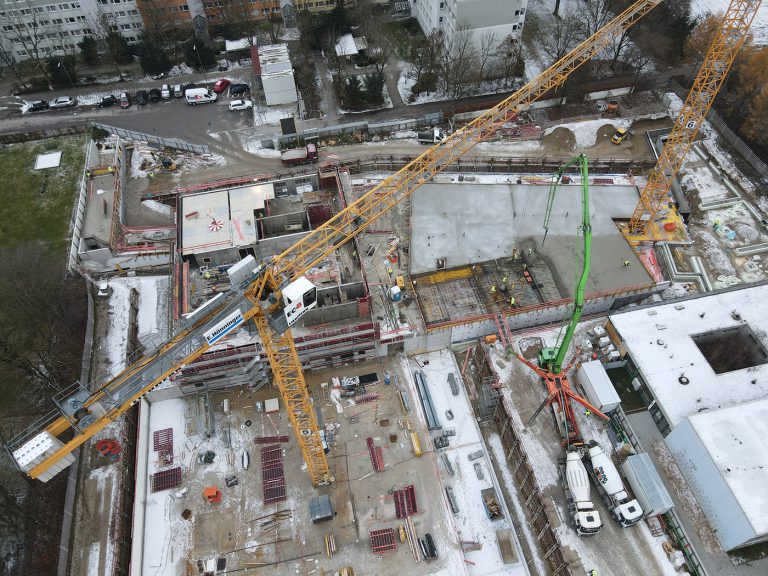

Und hier noch einige Impressionen der Baustelle:
